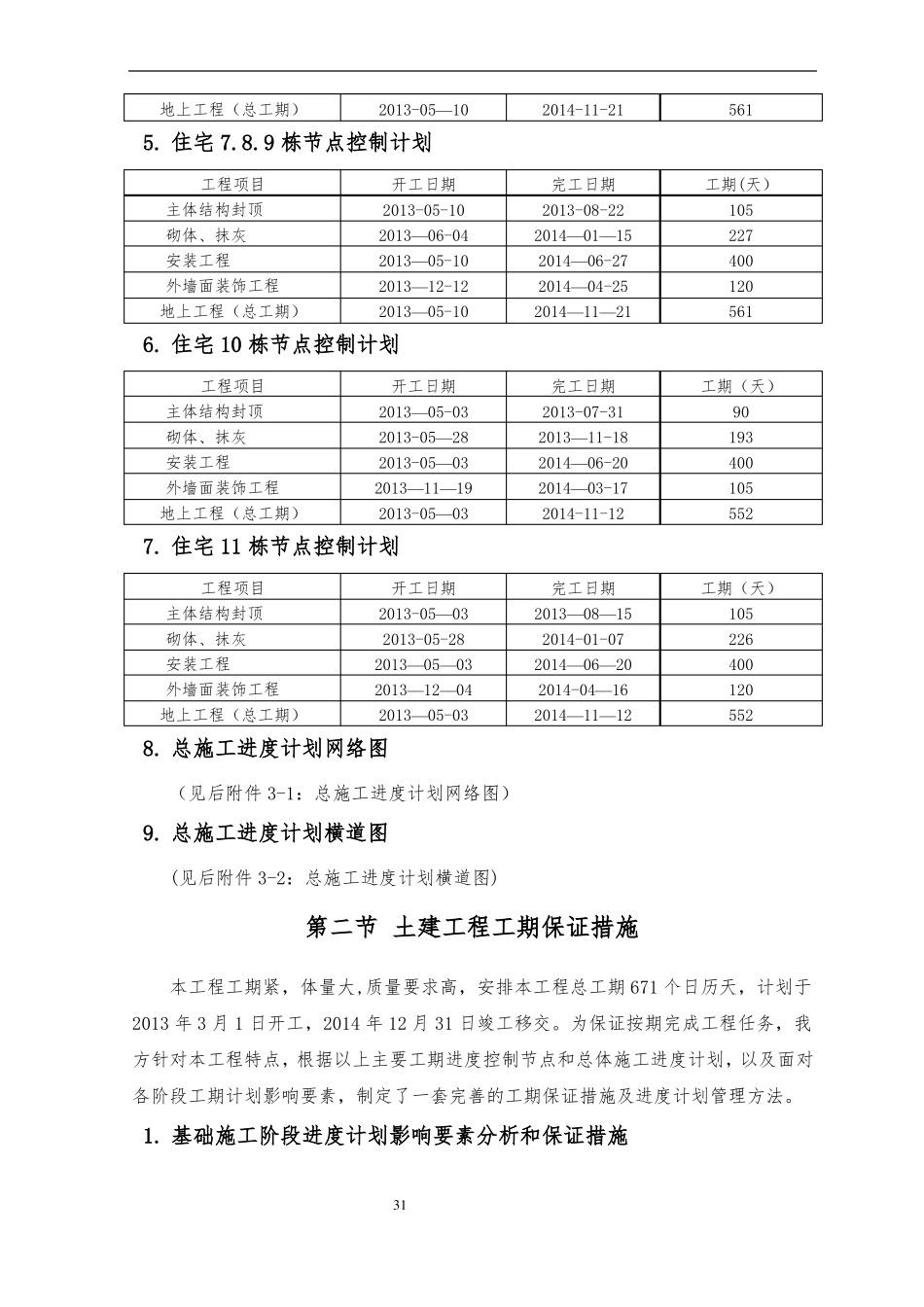

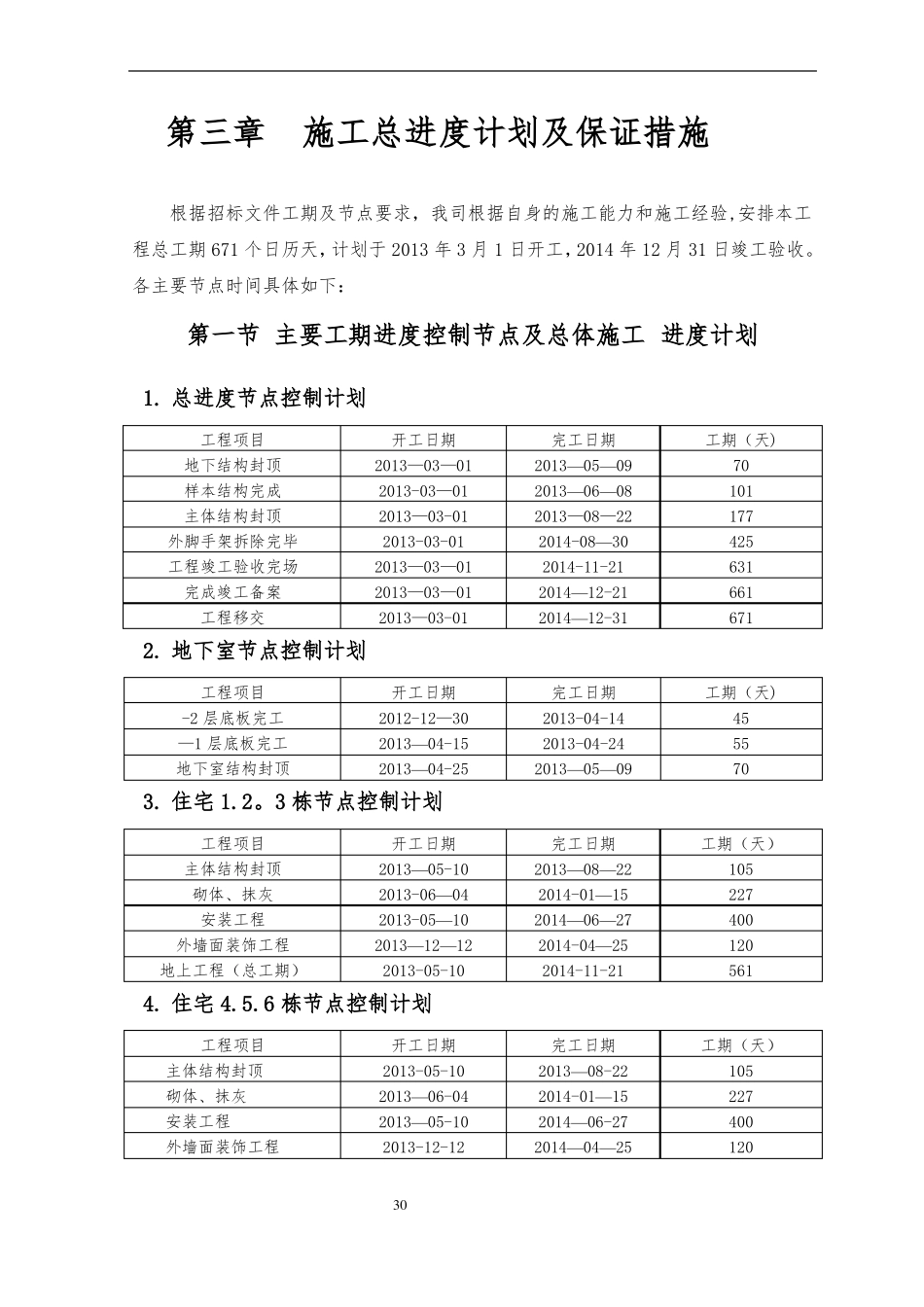

第三章施工总进度计划及保证措施根据招标文件工期及节点要求,我司根据自身的施工能力和施工经验,安排本工程总工期671个日历天,计划于2013年3月1日开工,2014年12月31日竣工验收
各主要节点时间具体如下:第一节主要工期进度控制节点及总体施工进度计划1
总进度节点控制计划工程项目地下结构封顶样本结构完成主体结构封顶外脚手架拆除完毕工程竣工验收完场完成竣工备案工程移交开工日期2013—03—012013-03—012013—03-012013-03-012013—03—012013—03—012013—03-01完工日期2013—05—092013—06—082013—08—222014-08—302014-11-212014—12-212014—12-31工期(天)701011774256316616712
地下室节点控制计划工程项目-2层底板完工—1层底板完工地下室结构封顶开工日期2012-12—302013—04-152013—04-25完工日期2013-04-142013-04-242013—05—09工期(天)4555703
3栋节点控制计划工程项目主体结构封顶砌体、抹灰安装工程外墙面装饰工程地上工程(总工期)开工日期2013—05-102013-06—042013-05—102013—12—122013-05-10完工日期2013—08—222014-01—152014—06—272014-04—252014-11-21工期(天)1052274001205614
6栋节点控制计划工程项目主体结构封顶砌体、抹灰安装工程外墙面装饰工程开工日期2013-05-102013—06-042013—05-102013-12-12完工日期2013—08-222014-01—152014—06-272014—04—25工期(天)105227400120
