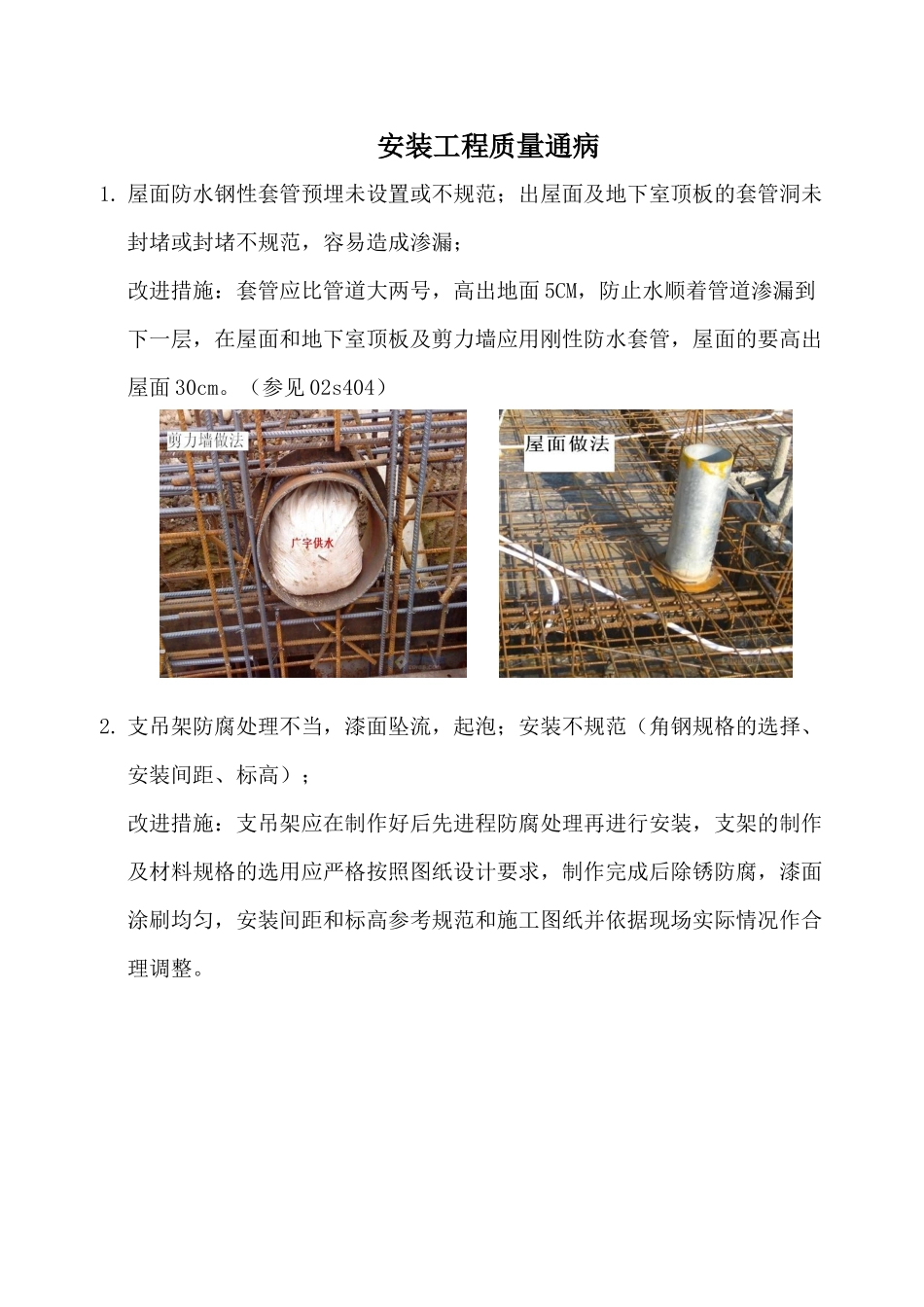

安装工程质量通病1
屋面防水钢性套管预埋未设置或不规范;出屋面及地下室顶板的套管洞未封堵或封堵不规范,容易造成渗漏;改进措施:套管应比管道大两号,高出地面5CM,防止水顺着管道渗漏到下一层,在屋面和地下室顶板及剪力墙应用刚性防水套管,屋面的要高出屋面30cm
(参见02s404)2
支吊架防腐处理不当,漆面坠流,起泡;安装不规范(角钢规格的选择、安装间距、标高);改进措施:支吊架应在制作好后先进程防腐处理再进行安装,支架的制作及材料规格的选用应严格按照图纸设计要求,制作完成后除锈防腐,漆面涂刷均匀,安装间距和标高参考规范和施工图纸并依据现场实际情况作合理调整

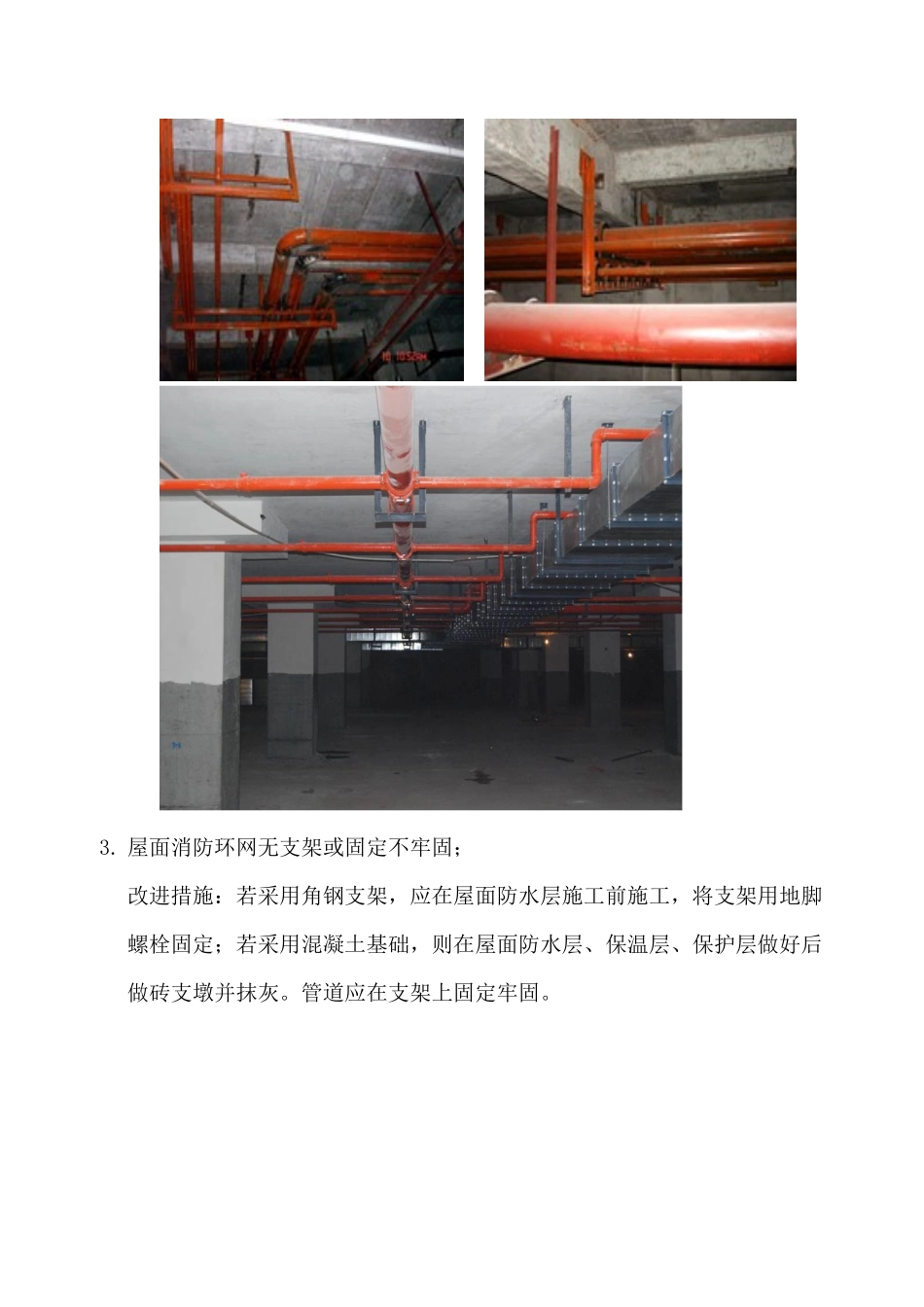

屋面消防环网无支架或固定不牢固;改进措施:若采用角钢支架,应在屋面防水层施工前施工,将支架用地脚螺栓固定;若采用混凝土基础,则在屋面防水层、保温层、保护层做好后做砖支墩并抹灰
管道应在支架上固定牢固

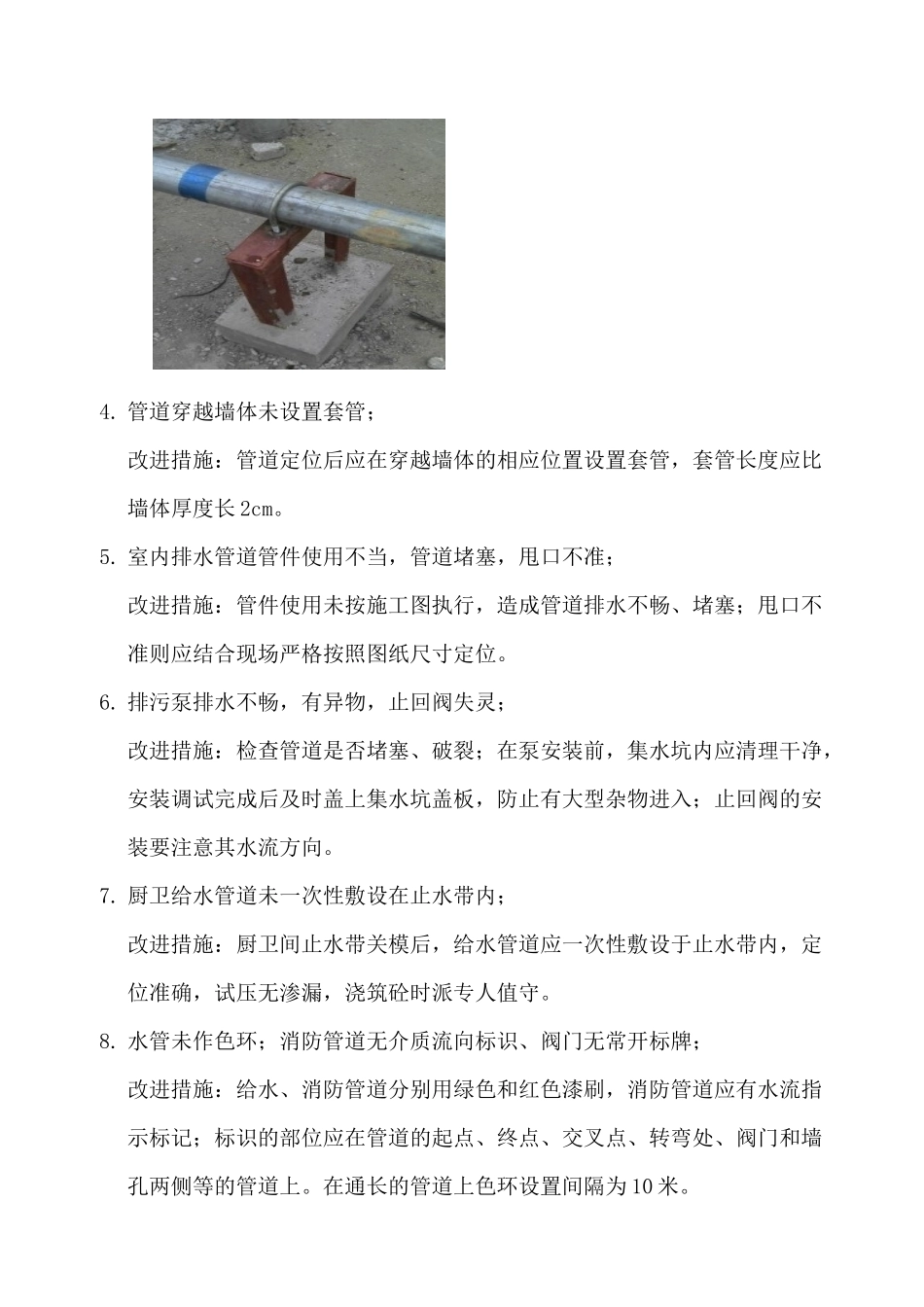

管道穿越墙体未设置套管;改进措施:管道定位后应在穿越墙体的相应位置设置套管,套管长度应比墙体厚度长2cm
室内排水管道管件使用不当,管道堵塞,甩口不准;改进措施:管件使用未按施工图执行,造成管道排水不畅、堵塞;甩口不准则应结合现场严格按照图纸尺寸定位
排污泵排水不畅,有异物,止回阀失灵;改进措施:检查管道是否堵塞、破裂;在泵安装前,集水坑内应清理干净,安装调试完成后及时盖上集水坑盖板,防止有大型杂物进入;止回阀的安装要注意其水流方向
厨卫给水管道未一次性敷设在止水带内;改进措施:厨卫间止水带关模后,给水管道应一次性敷设于止水带内,定位准确,试压无渗漏,浇筑砼时派专人值守
水管未作色环;消防管道无介质流向标识、阀门无常开标牌;改进措施:给水、消防管道分别用绿色和红色漆刷,消防管道应有水流指示标记;标识的部位应在管道的起点、终点、交叉点、转弯处、阀门和墙孔两侧等的管道上
在通长的管道上色环设置间隔为10
