4#、8#楼管桩复压专项施工方案目录一、工程概况1二、编制依据2三、施工准备21、组织准备22、技术准备33、现场准备3四、劳动力和机械设备投入4五、施工进度计划4六、复压施工方案51、施工顺序52、施工做法6七、复压过程质量控制7八、安全管理措施8一、工程概况工程名称:观澜安居商品房项目建设单位:长安汽车集团深圳投资(集团)有限公司设计单位:深圳市机械院建筑设计有限公司监理单位:深圳市中海建设监理有限公司施工单位:中铁二局集团有限公司本项目区位在深圳市宝安区观澜,观澜是深圳通往东莞、惠州、汕头的重要交通枢纽
辖区内有梅观、机荷高速公路交叉穿过,区位优势明显
基地现状为规划中用地,附近多为低层与多层的厂房、住宅,生活配套较不完善
宗地用地面积为112092
86平方米,其中建设用地面积105746
75平方米,道路用地面积6346
本工区设计采用端承摩擦桩,桩端持力层为强风化泥质粉砂岩层,本工程采用Φ500-125和Φ600-130的AB型C80预应力管桩,单桩轴向受压承载力特征值分别按14#、8#楼管桩复压专项施工方案2200KN和3200KN进行基础设计
本工区设计布桩为1082根管桩,其中采用静压施工法的有304根,锤击法施工的有776根,有效桩长约10-25m
根据2013年2月26日会议纪要,对未复压所有Φ600管桩须进行复压
经统计,Φ600管桩需要复压的共计292条

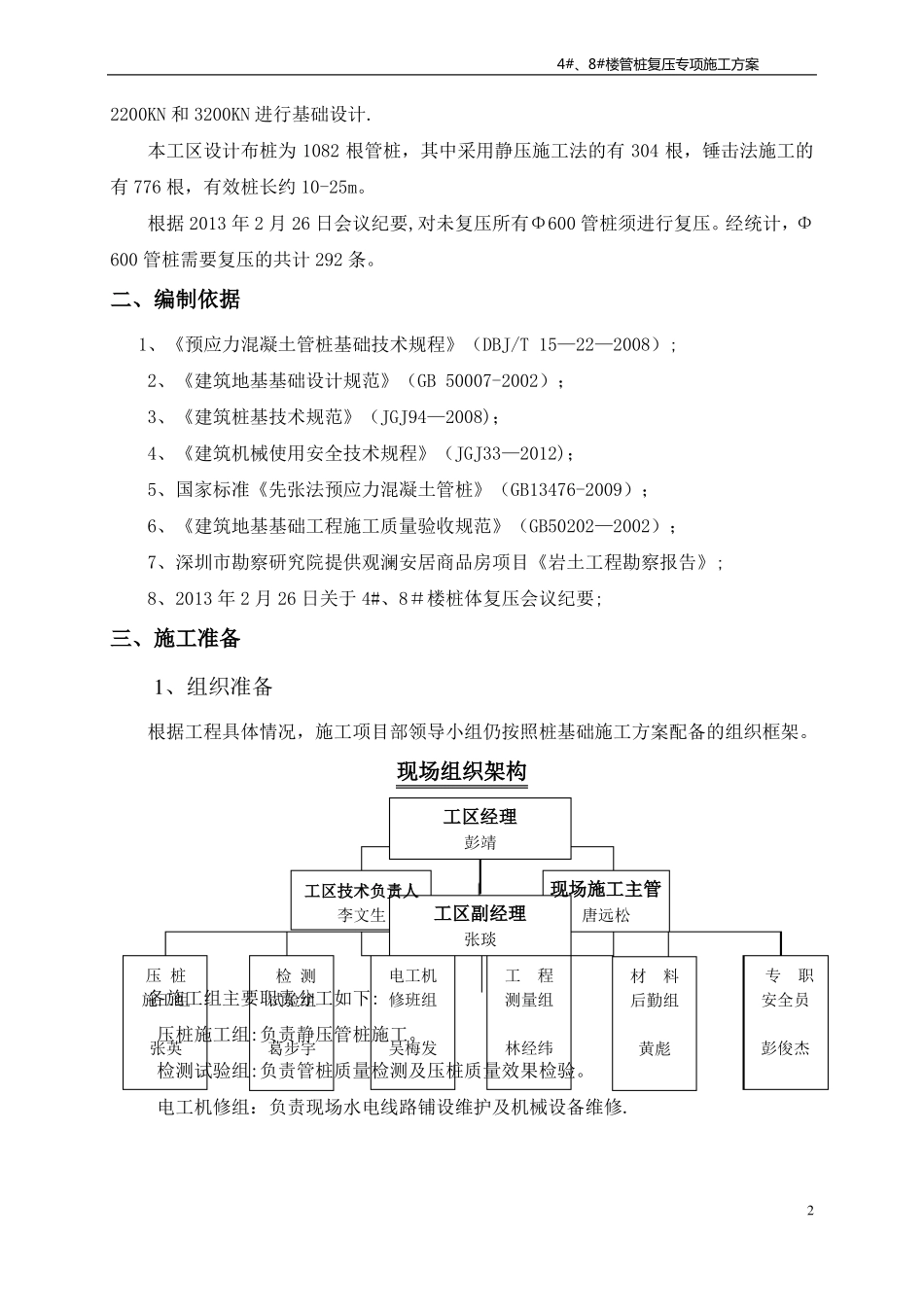

二、编制依据1、《预应力混凝土管桩基础技术规程》(DBJ/T15—22—2008);2、《建筑地基基础设计规范》(GB50007-2002);3、《建筑桩基技术规范》(JGJ94—2008);4、《建筑机械使用安全技术规程》(JGJ33—2012);5、国家标准《先张法预应力混凝土管桩》(GB13476-2009);6、《建筑地基基础工程施工质量验收规范》(GB50202—2002);
