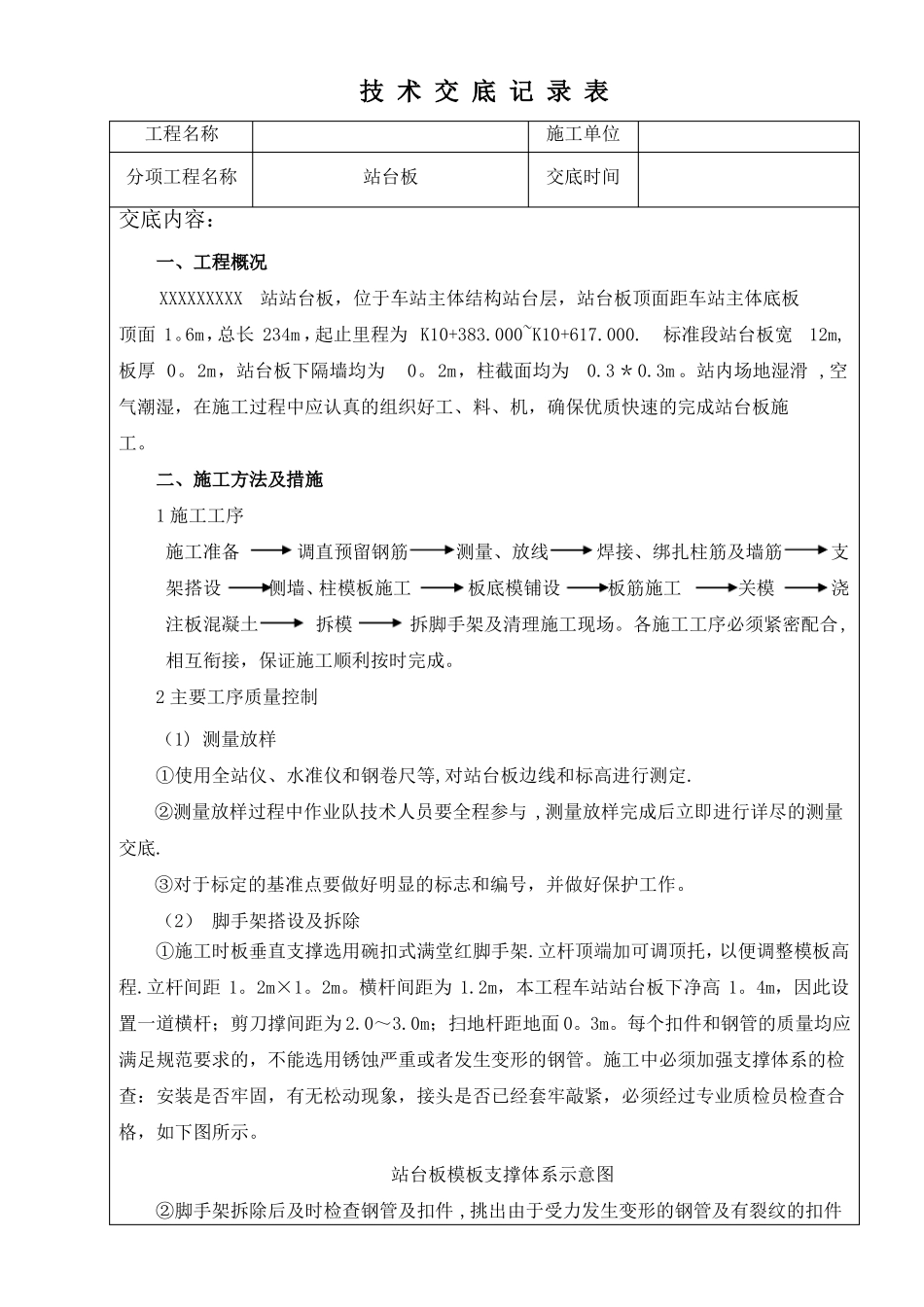

技术交底记录表工程名称分项工程名称站台板施工单位交底时间交底内容:一、工程概况XXXXXXXXX站站台板,位于车站主体结构站台层,站台板顶面距车站主体底板顶面1
6m,总长234m,起止里程为K10+383
000~K10+617
标准段站台板宽12m,板厚0
2m,站台板下隔墙均为0
2m,柱截面均为0
站内场地湿滑,空气潮湿,在施工过程中应认真的组织好工、料、机,确保优质快速的完成站台板施工
二、施工方法及措施1施工工序施工准备调直预留钢筋测量、放线焊接、绑扎柱筋及墙筋支架搭设侧墙、柱模板施工板底模铺设板筋施工关模浇注板混凝土拆模拆脚手架及清理施工现场
各施工工序必须紧密配合,相互衔接,保证施工顺利按时完成
2主要工序质量控制(1)测量放样①使用全站仪、水准仪和钢卷尺等,对站台板边线和标高进行测定
②测量放样过程中作业队技术人员要全程参与,测量放样完成后立即进行详尽的测量交底
③对于标定的基准点要做好明显的标志和编号,并做好保护工作
(2)脚手架搭设及拆除①施工时板垂直支撑选用碗扣式满堂红脚手架
立杆顶端加可调顶托,以便调整模板高程
横杆间距为1
2m,本工程车站站台板下净高1
4m,因此设置一道横杆;剪刀撑间距为2
0m;扫地杆距地面0
每个扣件和钢管的质量均应满足规范要求的,不能选用锈蚀严重或者发生变形的钢管
施工中必须加强支撑体系的检查:安装是否牢固,有无松动现象,接头是否已经套牢敲紧,必须经过专业质检员检查合格,如下图所示
站台板模板支撑体系示意图②脚手架拆除后及时检查钢管及扣件,挑出由于受力发生变形的钢管及有裂纹的扣件及时更换,并对扣件进行刷油养护
对于不使用的钢管要码放整齐

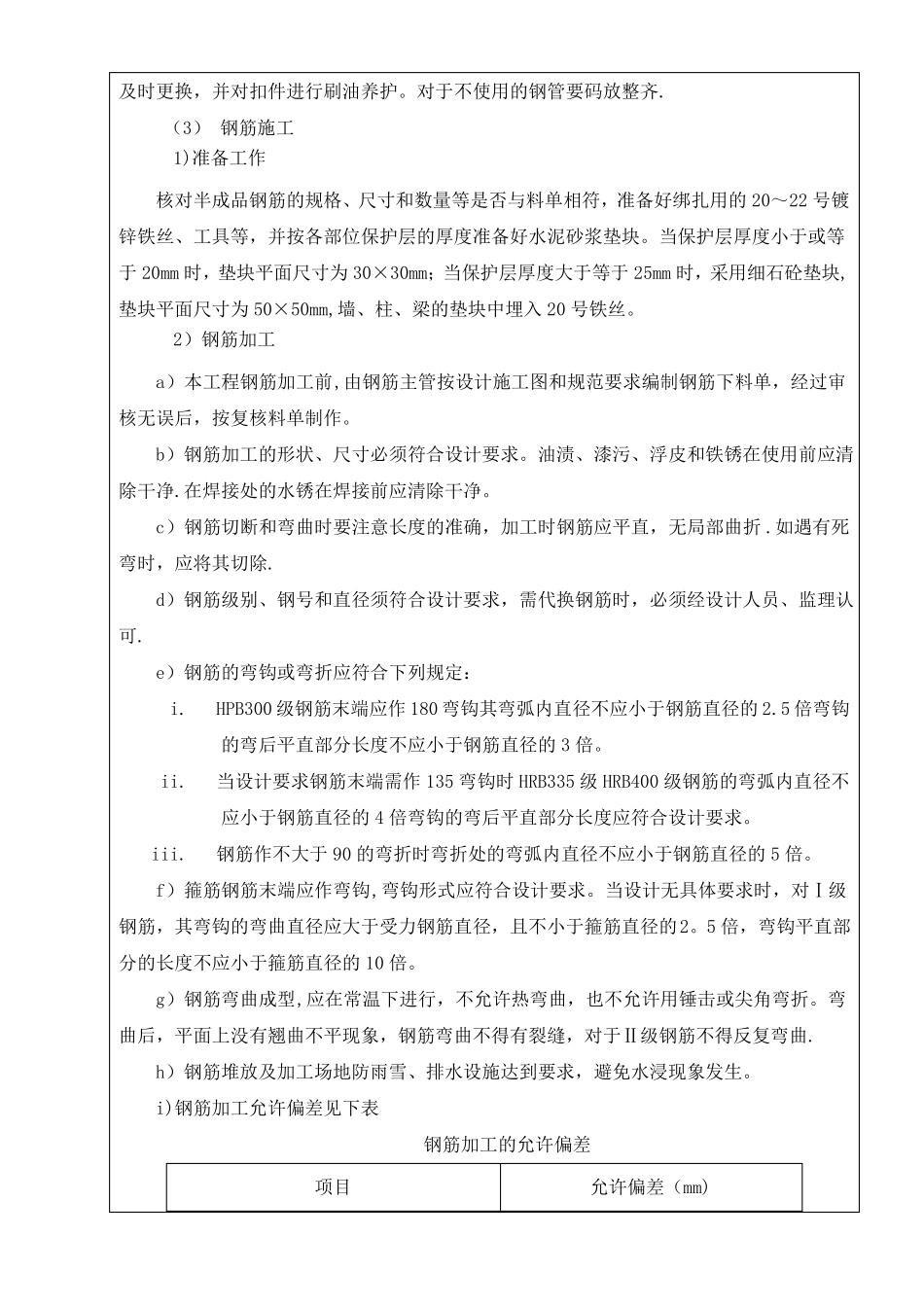

(3)钢筋施工1)准备工作核对半成品钢筋的规格、尺寸和数量等是否与料单相符,准备好绑扎用的20~22号镀锌铁丝、工具等,并
