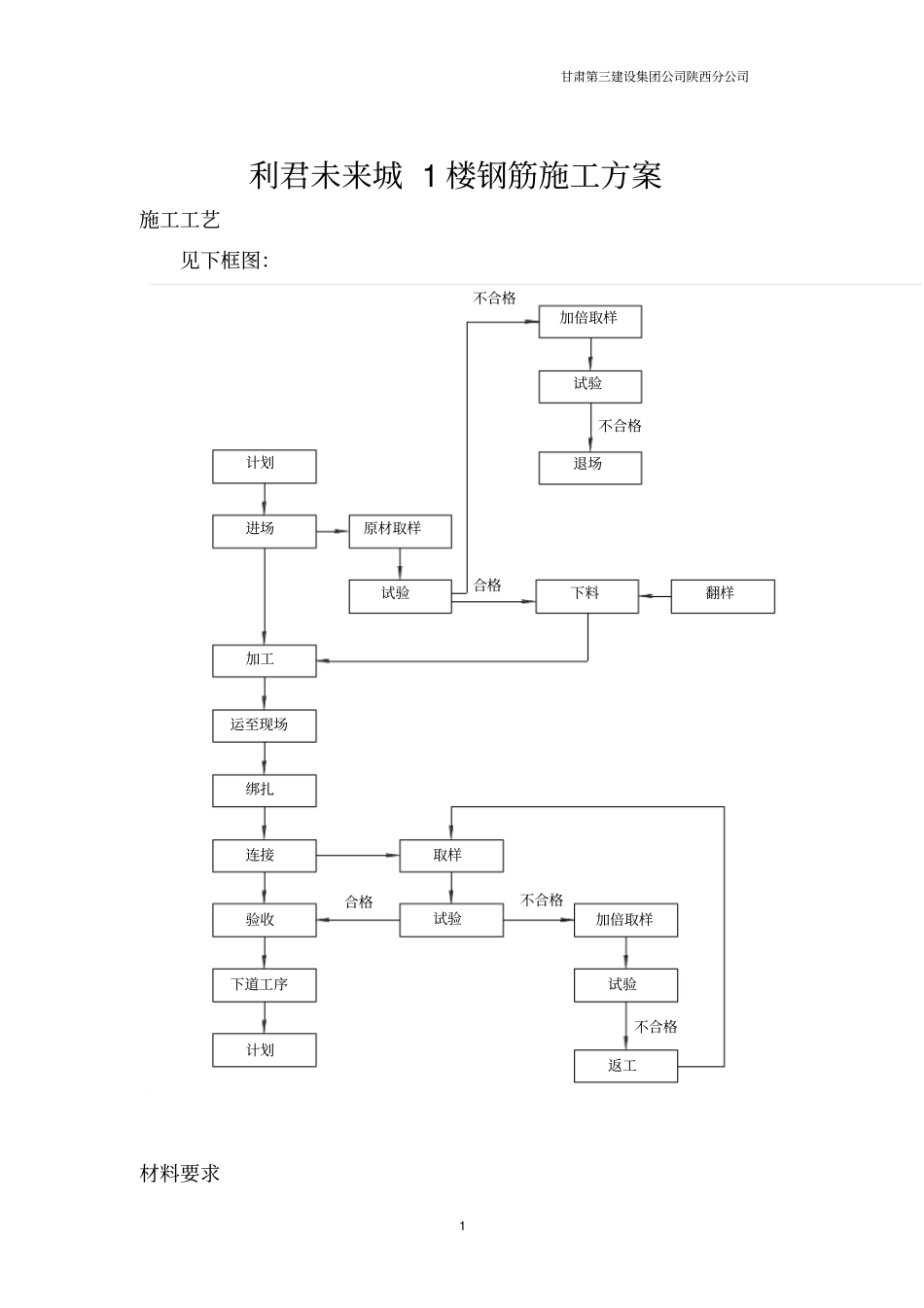

甘肃第三建设集团公司陕西分公司1利君未来城1楼钢筋施工方案施工工艺见下框图:计划进场加工运至现场绑扎计划连接下道工序验收原材取样翻样试验下料取样试验合格合格加倍取样试验返工不合格不合格不合格不合格退场试验加倍取样材料要求甘肃第三建设集团公司陕西分公司21、外观检查,每批钢筋均应进行外观检查,表面不得有裂纹,结疤和折叠及锈蚀,钢筋每1m弯曲度不应大于4mm
2、力学性能试验;进入现场的钢筋按规定的取样方法抽样,进行拉伸试验(包括屈服点、抗拉强度和伸长率)及冷弯试验
经试验不合格的及时清运出场外
3、进场的钢筋应按批量和炉号提供合格证和试验报告,技术资料不明的钢筋不得进场
4、钢筋堆放要按照施工平面布置图进行堆放整齐,并要及时进行标识,标识要注明使用部位、规格、数量、尺寸等内容,钢筋标识要统一一致
钢筋要分类、分型堆放,堆放场地要用木方垫起,防止钢筋受潮生锈,生锈了的钢筋必须除锈好在用
钢筋加工1、本工程钢筋在现场加工
加工场实行封闭式管理,设专职质量检查员全程监督,随时接受监理及业主的见证检查,以确保材料使用的可信度
2、加工场地划分参见施工平面布置图3、钢筋加工工艺流程及质量控制:①钢筋配料单编制熟悉图纸,准确及时编制钢筋配料单,细化钢筋配筋,做到钢筋下料时预留洞口一次绑扎成型,不切割一根结构钢筋,彻底消除土建和水电结构施工阶段洞口任意切割现象,确保结构安全及水电预埋位置准确
②粗直钢筋切断在工作平台上安装标有尺寸刻度线的钢板(3mm厚)并设置控制断料尺寸用档板(角钢上打眼自拱螺丝固定)以控制钢筋下料的准确
钢筋切断遵循先断长料,后断短料,同规格根据不同长度搭配统筹排料的原则,减少短头,减少损耗

甘肃第三建设集团公司陕西分公司3③钢筋弯曲成型Ф10以下箍筋采用手摇扳手手工制作,其余钢筋按划线机械弯曲成型,弧形钢筋制作,在钢筋弯曲机工作盘中央放置一个十字架和钢套;另外在工作盘
