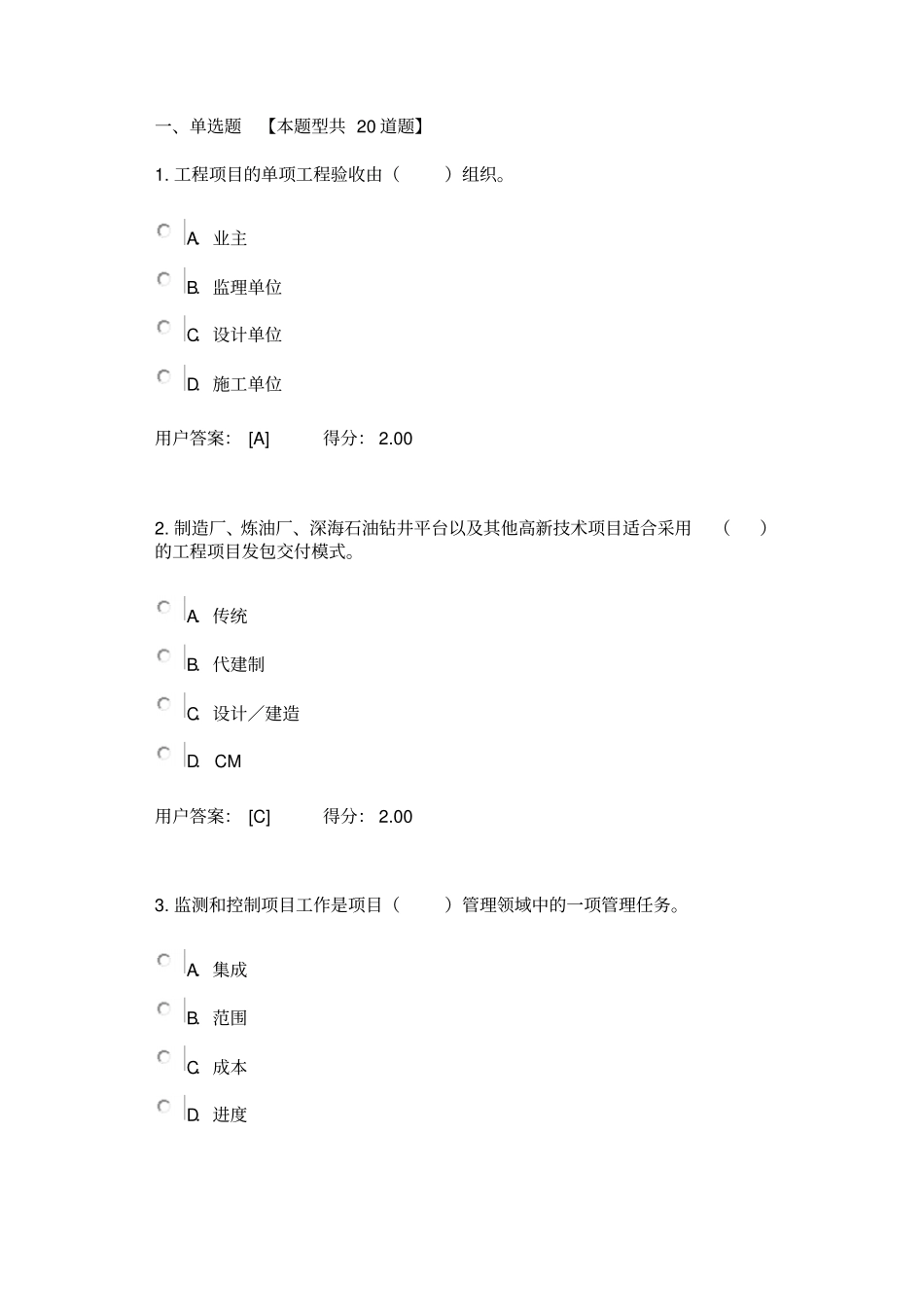

一、单选题【本题型共20道题】1
工程项目的单项工程验收由()组织

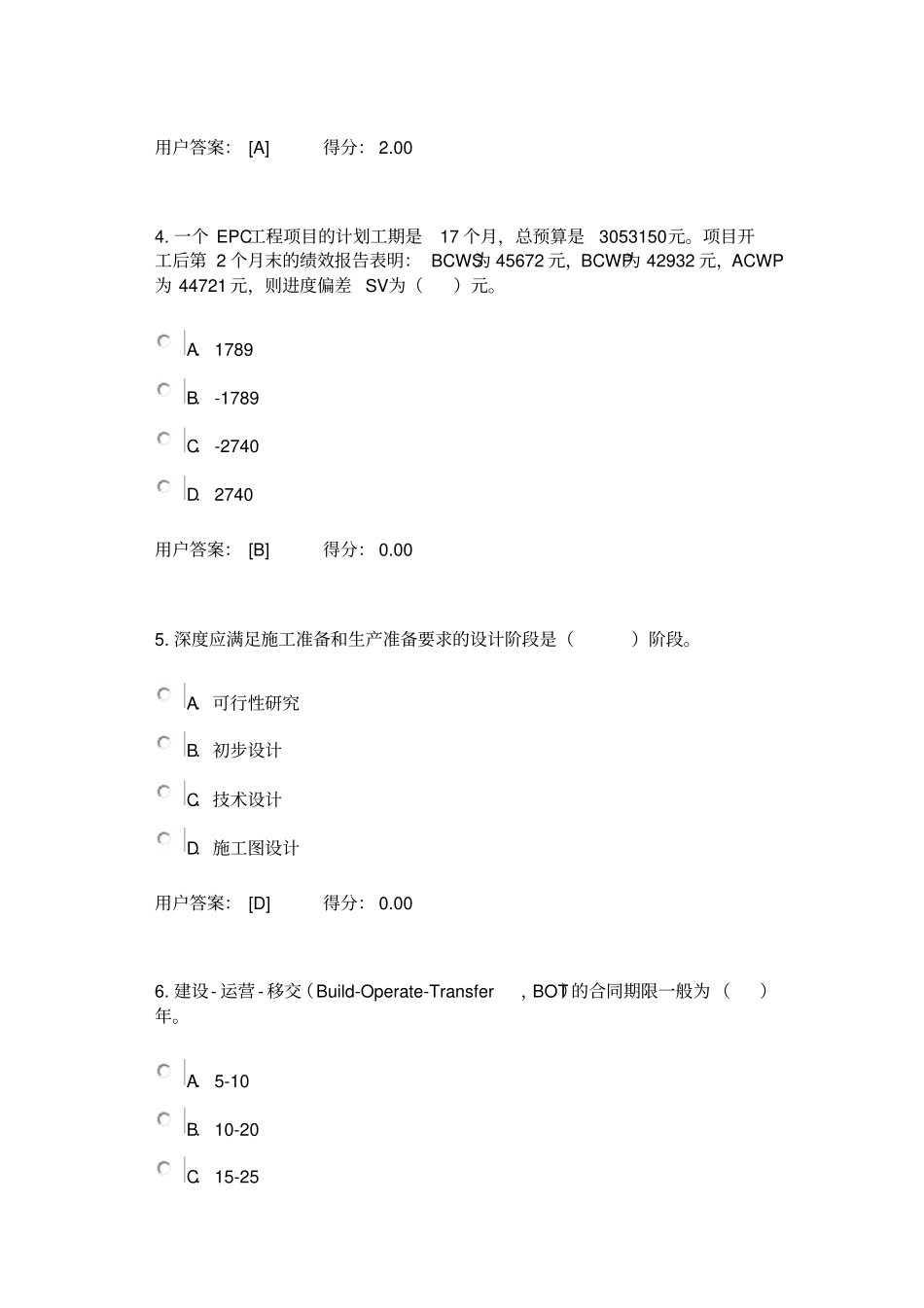

A.业主B.监理单位C.设计单位D.施工单位用户答案:[A]得分:2
制造厂、炼油厂、深海石油钻井平台以及其他高新技术项目适合采用()的工程项目发包交付模式
A.传统B.代建制C.设计/建造D.CM用户答案:[C]得分:2
监测和控制项目工作是项目()管理领域中的一项管理任务
A.集成B.范围C.成本D.进度用户答案:[A]得分:2
一个EPC工程项目的计划工期是17个月,总预算是3053150元
项目开工后第2个月末的绩效报告表明:BCWS为45672元,BCWP为42932元,ACWP为44721元,则进度偏差SV为()元
A.1789B.-1789C.-2740D.2740用户答案:[B]得分:0
深度应满足施工准备和生产准备要求的设计阶段是()阶段
A.可行性研究B.初步设计C.技术设计D.施工图设计用户答案:[D]得分:0
建设-运营-移交(Build-Operate-Transfer,BOT)的合同期限一般为()年

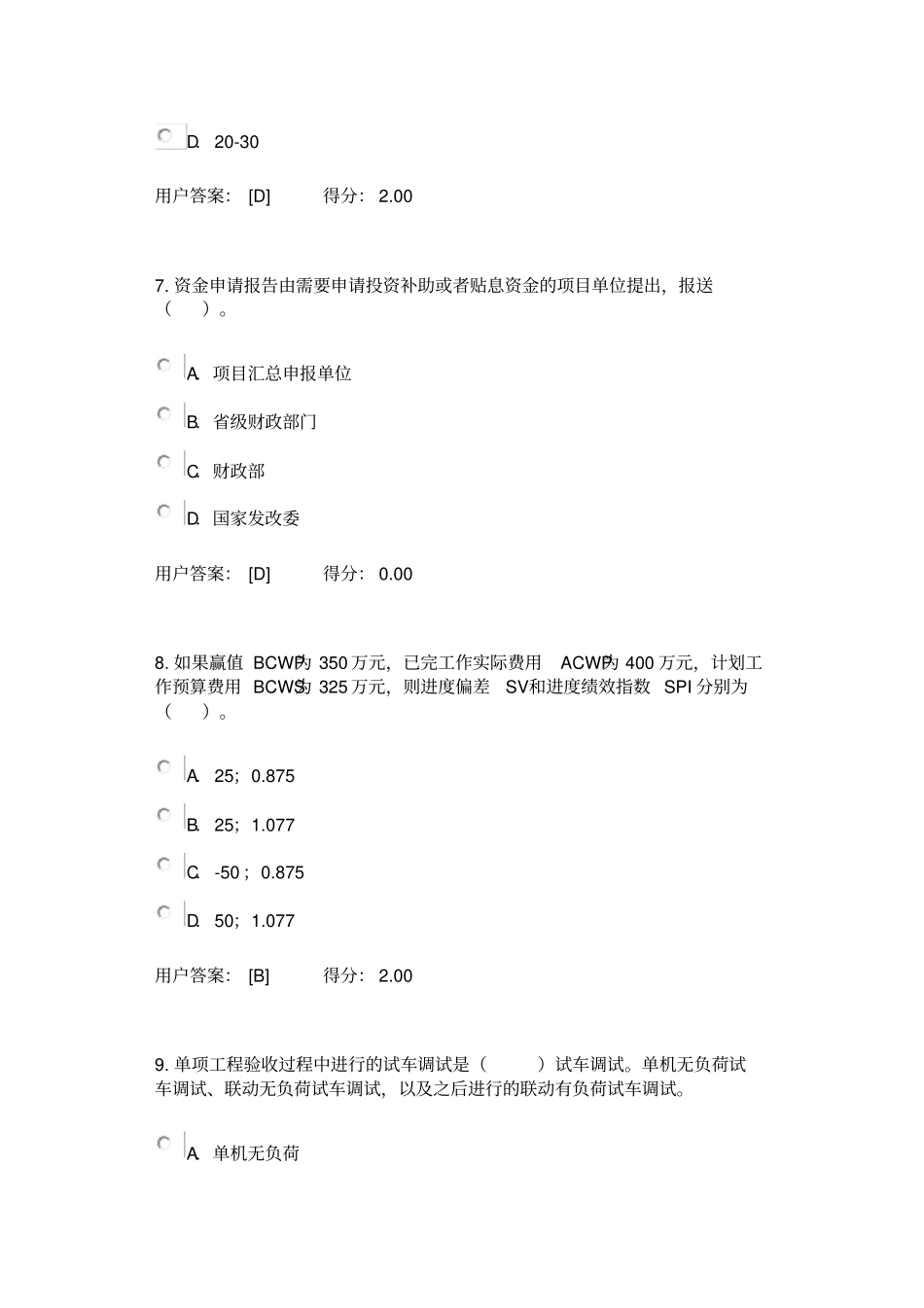

A.5-10B.10-20C.15-25D.20-30用户答案:[D]得分:2
资金申请报告由需要申请投资补助或者贴息资金的项目单位提出,报送()
A.项目汇总申报单位B.省级财政部门C.财政部D.国家发改委用户答案:[D]得分:0
如果赢值BCWP为350万元,已完工作实际费用ACWP为400万元,计划工作预算费用BCWS为325万元,则进度偏差SV和进度绩效指数SPI分别为()
A.25;0
875B.25;1
077C.-50;0
875D.50;1
077用户答案:[B]得分:2
单项工程验收过程中进行的试车调试是()试车调试
单机无负荷试车调试、联动无负荷试车调试,以及之后进行的联动有负荷试车调试
A.单机无负
