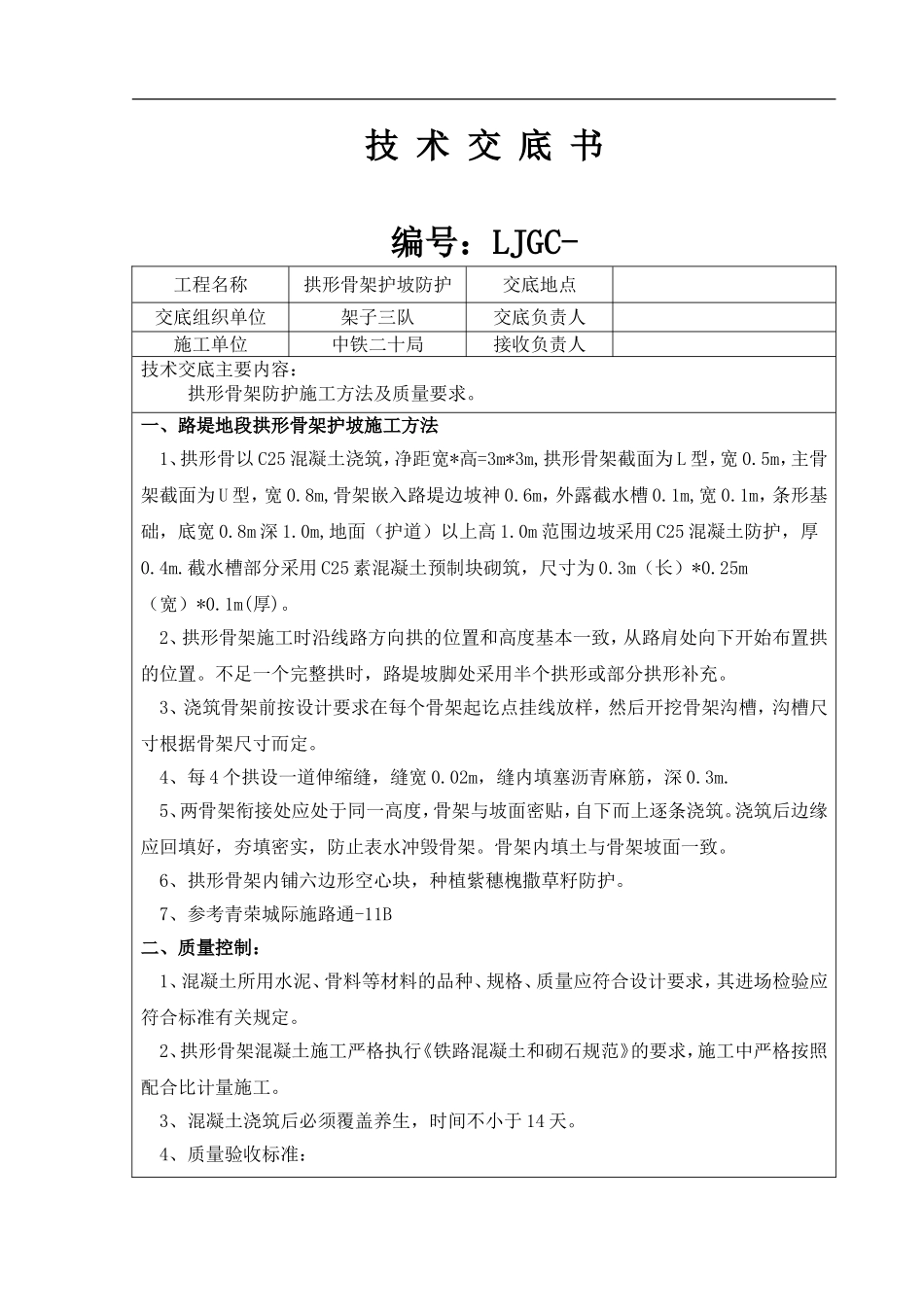

技术交底书编号:LJGC-工程名称拱形骨架护坡防护交底地点交底组织单位架子三队交底负责人施工单位中铁二十局接收负责人技术交底主要内容:拱形骨架防护施工方法及质量要求
一、路堤地段拱形骨架护坡施工方法1、拱形骨以C25混凝土浇筑,净距宽*高=3m*3m,拱形骨架截面为L型,宽0
5m,主骨架截面为U型,宽0
8m,骨架嵌入路堤边坡神0
6m,外露截水槽0
1m,条形基础,底宽0
0m,地面(护道)以上高1
0m范围边坡采用C25混凝土防护,厚0
截水槽部分采用C25素混凝土预制块砌筑,尺寸为0
3m(长)*0
25m(宽)*0
2、拱形骨架施工时沿线路方向拱的位置和高度基本一致,从路肩处向下开始布置拱的位置
不足一个完整拱时,路堤坡脚处采用半个拱形或部分拱形补充
3、浇筑骨架前按设计要求在每个骨架起讫点挂线放样,然后开挖骨架沟槽,沟槽尺寸根据骨架尺寸而定
4、每4个拱设一道伸缩缝,缝宽0
02m,缝内填塞沥青麻筋,深0
5、两骨架衔接处应处于同一高度,骨架与坡面密贴,自下而上逐条浇筑
浇筑后边缘应回填好,夯填密实,防止表水冲毁骨架
骨架内填土与骨架坡面一致
6、拱形骨架内铺六边形空心块,种植紫穗槐撒草籽防护
7、参考青荣城际施路通-11B二、质量控制:1、混凝土所用水泥、骨料等材料的品种、规格、质量应符合设计要求,其进场检验应符合标准有关规定
2、拱形骨架混凝土施工严格执行《铁路混凝土和砌石规范》的要求,施工中严格按照配合比计量施工
3、混凝土浇筑后必须覆盖养生,时间不小于14天

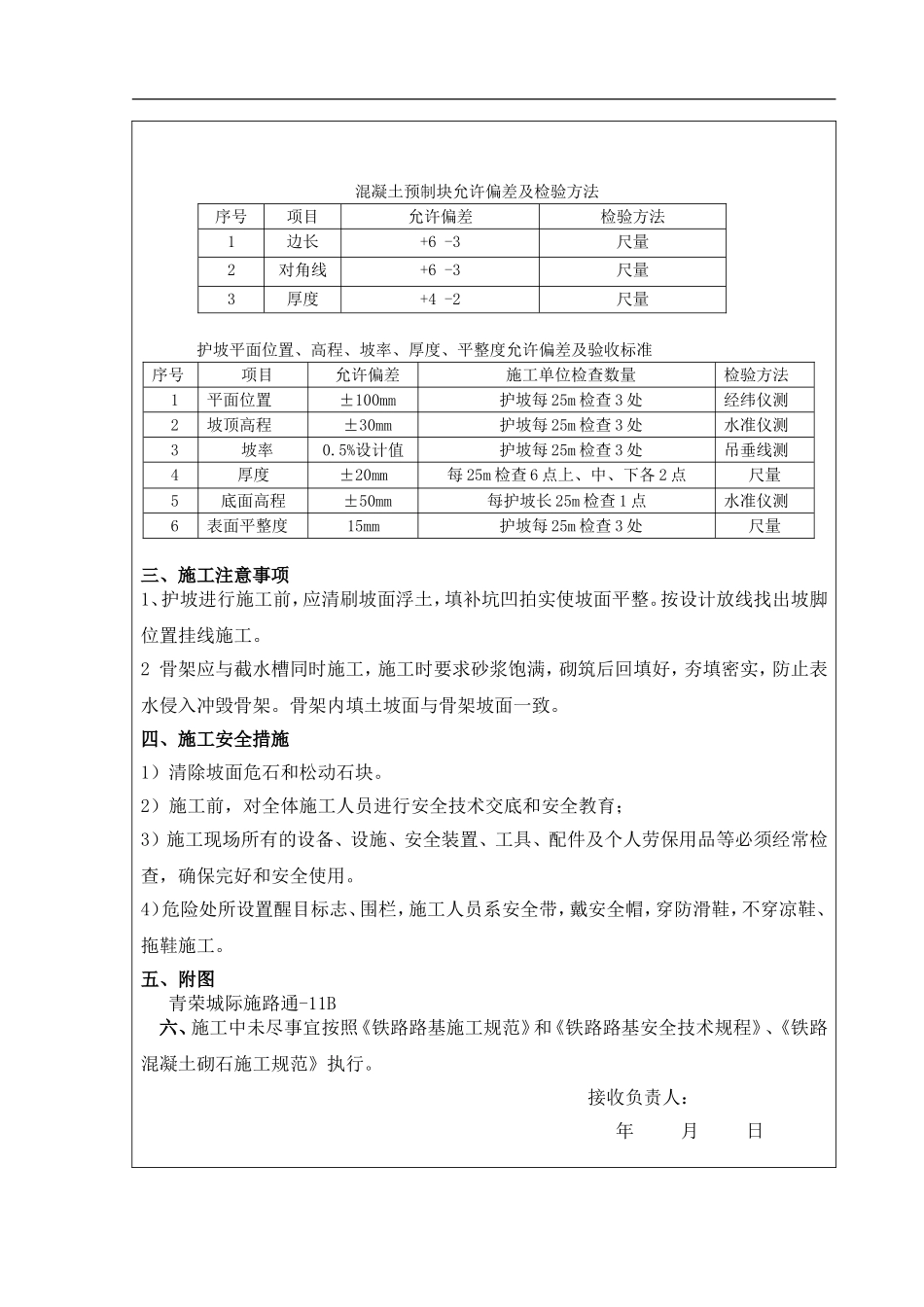

4、质量验收标准:混凝土预制块允许偏差及检验方法序号项目允许偏差检验方法1边长+6-3尺量2对角线+6-3尺量3厚度+4-2尺量护坡平面位置、高程、坡率、厚度、平整度允许偏差及验收标准序号项目允许偏差施工单位检查数量检验方法1平面位置±100mm护坡每2
