隧道钢架施工常见质量通病及应对措施一、钢架安装时拱脚或墙角悬空或置于松软碴体上开挖过程中拱脚和墙角标高控制不严,造成超挖,钢架安装时,拱脚墙角浮渣不做清理,会造成严重的质量隐患:拱部下沉、拱顶开裂、边墙失稳,甚至造成隧道大塌方
应对措施:在开挖时控制起拱线标高,严禁超挖
当地质较差在接近起拱线时,采用人工开挖,以避免机械开挖造成超挖
当出现超挖时,可采用钢板或木板等平板结构的坚硬实物对标高进行调整,必须确保拱脚和墙角支撑于坚实的基础上
注意事项:按照规定对所有进场的工程原材料、半成品进行检查
对钢架的结构尺寸、垂直度、扭曲变形、焊接质量等进行全面的检查以保证洞内初期支护的质量二、忽略下导结构尺寸的安装误认为有了上导中线和拱顶标高对整个隧道的方向和高程已完全控制,从而忽略下导钢架的安装
当下导钢架安装不规范时,会导致初期支护受力结构差,当尺寸不符合设计要求时,往往导致下导侵入初期支护净空
应对措施:安装下导钢架时,根据中线和标高严格进行钢架安装并保证钢架的垂直度;做好拱部钢架的连接,当拱部钢架接受板受到损坏时,必须采用钢筋绑焊牢固;当隧底超挖时必须采用坚石、工字钢、槽钢等物垫实
三、为了节省材料随意改变箍筋、加强筋、连接筋的钢筋型号和间距为了节省材料改变箍筋、加强筋、连接筋的钢筋型号和间距,会导致格栅钢架的整体受力薄弱,与喷射混凝土的粘结力不牢固
在后期压力大的地层中,当二次衬砌不能及时跟进,围岩变形较大时,初期支护不能接受围岩变形,会导致收敛净空、初期支护变形开裂等严重的质量事故
应对措施:按照设计的钢筋型号和间距加工钢架,并且保证钢架的焊接质量,且在软弱围岩地段,当采用格栅钢架时应采取箍筋、加强筋型号适当加大、间距加密等措施
四、加工时弦长和弧长误差较大拱部钢架加工时,注意对拱架跨度和矢高进行检查,往往忽略了拱架的弦长和弧长的差值,造成拱架弧度不符合要求

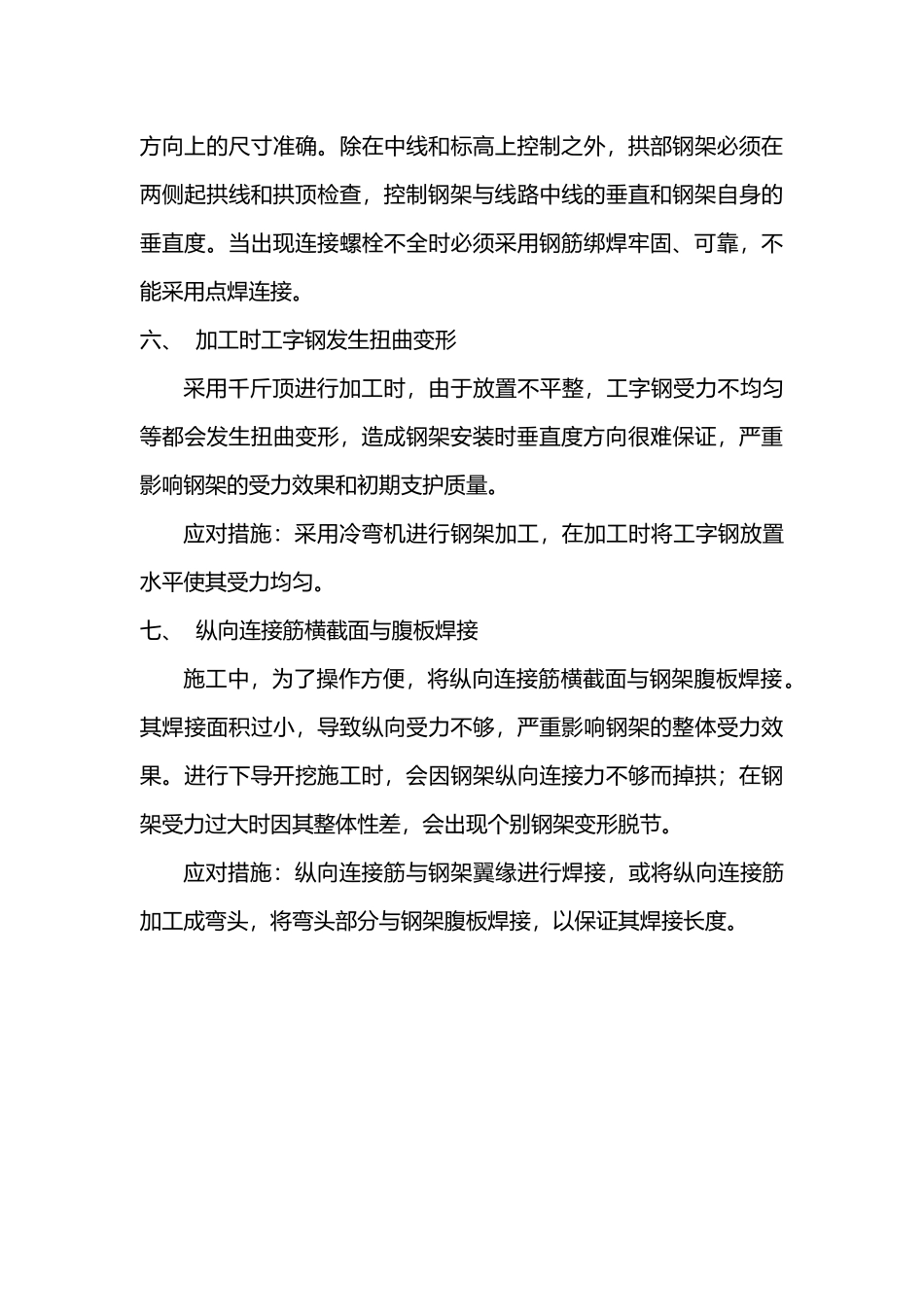

在有超前支护的情
