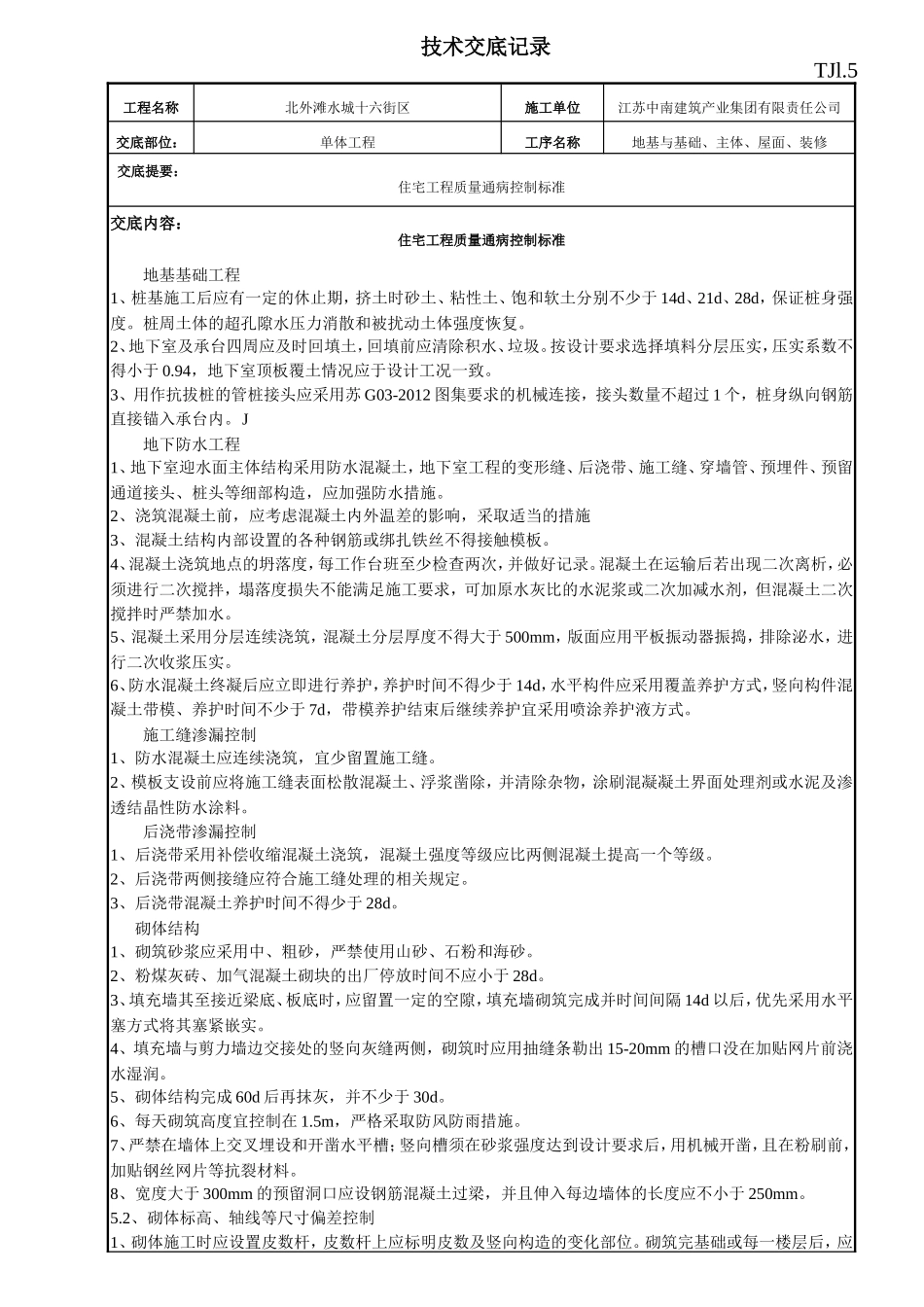

技术交底记录TJl
5工程名称北外滩水城十六街区施工单位江苏中南建筑产业集团有限责任公司交底部位:单体工程工序名称地基与基础、主体、屋面、装修交底提要:住宅工程质量通病控制标准交底内容:住宅工程质量通病控制标准地基基础工程1、桩基施工后应有一定的休止期,挤土时砂土、粘性土、饱和软土分别不少于14d、21d、28d,保证桩身强度
桩周土体的超孔隙水压力消散和被扰动土体强度恢复
2、地下室及承台四周应及时回填土,回填前应清除积水、垃圾
按设计要求选择填料分层压实,压实系数不得小于0
94,地下室顶板覆土情况应于设计工况一致
3、用作抗拔桩的管桩接头应采用苏G03-2012图集要求的机械连接,接头数量不超过1个,桩身纵向钢筋直接锚入承台内
J地下防水工程1、地下室迎水面主体结构采用防水混凝土,地下室工程的变形缝、后浇带、施工缝、穿墙管、预埋件、预留通道接头、桩头等细部构造,应加强防水措施
2、浇筑混凝土前,应考虑混凝土内外温差的影响,采取适当的措施3、混凝土结构内部设置的各种钢筋或绑扎铁丝不得接触模板
4、混凝土浇筑地点的坍落度,每工作台班至少检查两次,并做好记录
混凝土在运输后若出现二次离析,必须进行二次搅拌,塌落度损失不能满足施工要求,可加原水灰比的水泥浆或二次加减水剂,但混凝土二次搅拌时严禁加水
5、混凝土采用分层连续浇筑,混凝土分层厚度不得大于500mm,版面应用平板振动器振捣,排除泌水,进行二次收浆压实
6、防水混凝土终凝后应立即进行养护,养护时间不得少于14d,水平构件应采用覆盖养护方式,竖向构件混凝土带模、养护时间不少于7d,带模养护结束后继续养护宜采用喷涂养护液方式
施工缝渗漏控制1、防水混凝土应连续浇筑,宜少留置施工缝
2、模板支设前应将施工缝表面松散混凝土、浮浆凿除,并清除杂物,涂刷混凝凝土界面处理剂或水泥及渗透结晶性防水涂料

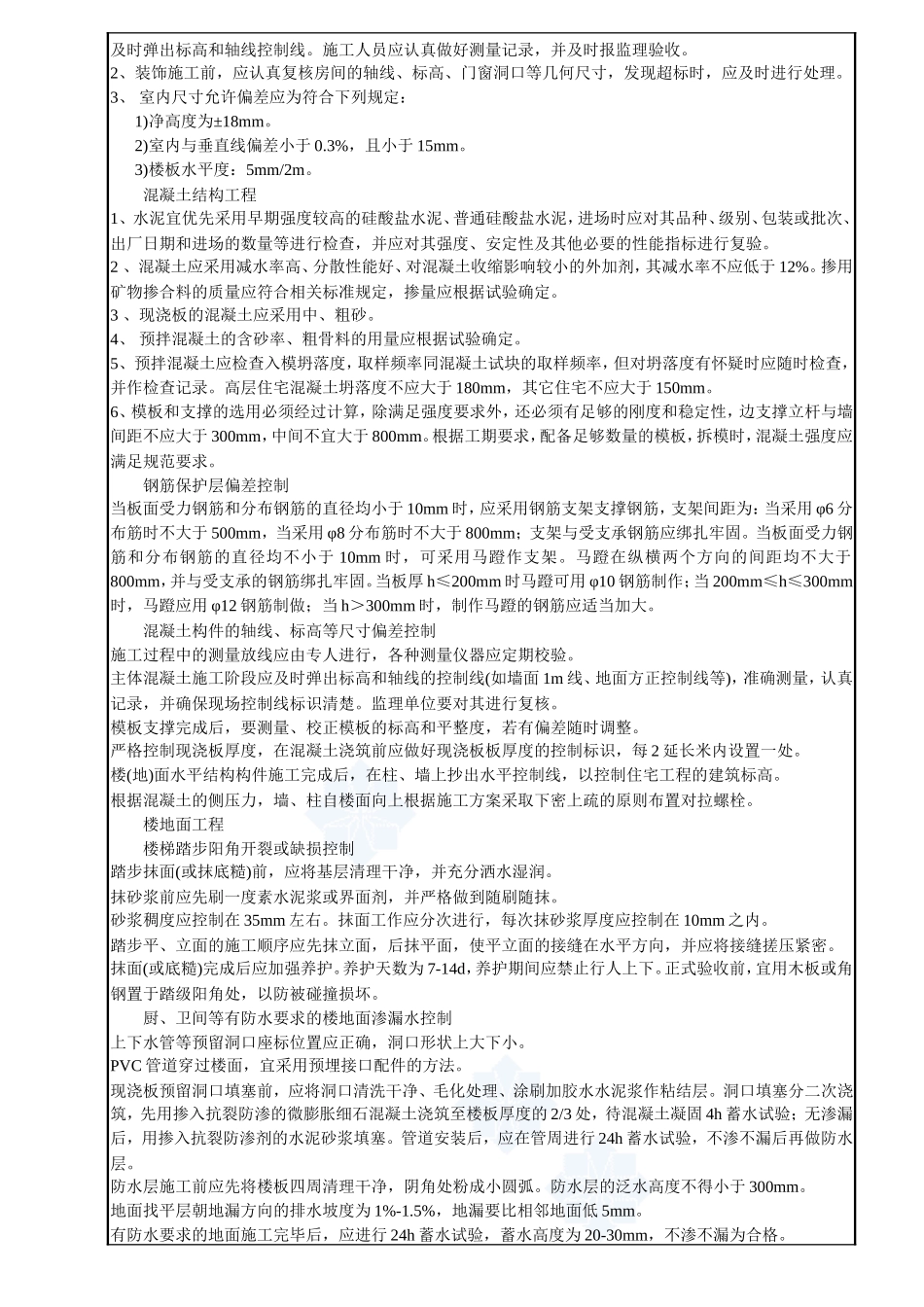

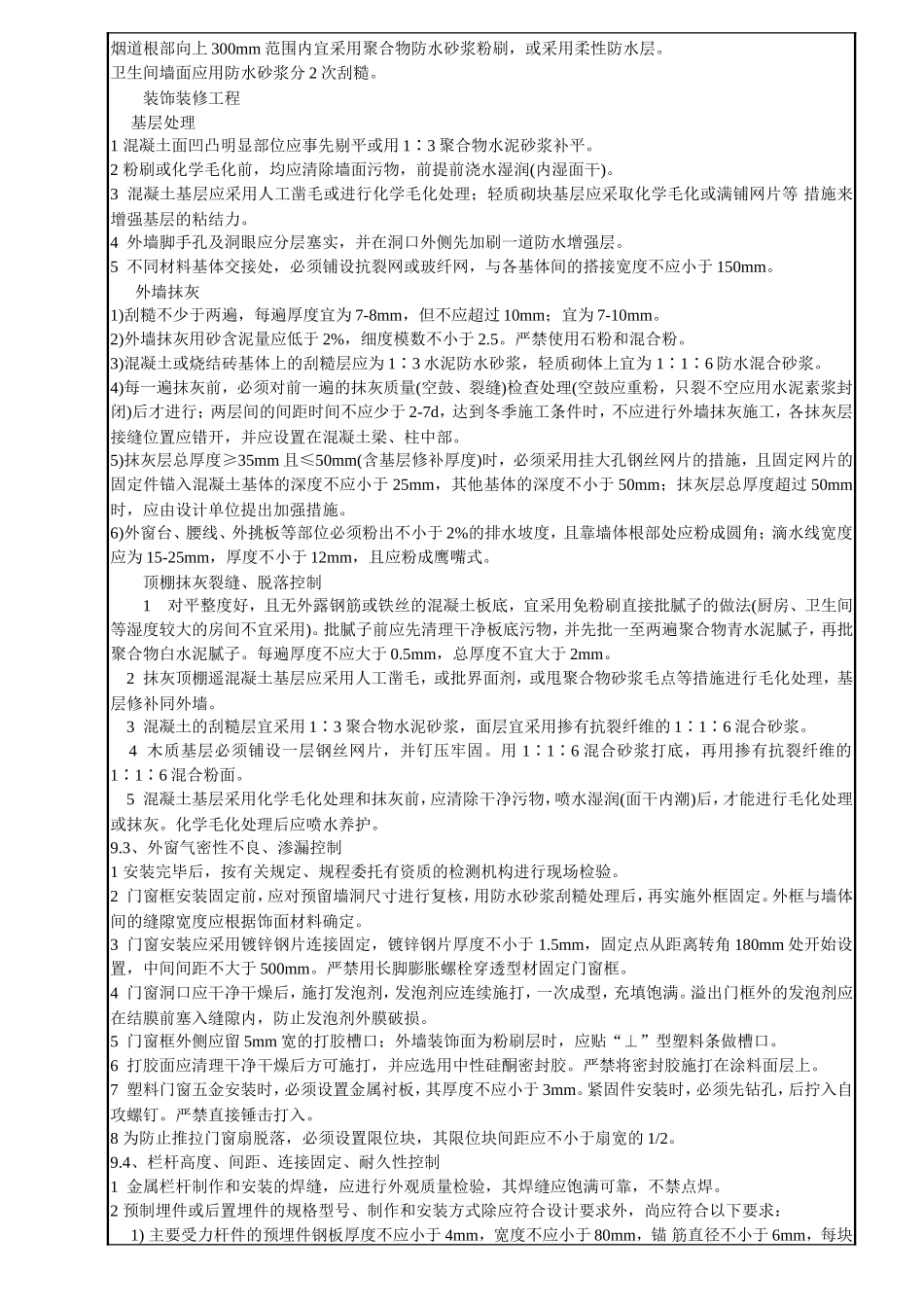

后浇带渗漏控制1、后浇带采用补偿
