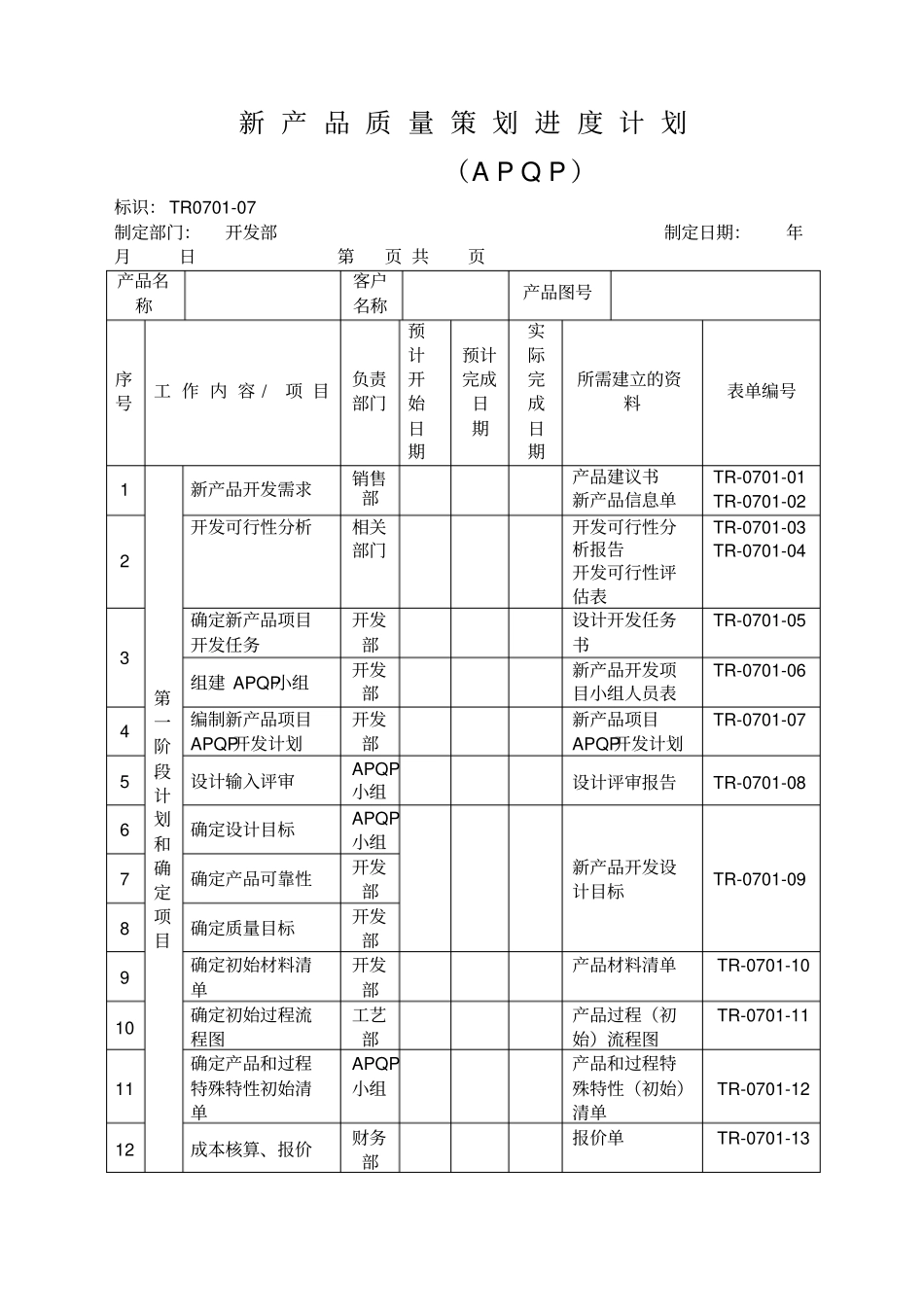

新产品质量策划进度计划(APQP)标识:TR0701-07制定部门:开发部制定日期:年月日第页共页产品名称客户名称产品图号序号工作内容/项目负责部门预计开始日期预计完成日期实际完成日期所需建立的资料表单编号1第一阶段计划和确定项目新产品开发需求销售部产品建议书新产品信息单TR-0701-01TR-0701-022开发可行性分析相关部门开发可行性分析报告开发可行性评估表TR-0701-03TR-0701-043确定新产品项目开发任务开发部设计开发任务书TR-0701-05组建APQP小组开发部新产品开发项目小组人员表TR-0701-064编制新产品项目APQP开发计划开发部新产品项目APQP开发计划TR-0701-075设计输入评审APQP小组设计评审报告TR-0701-086确定设计目标APQP小组新产品开发设计目标TR-0701-097确定产品可靠性开发部8确定质量目标开发部9确定初始材料清单开发部产品材料清单TR-0701-1010确定初始过程流程图工艺部产品过程(初始)流程图TR-0701-1111确定产品和过程特殊特性初始清单APQP小组产品和过程特殊特性(初始)清单TR-0701-1212成本核算、报价财务部报价单TR-0701-1313编制产品保证计划APQP小组产品保证计划TR-0701-1414阶段总结及管理者支持APQP小组阶段总结报告TR-0701-1515第二阶段设计失效模式和后果分析APQP小组设计失效模式及后果分析TR-0701-16设计失效及后果分析框图TR-0701-17设计FMEA检查表TR-0701-18核准审查制表新产品质量策划进度计划(APQP)制定部门:开发部制定日期:年月日第页共页产品名称客户名称产品图号序号工作内容/项目负责部门起始日期预计完成日期实际完成日期所需建立的资料表单编号16第二阶段产品设计和开发设计图纸开发部图纸17图
