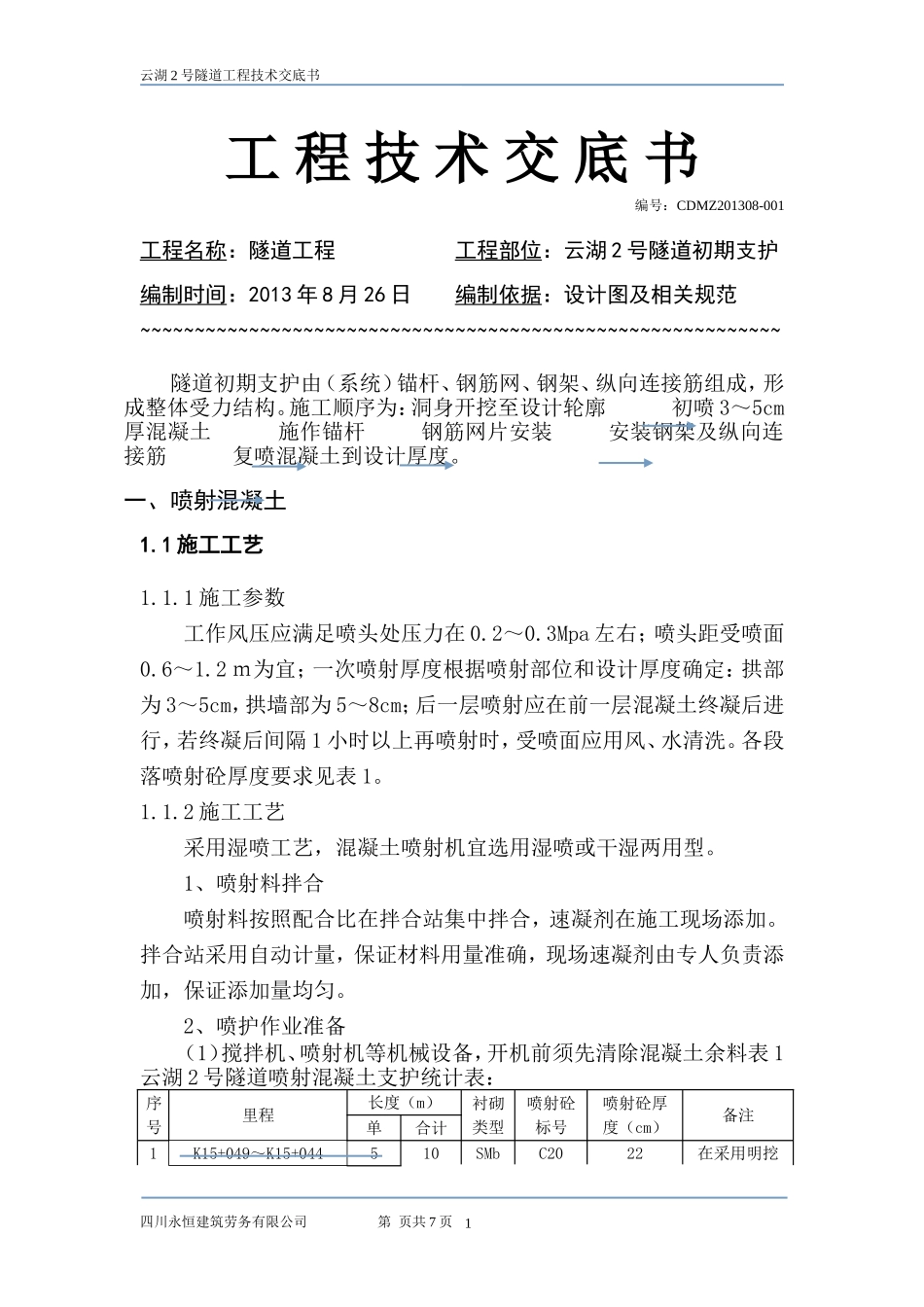

1云湖2号隧道工程技术交底书工程技术交底书编号:CDMZ201308-001工程名称:隧道工程工程部位:云湖2号隧道初期支护编制时间:2013年8月26日编制依据:设计图及相关规范~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~隧道初期支护由(系统)锚杆、钢筋网、钢架、纵向连接筋组成,形成整体受力结构
施工顺序为:洞身开挖至设计轮廓初喷3~5cm厚混凝土施作锚杆钢筋网片安装安装钢架及纵向连接筋复喷混凝土到设计厚度
一、喷射混凝土1
1施工工艺1
1施工参数工作风压应满足喷头处压力在0
3Mpa左右;喷头距受喷面0
2m为宜;一次喷射厚度根据喷射部位和设计厚度确定:拱部为3~5cm,拱墙部为5~8cm;后一层喷射应在前一层混凝土终凝后进行,若终凝后间隔1小时以上再喷射时,受喷面应用风、水清洗
各段落喷射砼厚度要求见表1
2施工工艺采用湿喷工艺,混凝土喷射机宜选用湿喷或干湿两用型
1、喷射料拌合喷射料按照配合比在拌合站集中拌合,速凝剂在施工现场添加
拌合站采用自动计量,保证材料用量准确,现场速凝剂由专人负责添加,保证添加量均匀
2、喷护作业准备(1)搅拌机、喷射机等机械设备,开机前须先清除混凝土余料表1云湖2号隧道喷射混凝土支护统计表:序号里程长度(m)衬砌类型喷射砼标号喷射砼厚度(cm)备注单合计1K15+049~K15+044510SMbC2022在采用明挖四川永恒建筑劳务有限公司第页共7页2云湖2号隧道工程技术交底书暗做情况下K13+281~K13+27652K15+044~K15+0242040s5aC2026K13+301~K13+281203K14+749~K14+70940393s5bC2024K14+653~K14+61439K14+511~K14+46744K14
