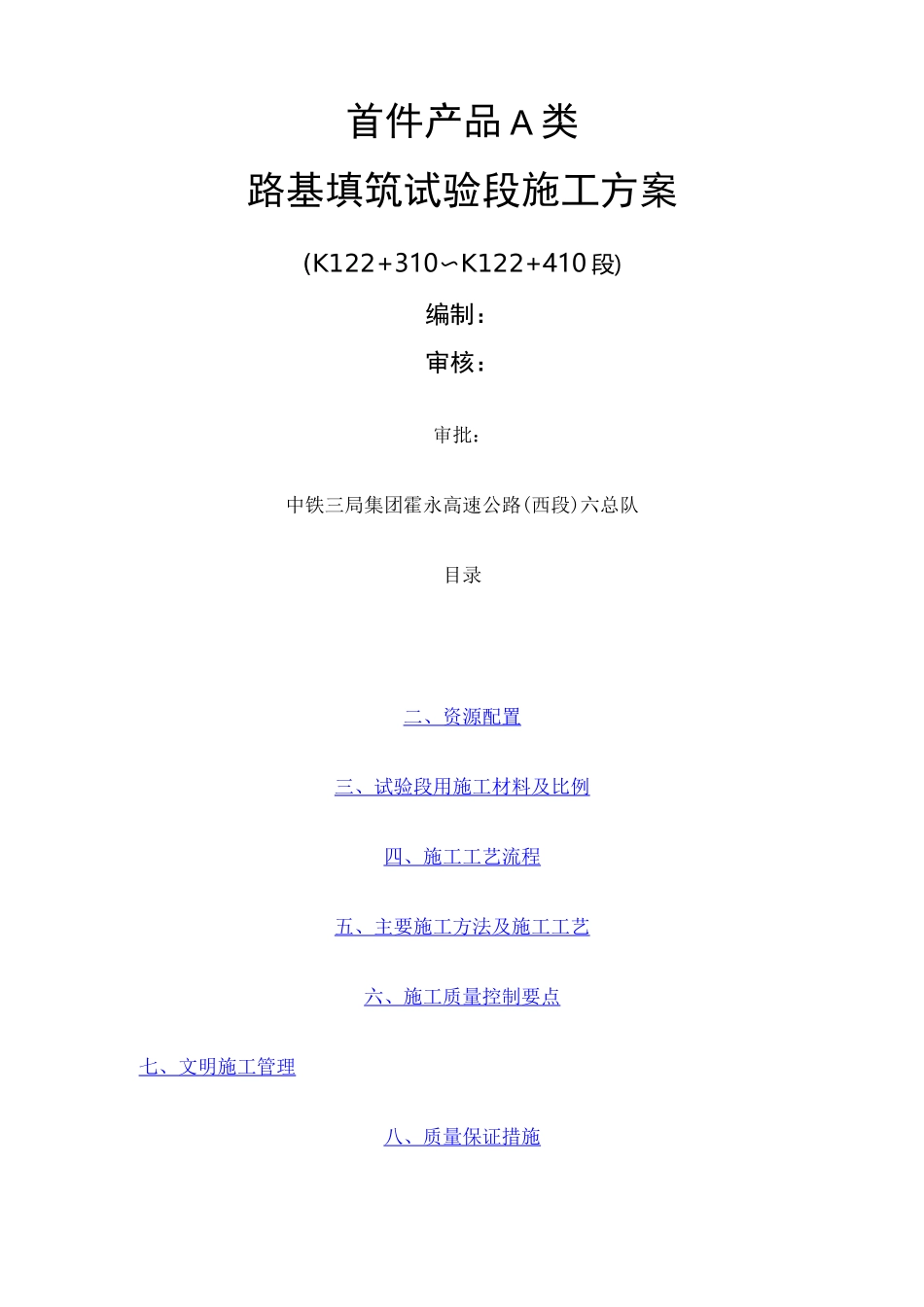

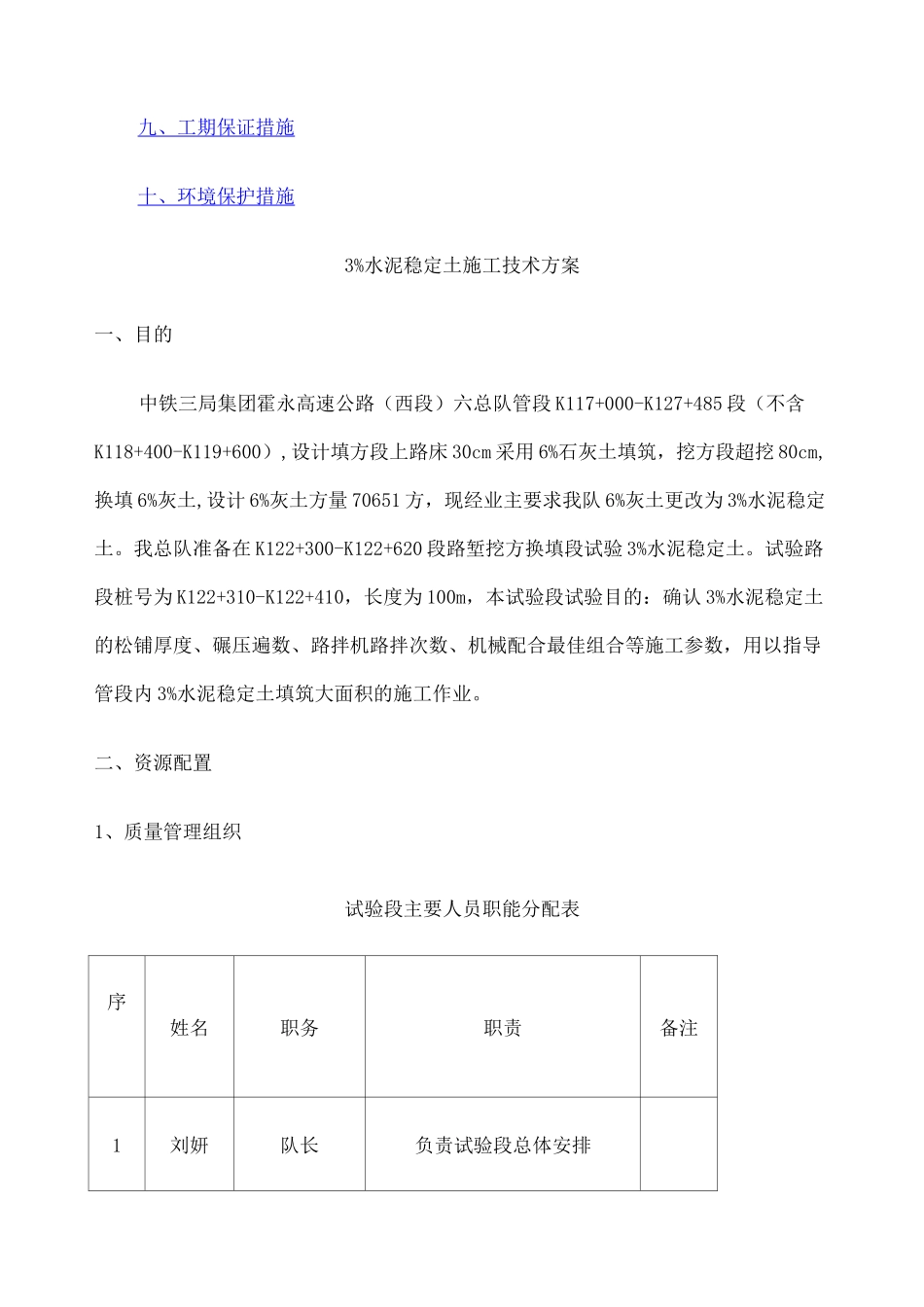

首件产品A类路基填筑试验段施工方案(K122+310〜K122+410段)编制:审核:审批:中铁三局集团霍永高速公路(西段)六总队目录二、资源配置三、试验段用施工材料及比例四、施工工艺流程五、主要施工方法及施工工艺六、施工质量控制要点七、文明施工管理八、质量保证措施九、工期保证措施十、环境保护措施3%水泥稳定土施工技术方案一、目的中铁三局集团霍永高速公路(西段)六总队管段K117+000-K127+485段(不含K118+400-K119+600),设计填方段上路床30cm采用6%石灰土填筑,挖方段超挖80cm,换填6%灰土,设计6%灰土方量70651方,现经业主要求我队6%灰土更改为3%水泥稳定土
我总队准备在K122+300-K122+620段路堑挖方换填段试验3%水泥稳定土
试验路段桩号为K122+310-K122+410,长度为100m,本试验段试验目的:确认3%水泥稳定土的松铺厚度、碾压遍数、路拌机路拌次数、机械配合最佳组合等施工参数,用以指导管段内3%水泥稳定土填筑大面积的施工作业

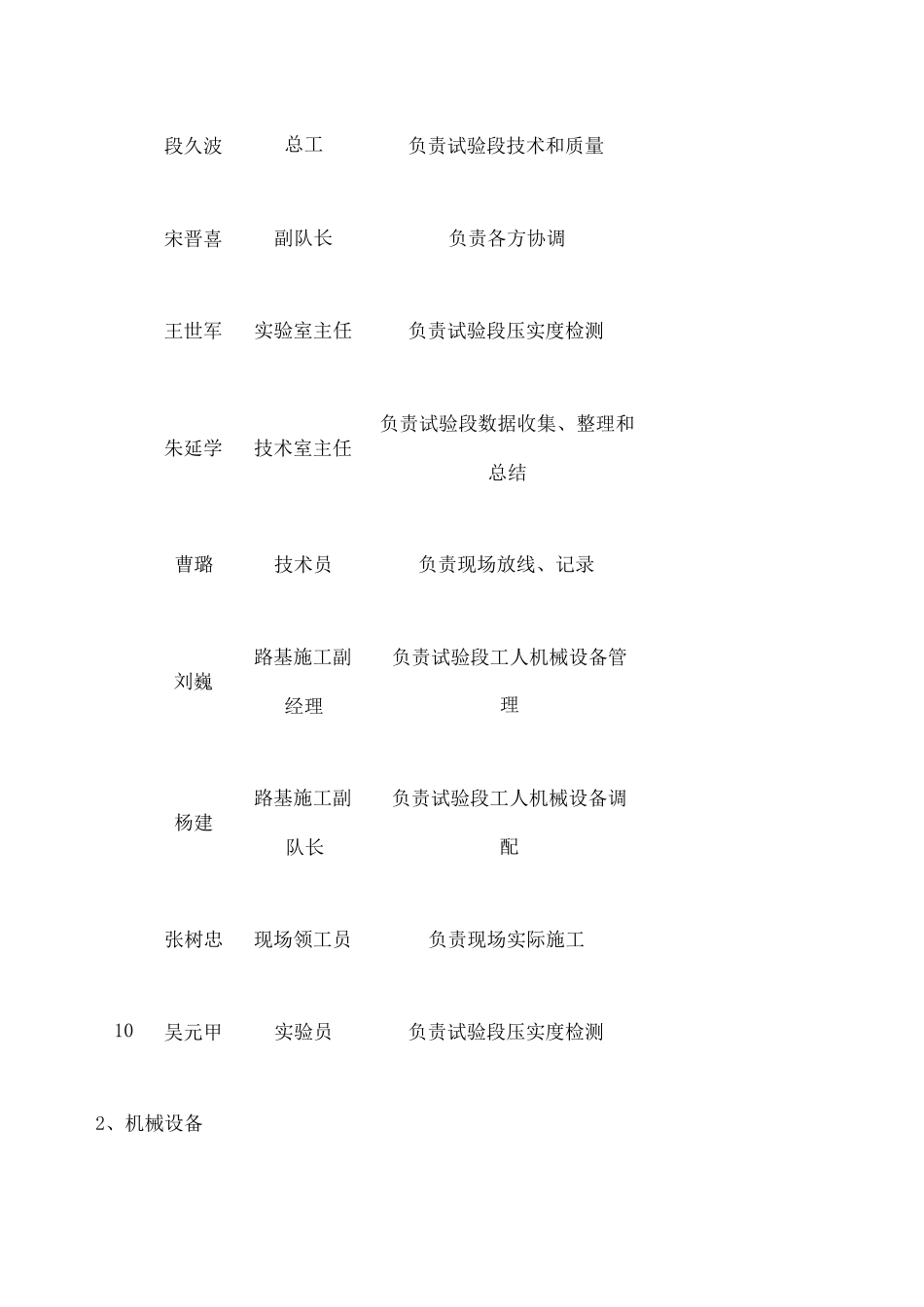

二、资源配置1、质量管理组织试验段主要人员职能分配表序姓名职务职责备注1刘妍队长负责试验段总体安排段久波总工负责试验段技术和质量宋晋喜副队长负责各方协调王世军实验室主任负责试验段压实度检测负责试验段数据收集、整理和朱延学技术室主任总结曹璐技术员负责现场放线、记录刘巍杨建张树忠10吴元甲2、机械设备路基施工副经理路基施工副队长现场领工员实验员负责试验段工人机械设备管理负责试验段工人机械设备调配负责现场实际施工负责试验段压实度检测为了保证试验段施工时各工序施工过程的顺利进行和各项检测工作的正常开展,试验段施工将配备性能良好的施工机械设备和有关检测仪器,并且做好施工前的保养和维护工作
具体机械设备、仪器配置详见下表
序号设备名称规格型号数量(台)备注1挖掘机日立350-112推土机SD22
