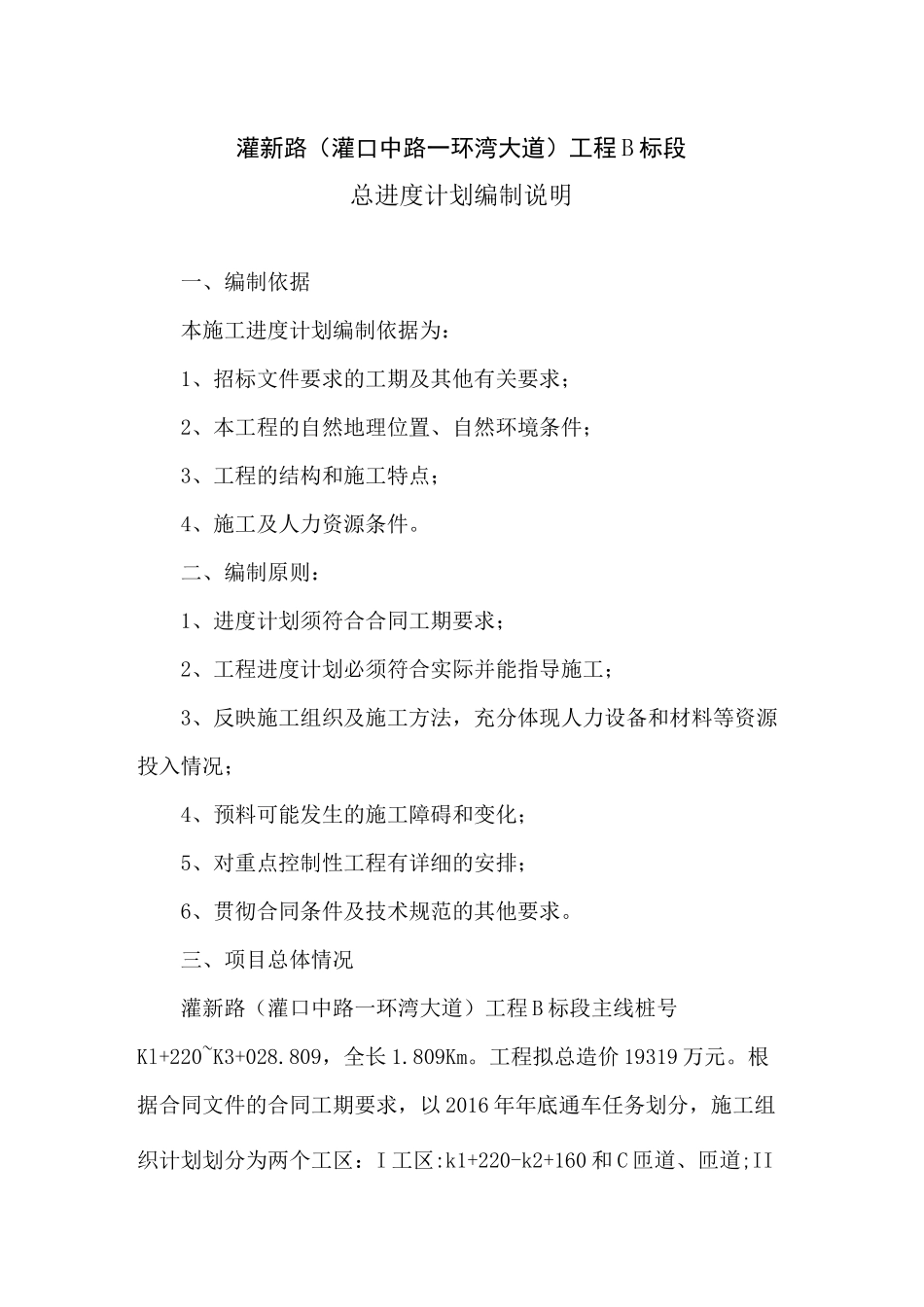

灌新路(灌口中路一环湾大道)工程B标段总进度计划编制说明一、编制依据本施工进度计划编制依据为:1、招标文件要求的工期及其他有关要求;2、本工程的自然地理位置、自然环境条件;3、工程的结构和施工特点;4、施工及人力资源条件
二、编制原则:1、进度计划须符合合同工期要求;2、工程进度计划必须符合实际并能指导施工;3、反映施工组织及施工方法,充分体现人力设备和材料等资源投入情况;4、预料可能发生的施工障碍和变化;5、对重点控制性工程有详细的安排;6、贯彻合同条件及技术规范的其他要求
三、项目总体情况灌新路(灌口中路一环湾大道)工程B标段主线桩号Kl+220~K3+028
809,全长1
工程拟总造价19319万元
根据合同文件的合同工期要求,以2016年年底通车任务划分,施工组织计划划分为两个工区:I工区:k1+220-k2+160和C匝道、匝道;II*-工区k2+160-k3+028
809和E匝道、G匝道
II工区2016年12月20日建成通车,I工区2017年11月20日建成通车
工程施工项目包括路基工程、路面工程、桥梁工程、U型槽、人行地道及涵洞、雨污水工程、照明及电气工程、绿化工程等,全部为新建工程
所以,本工程拟投入足够的施工设备和人员,采用平行作业施工法进行施工
但各分项工程基于不同的季节和时间,侧重点有所不同,本工程大致分三个阶段进行:第一阶段为施工前期阶段
主要是进行施工准备工作,进行人员、机械组织、进场、施工驻地建设、施工道路的修建或改造,开挖临时排水等临时工程等,计划实施时间为15天,即2016年06月1日至2016年06月15日
