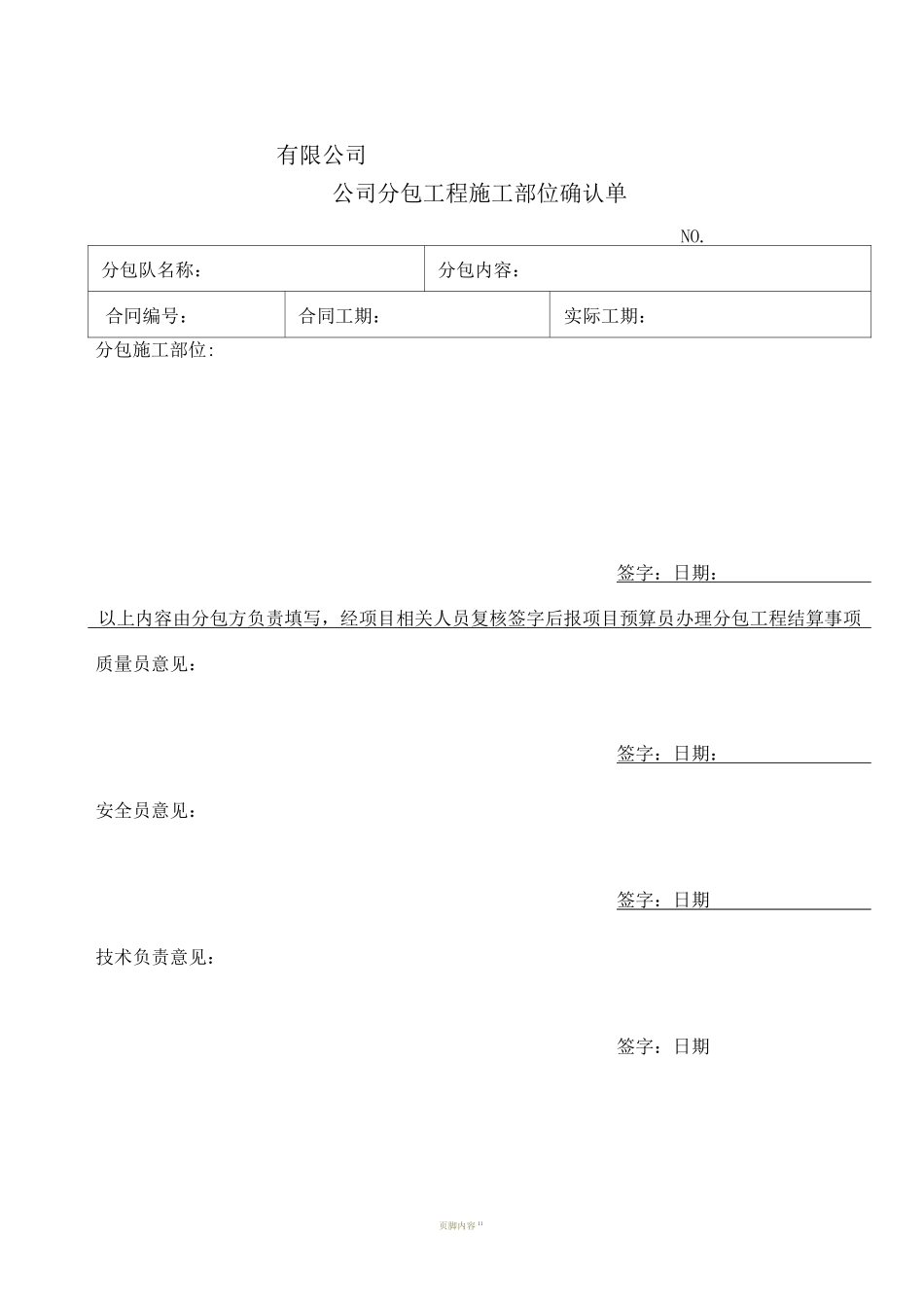

页脚内容11有限公司公司分包工程施工部位确认单NO
分包队名称:分包内容:合冋编号:合同工期:实际工期:分包施工部位:签字:日期:以上内容由分包方负责填写,经项目相关人员复核签字后报项目预算员办理分包工程结算事项质量员意见:签字:日期:安全员意见:签字:日期技术负责意见:签字:日期公司分包工程施工部位确认单NO

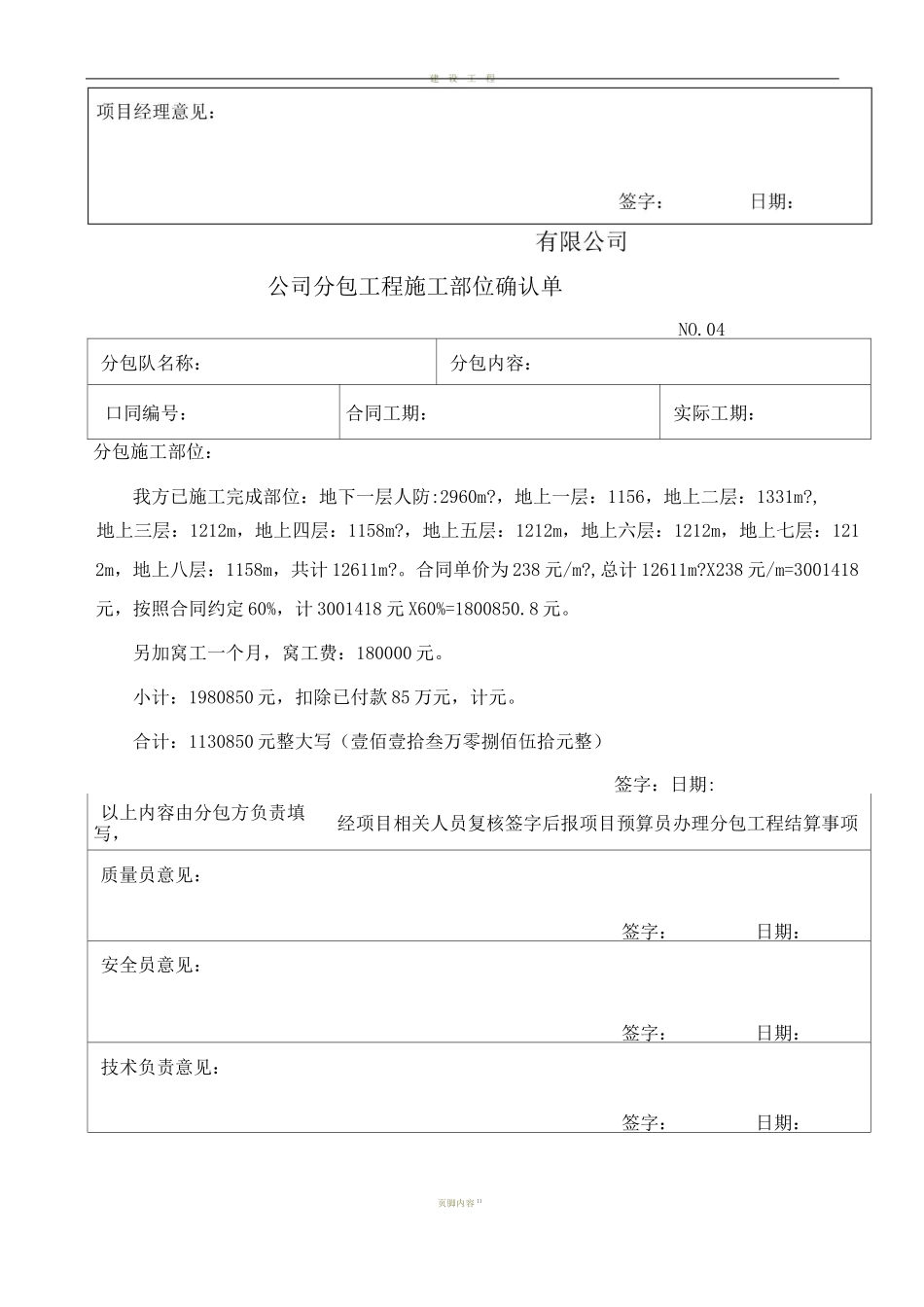

04分包队名称:分包内容:口同编号:合同工期:实际工期:分包施工部位:我方已施工完成部位:地下一层人防:2960m
,地上一层:1156,地上二层:1331m
,地上三层:1212m,地上四层:1158m
,地上五层:1212m,地上六层:1212m,地上七层:1212m,地上八层:1158m,共计12611m
合同单价为238元/m
,总计12611m
X238元/m=3001418元,按照合同约定60%,计3001418元X60%=1800850
另加窝工一个月,窝工费:180000元
小计:1980850元,扣除已付款85万元,计元
合计:1130850元整大写(壹佰壹拾叁万零捌佰伍拾元整)签字:日期:以上内容由分包方负责填写,经项目相关人员复核签字后报项目预算员办理分包工程结算事项质量员意见:签字:日期:安全员意见:签字:日期:技术负责意见:签字:日期:页脚内容11页脚内容11建设工程项目经理意见:签字:日期:有限公司公司分包工程施工部位确认单NO

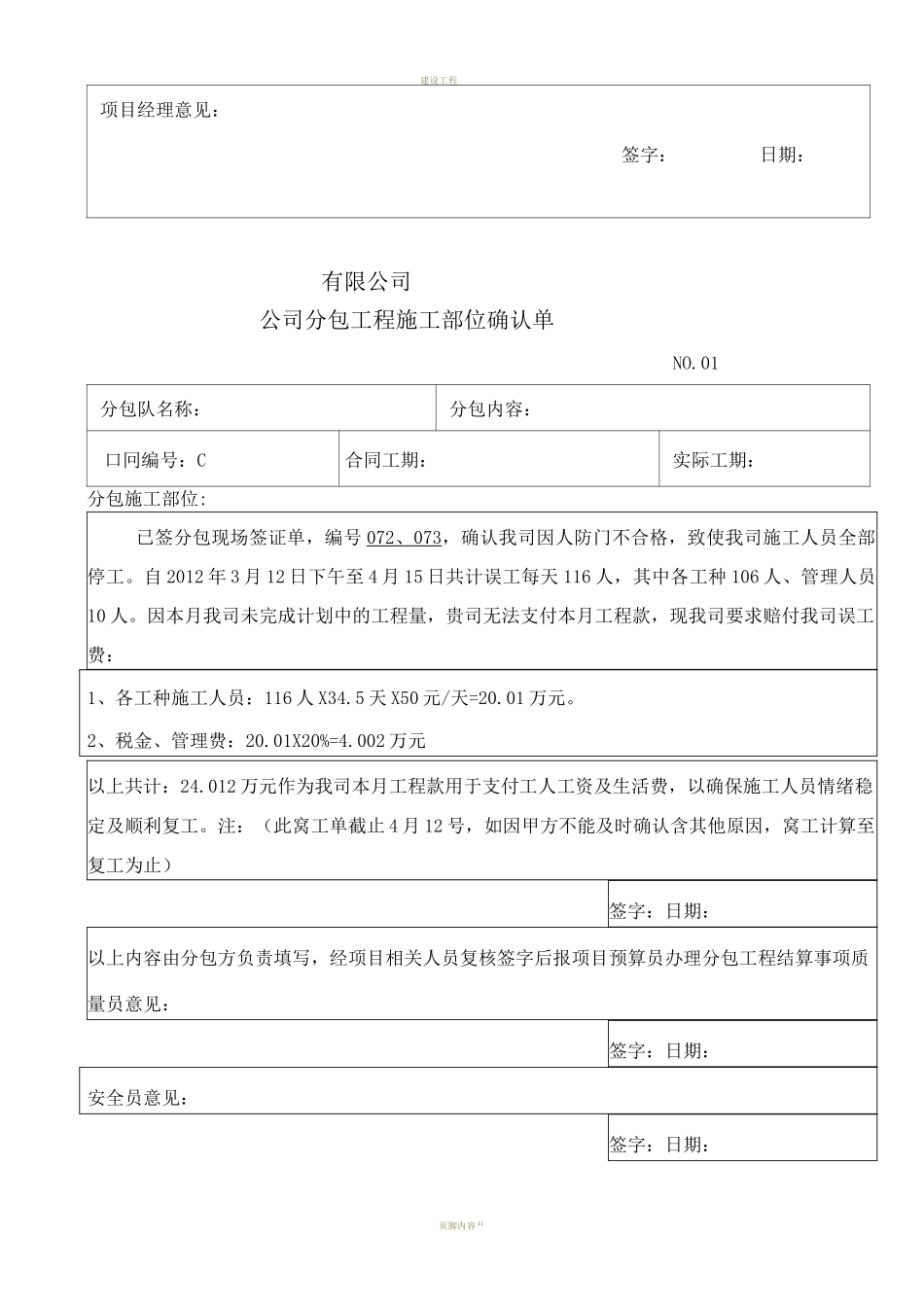

01分包队名称:分包内容:口冋编号:C合同工期:实际工期:分包施工部位:已签分包现场签证单,编号072、073,确认我司因人防门不合格,致使我司施工人员全部停工
自2012年3月12日下午至4月15日共计误工每天116人,其中各工种106人、管理人员10人
因本月我司未完成计划中的工程量,贵司无法支付本月工程款,现我司要求赔付我司误工费:1、各工种施工人员:116人X34
5天X50元/天=20
