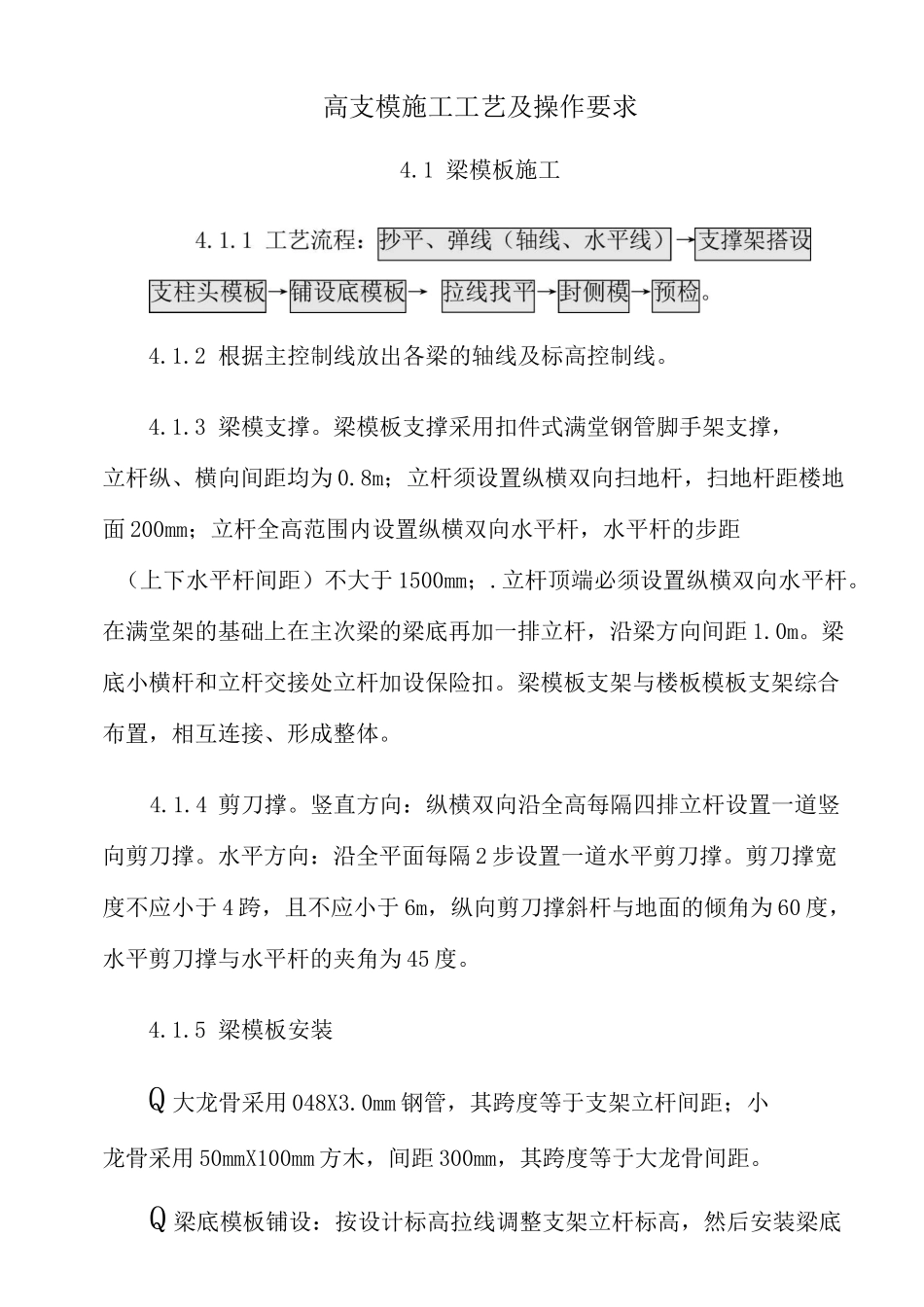

高支模施工工艺及操作要求4
1梁模板施工4
2根据主控制线放出各梁的轴线及标高控制线
梁模板支撑采用扣件式满堂钢管脚手架支撑,立杆纵、横向间距均为0
8m;立杆须设置纵横双向扫地杆,扫地杆距楼地面200mm;立杆全高范围内设置纵横双向水平杆,水平杆的步距(上下水平杆间距)不大于1500mm;
立杆顶端必须设置纵横双向水平杆
在满堂架的基础上在主次梁的梁底再加一排立杆,沿梁方向间距1
梁底小横杆和立杆交接处立杆加设保险扣
梁模板支架与楼板模板支架综合布置,相互连接、形成整体
竖直方向:纵横双向沿全高每隔四排立杆设置一道竖向剪刀撑
水平方向:沿全平面每隔2步设置一道水平剪刀撑
剪刀撑宽度不应小于4跨,且不应小于6m,纵向剪刀撑斜杆与地面的倾角为60度,水平剪刀撑与水平杆的夹角为45度
5梁模板安装Q大龙骨采用048X3
0mm钢管,其跨度等于支架立杆间距;小龙骨采用50mmX100mm方木,间距300mm,其跨度等于大龙骨间距
Q梁底模板铺设:按设计标高拉线调整支架立杆标高,然后安装梁底模板

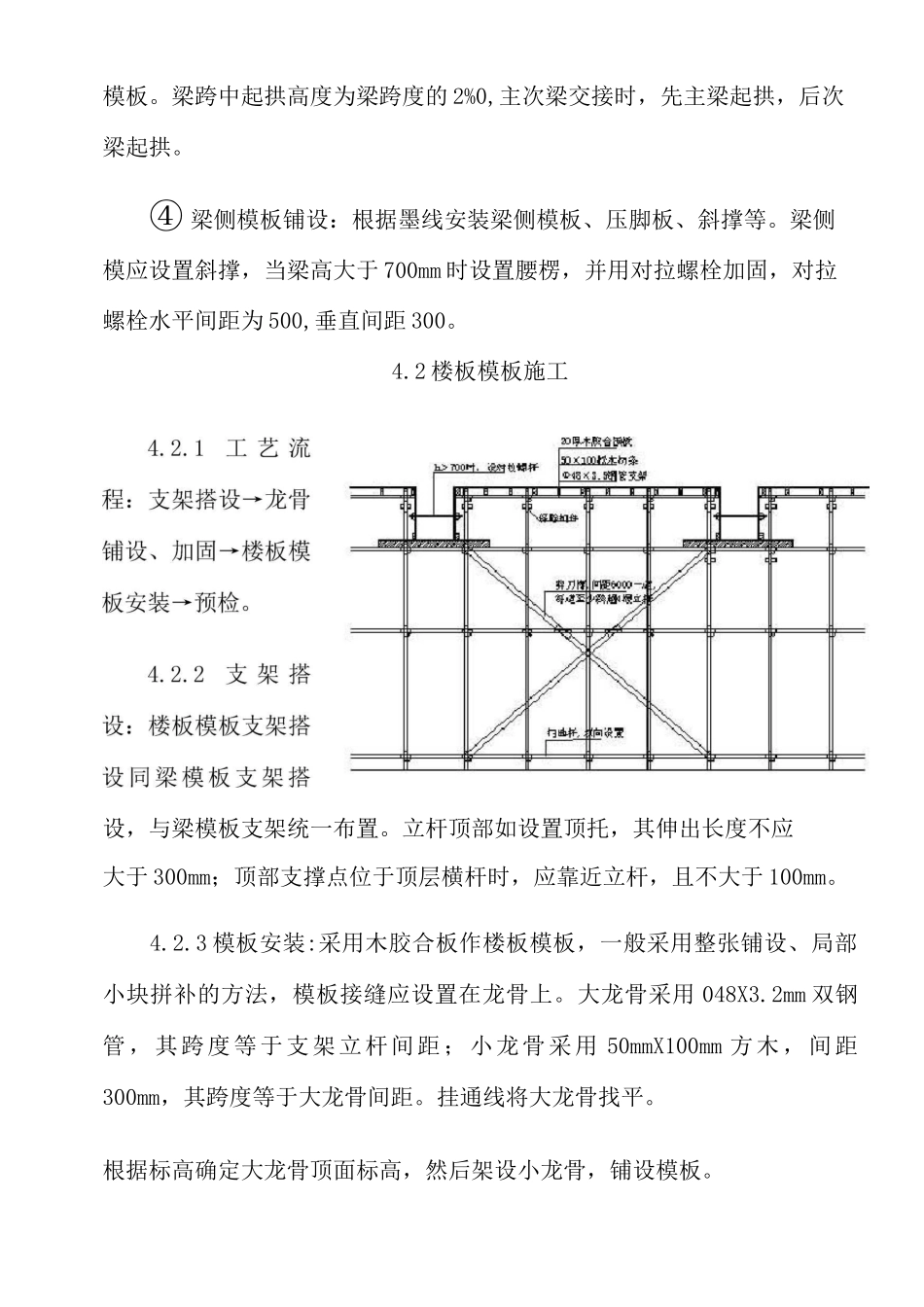

梁跨中起拱高度为梁跨度的2%0,主次梁交接时,先主梁起拱,后次梁起拱
④梁侧模板铺设:根据墨线安装梁侧模板、压脚板、斜撑等
梁侧模应设置斜撑,当梁高大于700mm时设置腰楞,并用对拉螺栓加固,对拉螺栓水平间距为500,垂直间距300
2楼板模板施工设,与梁模板支架统一布置
立杆顶部如设置顶托,其伸出长度不应大于300mm;顶部支撑点位于顶层横杆时,应靠近立杆,且不大于100mm
3模板安装:采用木胶合板作楼板模板,一般采用整张铺设、局部小块拼补的方法,模板接缝应设置在龙骨上
大龙骨采用048X3
2mm双钢管,其跨度等于支架立杆间距;小龙骨采用50mmX100mm方木,间距300mm,其跨度等于大龙骨间距

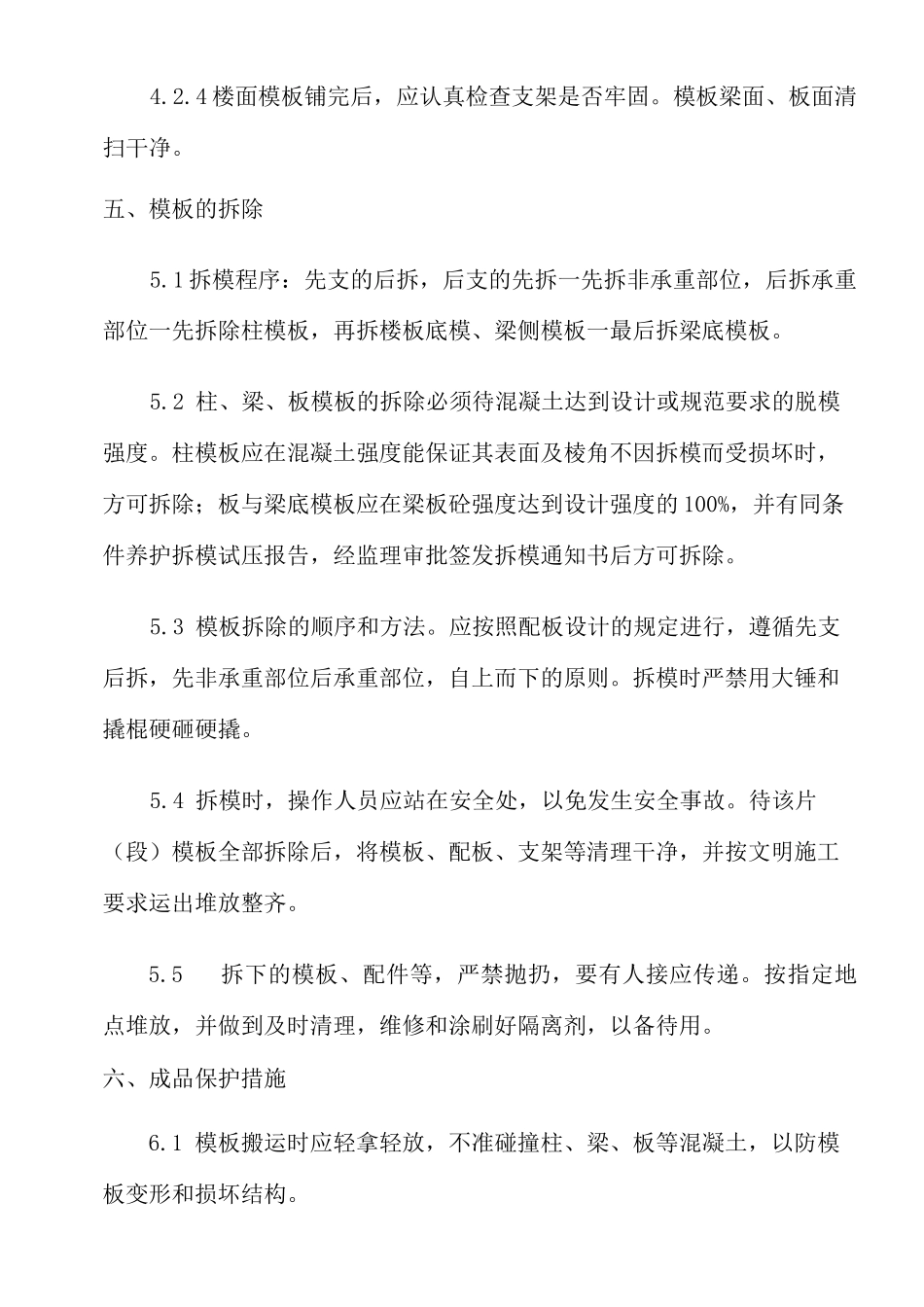

挂通线将大龙骨找
