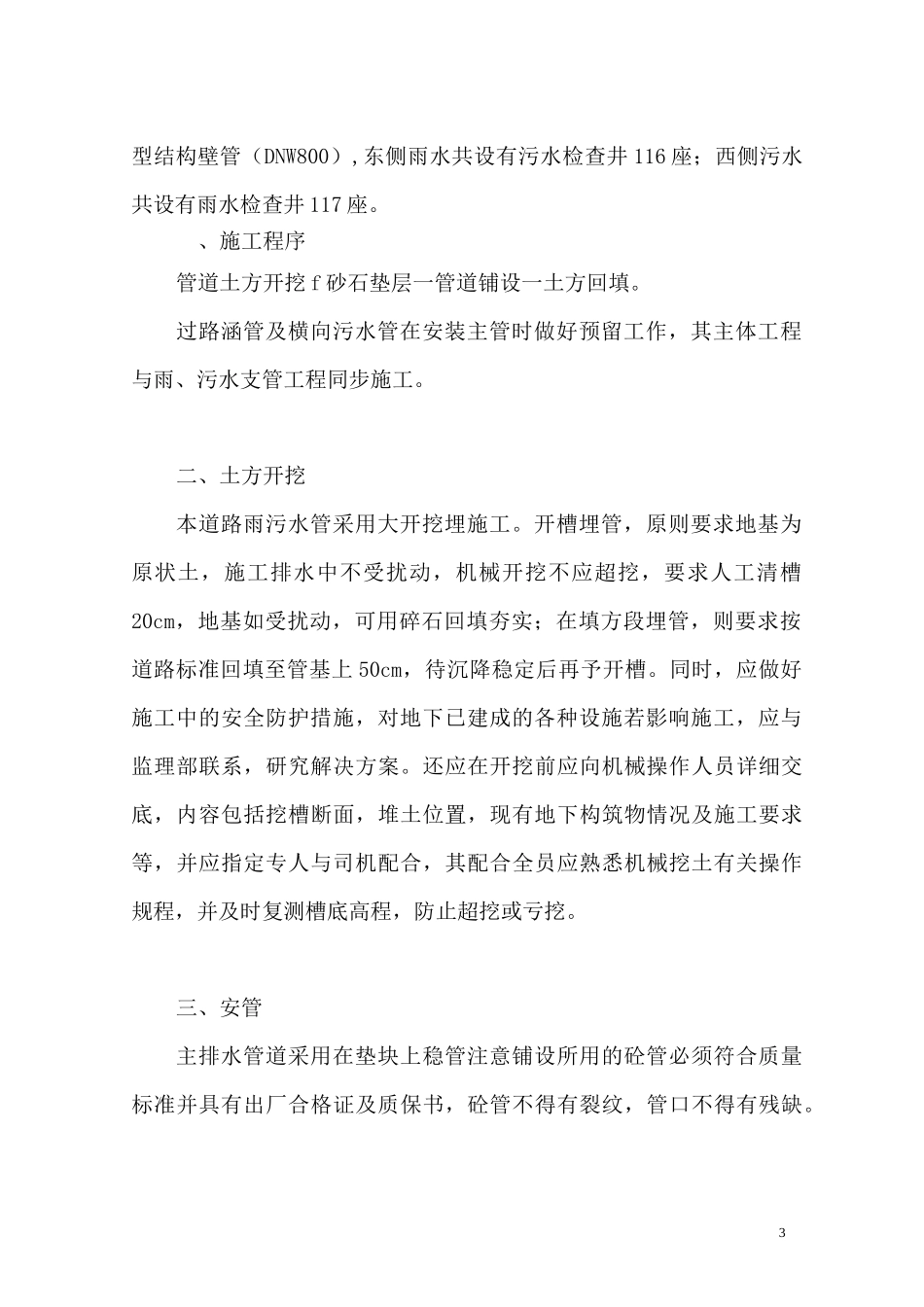

编1排水工程专项方案报审表工程名称:合肥市合淮路(西二环新206)工程二标段致:安徽省高等级公路建设监理有限公司(监理公司)我方已根据施工合同的有关规定完成合肥市合淮路(西二环新206)工程二标段排水工程施专项方案的编制。请予以审查。附:排水工程施工专项方案承包单位(章):项目经理:日期:专业监理工程师审查意见:专业理工程师:日期:总监理工程师审查意见:项目监理机构(章):总监理工程师:日期:2排水工程专项方案合肥市合淮路(西二环-新206)工程二标段编制:审核:中铁十局集团有限公司雨、污水管工程施工方案工程概况1、工程名称:合肥市合淮路(西二环-新206)工程二标段2、建设地点:安徽省合肥市3、建设内容:包括道路工程、排水工程、人行天桥、交通工程的预埋管线、电力排管工程、照明工程、绿化工程等,现场概况为原有水泥混凝土道路、绿地等。4、雨水管道管径大于800为钢筋混凝土管,管径W800为聚乙烯缠绕B型结构壁管。均采用开槽埋管施工。合肥市合淮路二标工程桩号范围K3+160~K7+790,道路全长4620m。雨、污水主管各2道,其中污水管道有两道,分别位于道路中心线东、西两侧,管线为顶管施工和明挖结合,其中污水顶管长4011m,管径分别为DN800、DN1000、DN1200,管材为III级钢筋砼管,明挖段长8610m,管材为钢筋砼管(DN>800)和聚乙烯缠绕B型结构壁管(DNW800),东侧污水共设有污水检查井90座;西侧污水共设有污水检查井65座。雨水管线为均为明挖工程,,管径分别为d500、d600、d700、d800、d900、d1000、d1200、d1500、d1600、d1800、d2000、d2200、d2400,管材为钢筋砼管(DN>800)和聚乙烯缠绕B3型结构壁管(DNW800),东侧雨水共设有污水检查井116座;西侧污水共设有雨水检查井117座。、施工程序管道土方开挖f砂石垫层一管道铺设一土方回填。过路涵管及横向污水管在安装主管时做好预留工作,其主体工程与雨、污水支管工程同步施工。二、土方开挖本道路雨污水管采用大开挖埋施工。开槽埋管,原则要求地基为原状土,施工排水中不受扰动,机械开挖不应超挖,要求人工清槽20cm,地基如受扰动,可用碎石回填夯实;在填方段埋管,则要求按道路标准回填至管基上50cm,待沉降稳定后再予开槽。同时,应做好施工中的安全防护措施,对地下已建成的各种设施若影响施工,应与监理部联系,研究解决方案。还应在开挖前应向机械操作人员详细交底,内容包括挖槽断面,堆土位置,现有地下构筑物情况及施工要求等,并应指定专人与司机配合,其配合全员应熟悉机械挖土有关操作规程,并及时复测槽底高程,防止超挖或亏挖。三、安管主排水管道采用在垫块上稳管注意铺设所用的砼管必须符合质量标准并具有出厂合格证及质保书,砼管不得有裂纹,管口不得有残缺。4同时,纵断高程和平面位置必须准确无误。管内底高程偏差不得超过10mm,中心线偏差不得大于10mm,相邻管内底错口不得大于3mm。用起重机吊管放在平基上,用干净碎石支稳管节,几何位置符合设计要求,管道在就位前应弹上中心线,由于本工地雨、污水主管最大管径为①1400的管材,自重很大,管道就位施工时必须注意安全,同时下管时要安排熟练的技术工人,以保证质量、安全,提高工效。支稳管节前严格校正高程和坡度,在各种管井处预留其位置。涵管安装结束后,须进行实验,检验合格后才能进行下道工序的施工。四、回填刚性管道回填密实度:管顶上方0.5m范围内不低于87%,胸腔部分不得低于95%,回填土含水量应适中,不应含有树枝,大块碎石,冻土等,回填时沟槽须无积水。柔性管道回填密实度:管顶上方0.5m范围内为85%;06MS201-1中此区回填土压实系数必须大于0.85时应先对管道强度进行验算,并应采取相应措施。回填材料应明确不得含有有机物。管道回填材料:井室壁外0.5米范围及管顶0.5米以下全部采用中粗砂分层回填,管顶0.5米以上至路床采用4%石灰土回填(位于绿化带下的雨、污水管道,管顶0.5m以上至路床采用种植土回填,种植土与绿化专业保持一致),每层厚度不大于200mm,回填密实度要求详见《给水排水管道工程施工及验收规范》(GB50268-2008),路床以上按道路设计要求进行回填,回填土要求、回填密实度要求参见道路...
