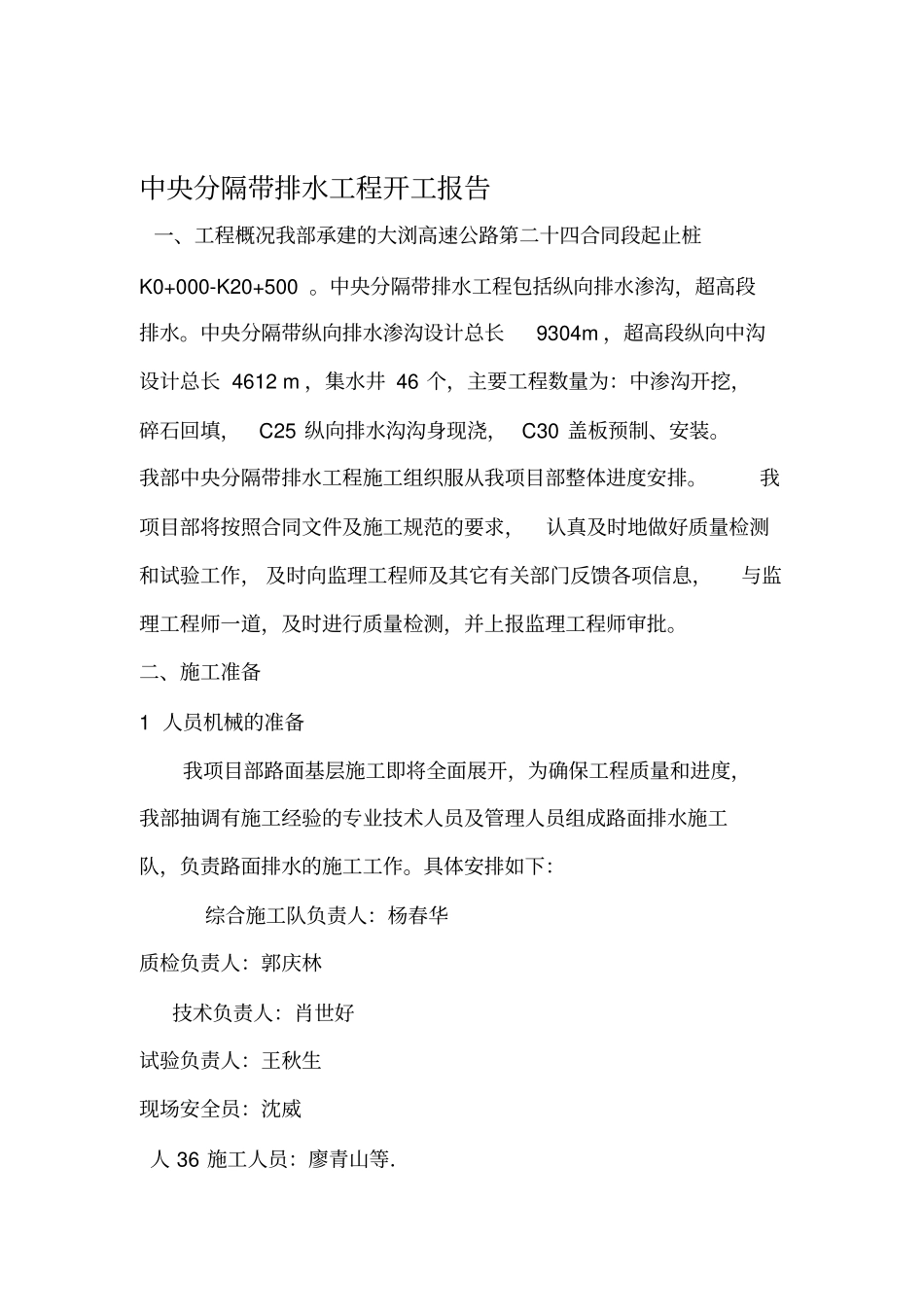

中央分隔带排水工程开工报告一、工程概况我部承建的大浏高速公路第二十四合同段起止桩K0+000-K20+500
中央分隔带排水工程包括纵向排水渗沟,超高段排水
中央分隔带纵向排水渗沟设计总长9304m,超高段纵向中沟设计总长4612m,集水井46个,主要工程数量为:中渗沟开挖,碎石回填,C25纵向排水沟沟身现浇,C30盖板预制、安装
我部中央分隔带排水工程施工组织服从我项目部整体进度安排
我项目部将按照合同文件及施工规范的要求,认真及时地做好质量检测和试验工作,及时向监理工程师及其它有关部门反馈各项信息,与监理工程师一道,及时进行质量检测,并上报监理工程师审批
二、施工准备1人员机械的准备我项目部路面基层施工即将全面展开,为确保工程质量和进度,我部抽调有施工经验的专业技术人员及管理人员组成路面排水施工队,负责路面排水的施工工作
具体安排如下:综合施工队负责人:杨春华质检负责人:郭庆林技术负责人:肖世好试验负责人:王秋生现场安全员:沈威人36施工人员:廖青山等.用于施工的车辆、机具等已全部到位,同时进行了必要的维修保养,并已通过监理工程师的确认

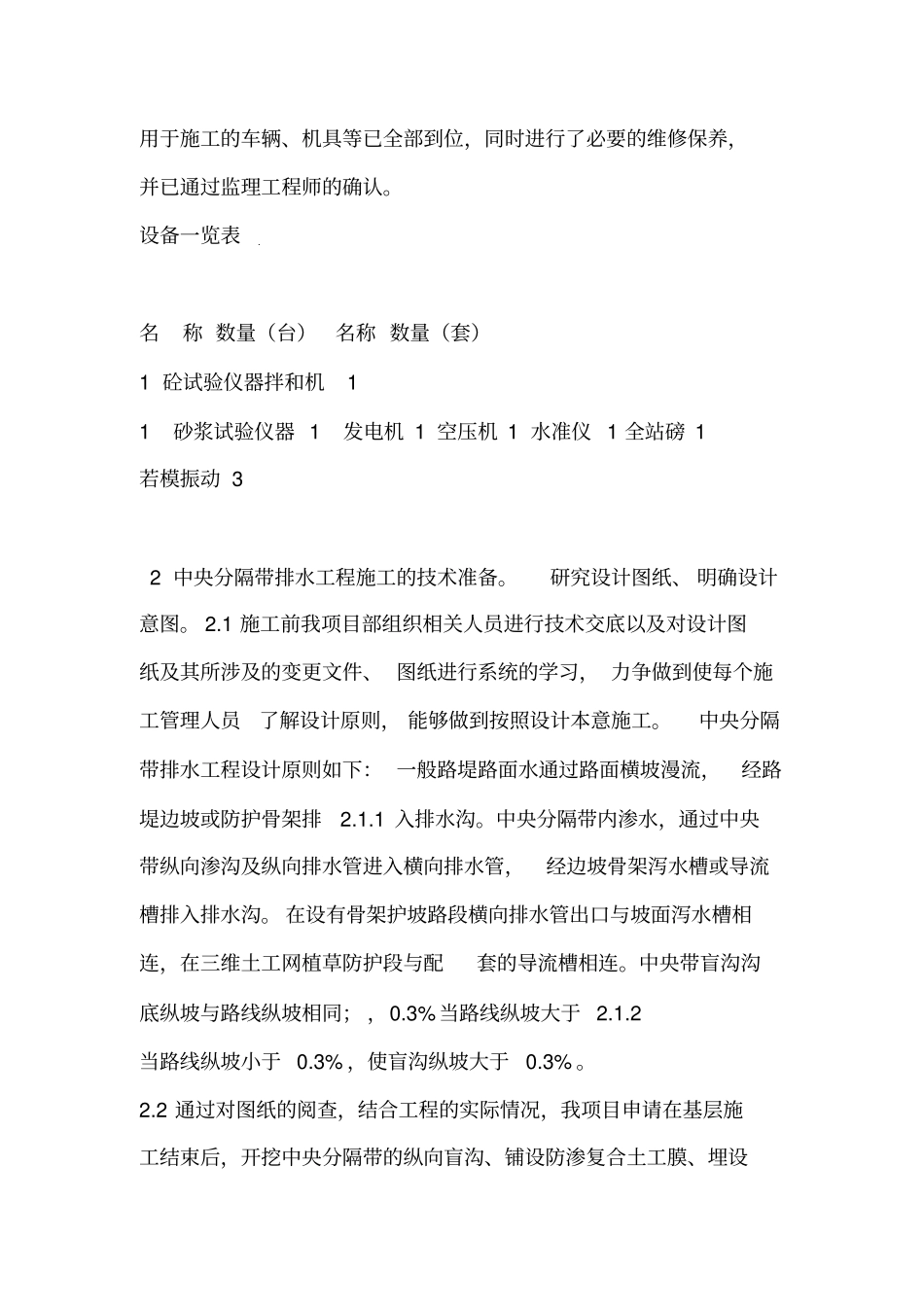

设备一览表名称数量(台)名称数量(套)1砼试验仪器拌和机11砂浆试验仪器1发电机1空压机1水准仪1全站磅1若模振动32中央分隔带排水工程施工的技术准备
研究设计图纸、明确设计意图
1施工前我项目部组织相关人员进行技术交底以及对设计图纸及其所涉及的变更文件、图纸进行系统的学习,力争做到使每个施工管理人员了解设计原则,能够做到按照设计本意施工
中央分隔带排水工程设计原则如下:一般路堤路面水通过路面横坡漫流,经路堤边坡或防护骨架排2
中央分隔带内渗水,通过中央带纵向渗沟及纵向排水管进入横向排水管,经边坡骨架泻水槽或导流槽排入排水沟

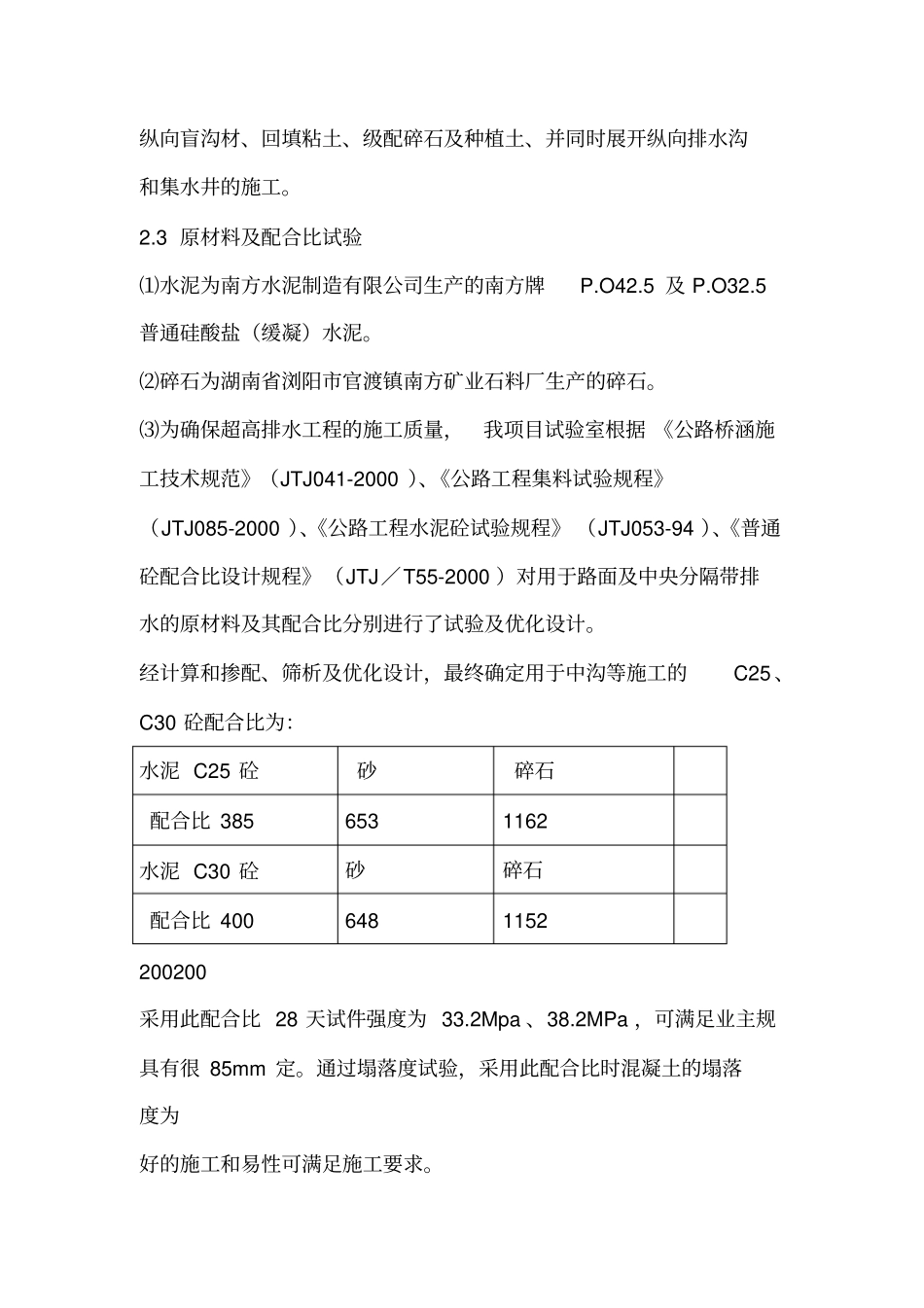

在设有骨架护坡路段横向排水管出口与坡面泻水槽相连,在三维土工网植草防护段与配套的导流槽相连
