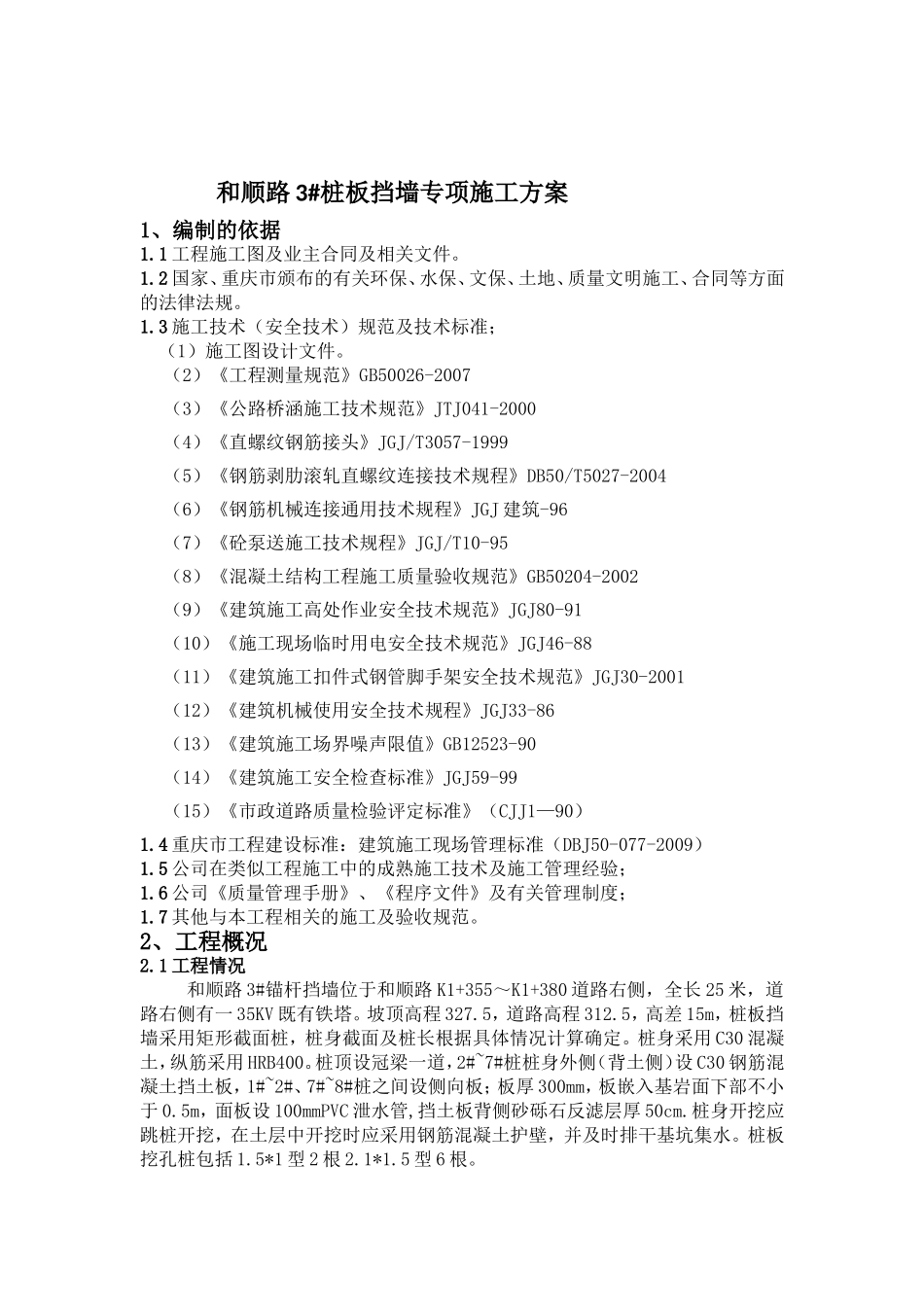

和顺路3#桩板挡墙专项施工方案1、编制的依据1
1工程施工图及业主合同及相关文件
2国家、重庆市颁布的有关环保、水保、文保、土地、质量文明施工、合同等方面的法律法规
3施工技术(安全技术)规范及技术标准;(1)施工图设计文件
(2)《工程测量规范》GB50026-2007(3)《公路桥涵施工技术规范》JTJ041-2000(4)《直螺纹钢筋接头》JGJ/T3057-1999(5)《钢筋剥肋滚轧直螺纹连接技术规程》DB50/T5027-2004(6)《钢筋机械连接通用技术规程》JGJ建筑-96(7)《砼泵送施工技术规程》JGJ/T10-95(8)《混凝土结构工程施工质量验收规范》GB50204-2002(9)《建筑施工高处作业安全技术规范》JGJ80-91(10)《施工现场临时用电安全技术规范》JGJ46-88(11)《建筑施工扣件式钢管脚手架安全技术规范》JGJ30-2001(12)《建筑机械使用安全技术规程》JGJ33-86(13)《建筑施工场界噪声限值》GB12523-90(14)《建筑施工安全检查标准》JGJ59-99(15)《市政道路质量检验评定标准》(CJJ1—90)1
4重庆市工程建设标准:建筑施工现场管理标准(DBJ50-077-2009)1
5公司在类似工程施工中的成熟施工技术及施工管理经验;1
6公司《质量管理手册》、《程序文件》及有关管理制度;1
7其他与本工程相关的施工及验收规范
2、工程概况2

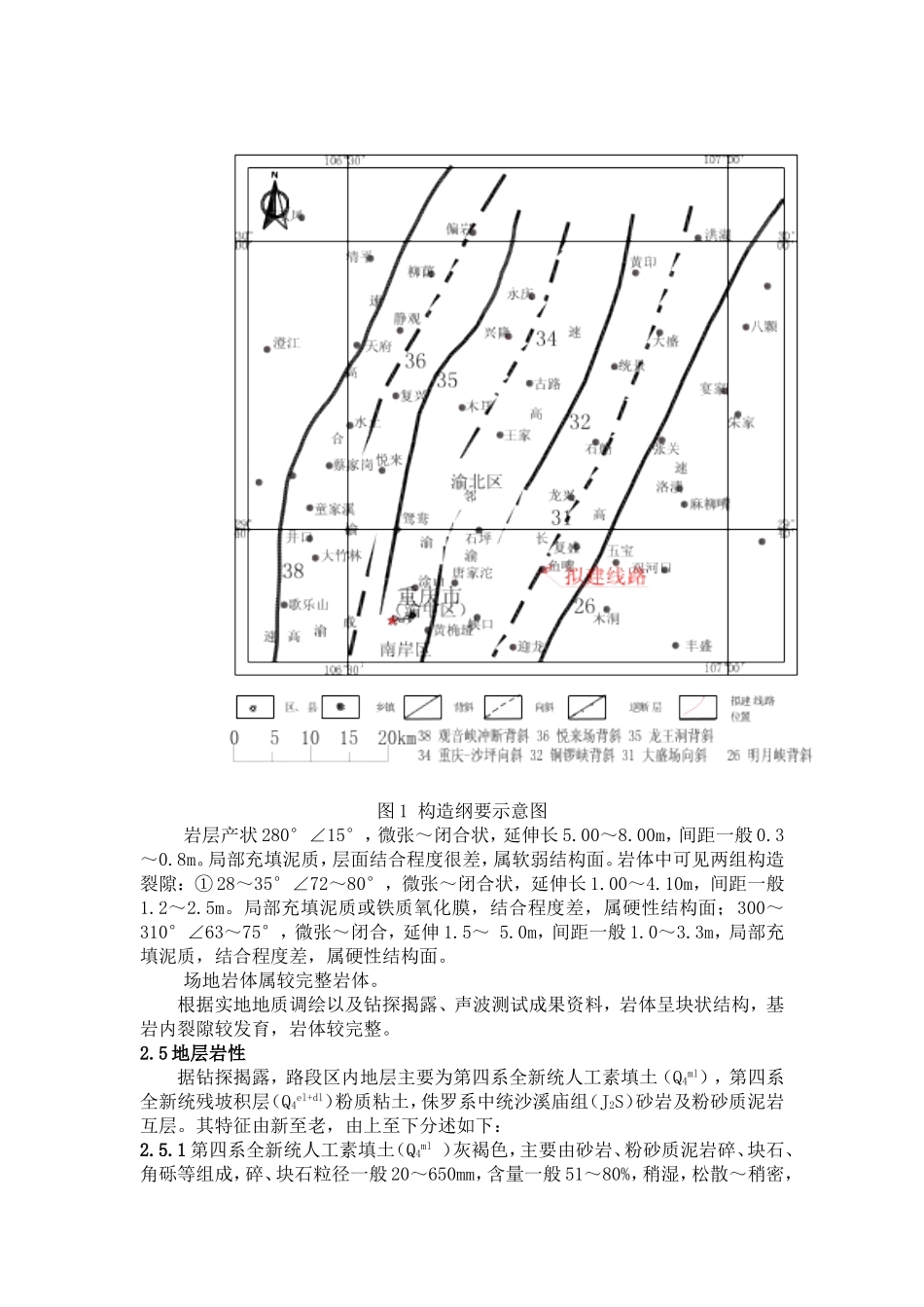

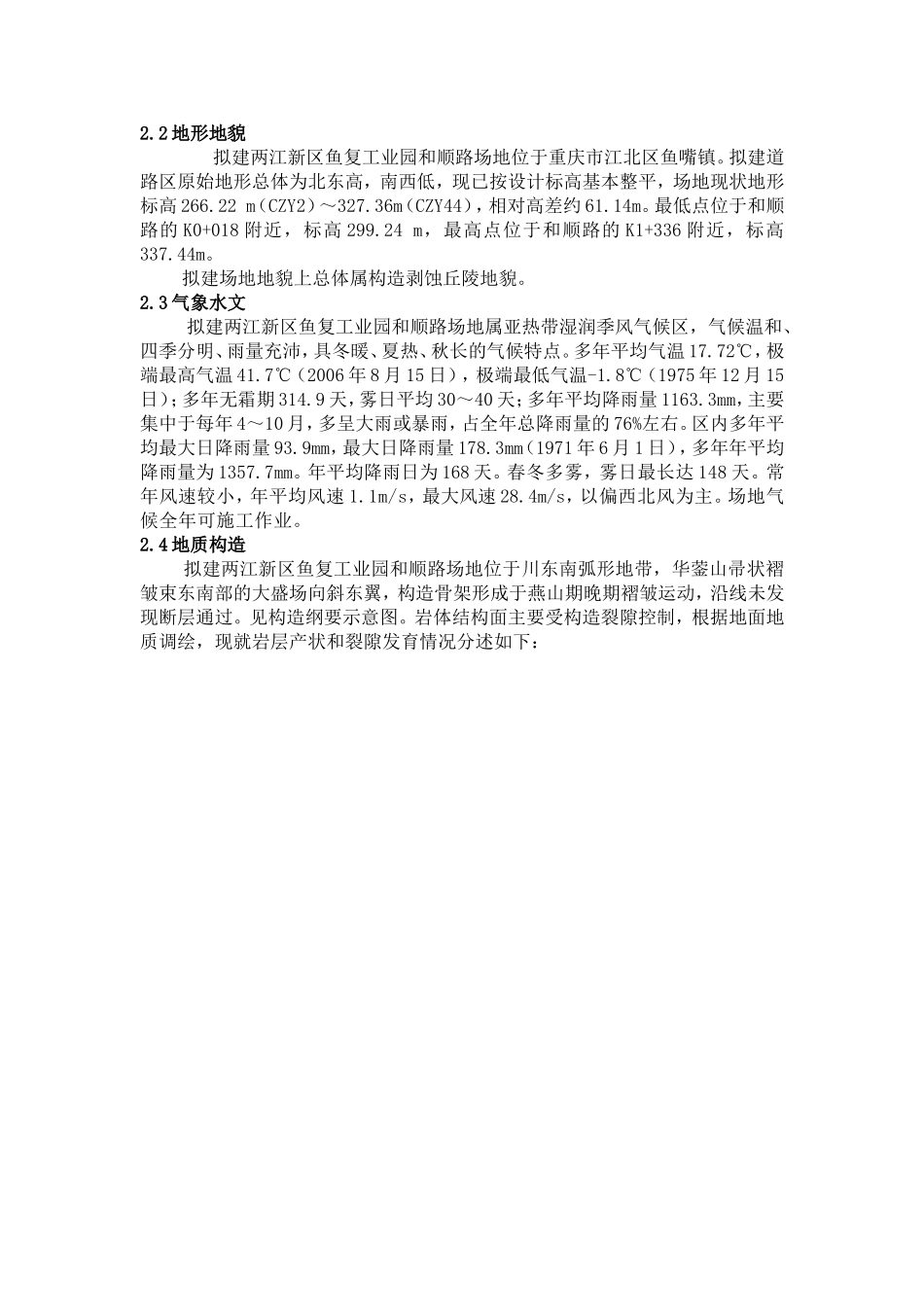

1工程情况和顺路3#锚杆挡墙位于和顺路K1+355~K1+380道路右侧,全长25米,道路右侧有一35KV既有铁塔
坡顶高程327
5,道路高程312
5,高差15m,桩板挡墙采用矩形截面桩,桩身截面及桩长根据具体情况计算确定
桩身采用C30混凝土,纵筋采用HRB400
桩顶设冠梁一道,2#~7#桩桩身外侧(背土侧)设C30钢筋混凝土挡土板,1#~2#
