干挂花岗岩外墙面施工方案XX公司年月日1

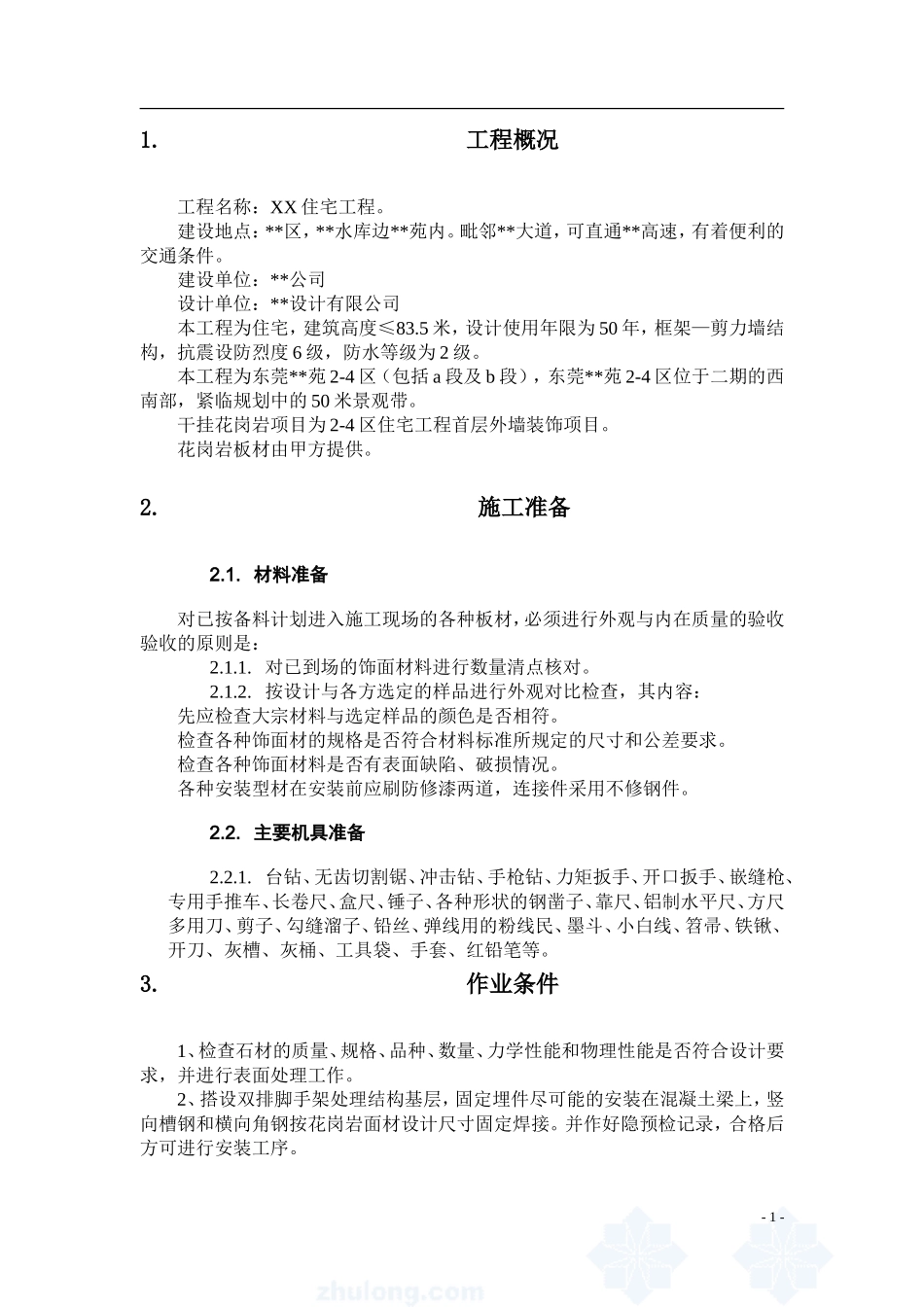

工程概况工程名称:XX住宅工程
建设地点:**区,**水库边**苑内
毗邻**大道,可直通**高速,有着便利的交通条件
建设单位:**公司设计单位:**设计有限公司本工程为住宅,建筑高度≤83
5米,设计使用年限为50年,框架—剪力墙结构,抗震设防烈度6级,防水等级为2级
本工程为东莞**苑2-4区(包括a段及b段),东莞**苑2-4区位于二期的西南部,紧临规划中的50米景观带
干挂花岗岩项目为2-4区住宅工程首层外墙装饰项目
花岗岩板材由甲方提供
材料准备对已按备料计划进入施工现场的各种板材,必须进行外观与内在质量的验收验收的原则是:2
对已到场的饰面材料进行数量清点核对
按设计与各方选定的样品进行外观对比检查,其内容:先应检查大宗材料与选定样品的颜色是否相符
检查各种饰面材的规格是否符合材料标准所规定的尺寸和公差要求
检查各种饰面材料是否有表面缺陷、破损情况
各种安装型材在安装前应刷防修漆两道,连接件采用不修钢件
主要机具准备2
台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺多用刀、剪子、勾缝溜子、铅丝、弹线用的粉线民、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等
作业条件1、检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作
2、搭设双排脚手架处理结构基层,固定埋件尽可能的安装在混凝土梁上,竖向槽钢和横向角钢按花岗岩面材设计尺寸固定焊接
并作好隐预检记录,合格后方可进行安装工序

-1-3、水电及设备、墙上预留预埋件已安装完
垂直运输机具均事先准备好
4、对施工人员进行技术交底时,应强调施工程序、质量要求和成品保护,尤其是架
