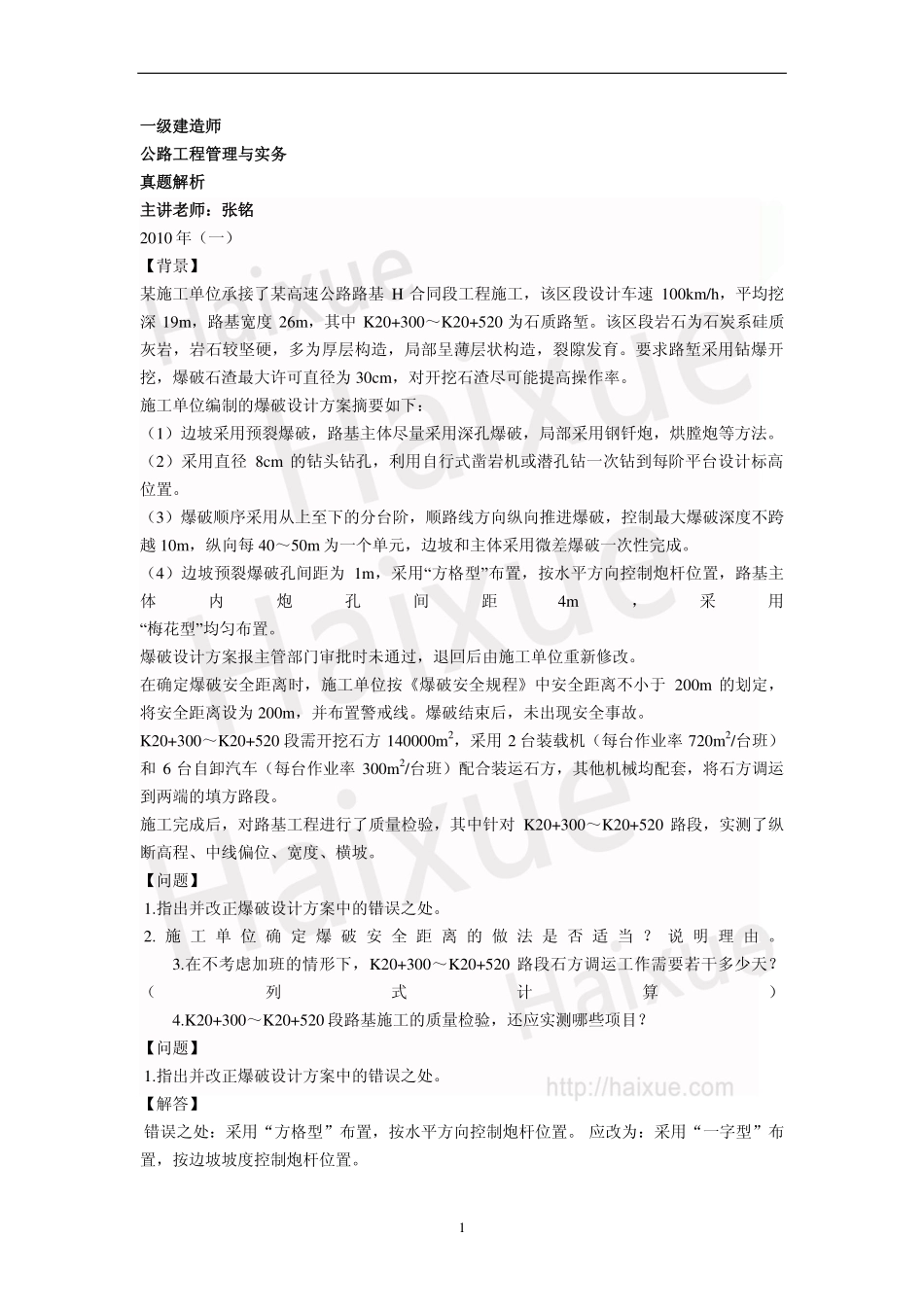

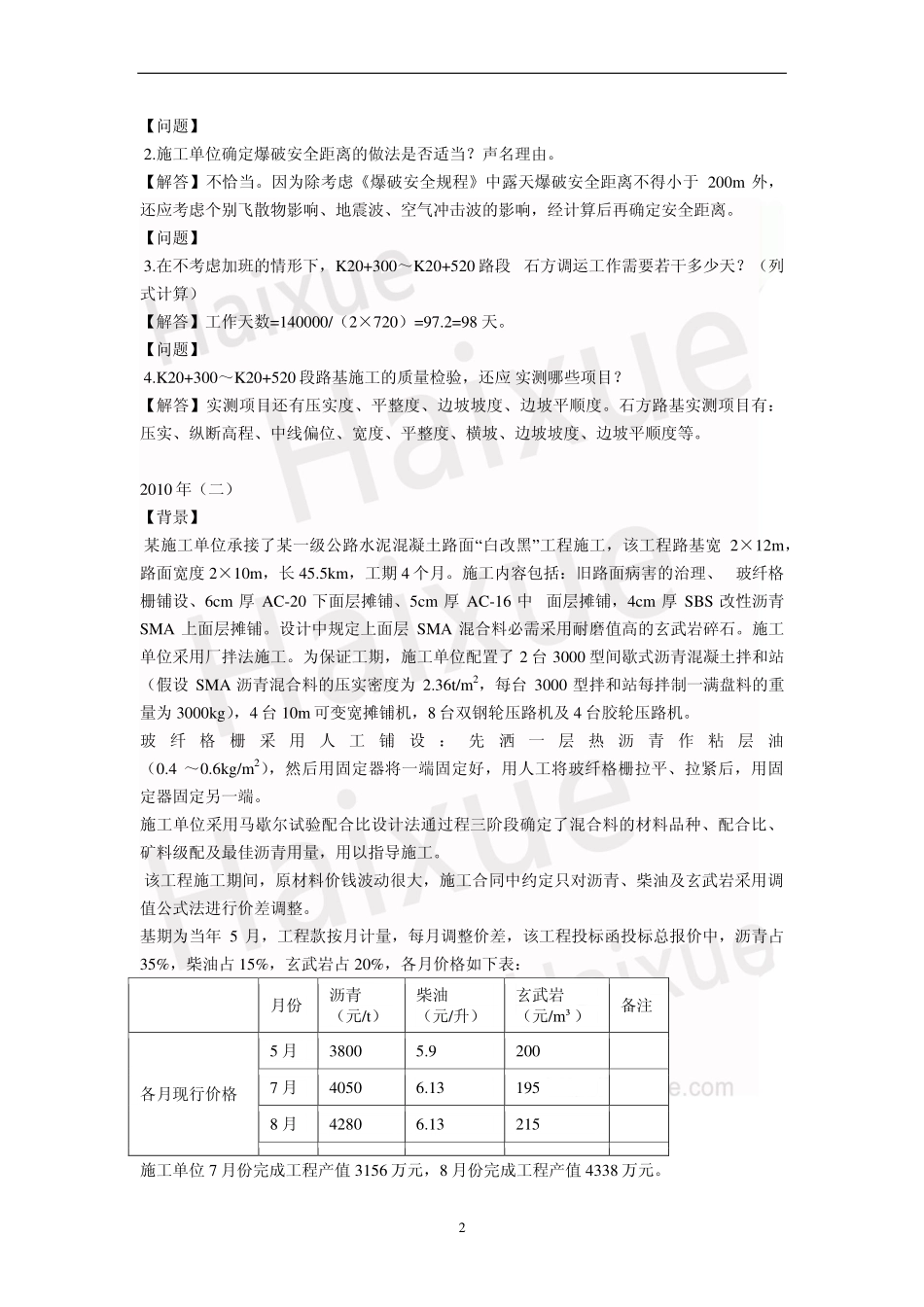

1一级建造师公路工程管理与实务真题解析主讲老师:张铭2010年(一)【背景】某施工单位承接了某高速公路路基H合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石渣最大许可直径为30cm,对开挖石渣尽可能提高操作率。施工单位编制的爆破设计方案摘要如下:(1)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。(2)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。(3)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不跨越10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。(4)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的划定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。K20+300~K20+520段需开挖石方140000m2,采用2台装载机(每台作业率720m2/台班)和6台自卸汽车(每台作业率300m2/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。【问题】1.指出并改正爆破设计方案中的错误之处。2.施工单位确定爆破安全距离的做法是否适当?说明理由。3.在不考虑加班的情形下,K20+300~K20+520路段石方调运工作需要若干多少天?(列式计算)4.K20+300~K20+520段路基施工的质量检验,还应实测哪些项目?【问题】1.指出并改正爆破设计方案中的错误之处。【解答】错误之处:采用“方格型”布置,按水平方向控制炮杆位置。应改为:采用“一字型”布置,按边坡坡度控制炮杆位置。2【问题】2.施工单位确定爆破安全距离的做法是否适当?声名理由。【解答】不恰当。因为除考虑《爆破安全规程》中露天爆破安全距离不得小于200m外,还应考虑个别飞散物影响、地震波、空气冲击波的影响,经计算后再确定安全距离。【问题】3.在不考虑加班的情形下,K20+300~K20+520路段石方调运工作需要若干多少天?(列式计算)【解答】工作天数=140000/(2×720)=97.2=98天。【问题】4.K20+300~K20+520段路基施工的质量检验,还应实测哪些项目?【解答】实测项目还有压实度、平整度、边坡坡度、边坡平顺度。石方路基实测项目有:压实、纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度、边坡平顺度等。2010年(二)【背景】某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必需采用耐磨值高的玄武岩碎石。施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/m2,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/m2),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。施工单位采用马歇尔试验配合比设计法通过程三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。该工程施工期间,原材料价钱波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。基期为当年5月,工程款按月计量,每月调整价差,该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格如下表:月份沥青(元/t)柴油(元/升)玄武岩(元/m³)备注各月现行价...
