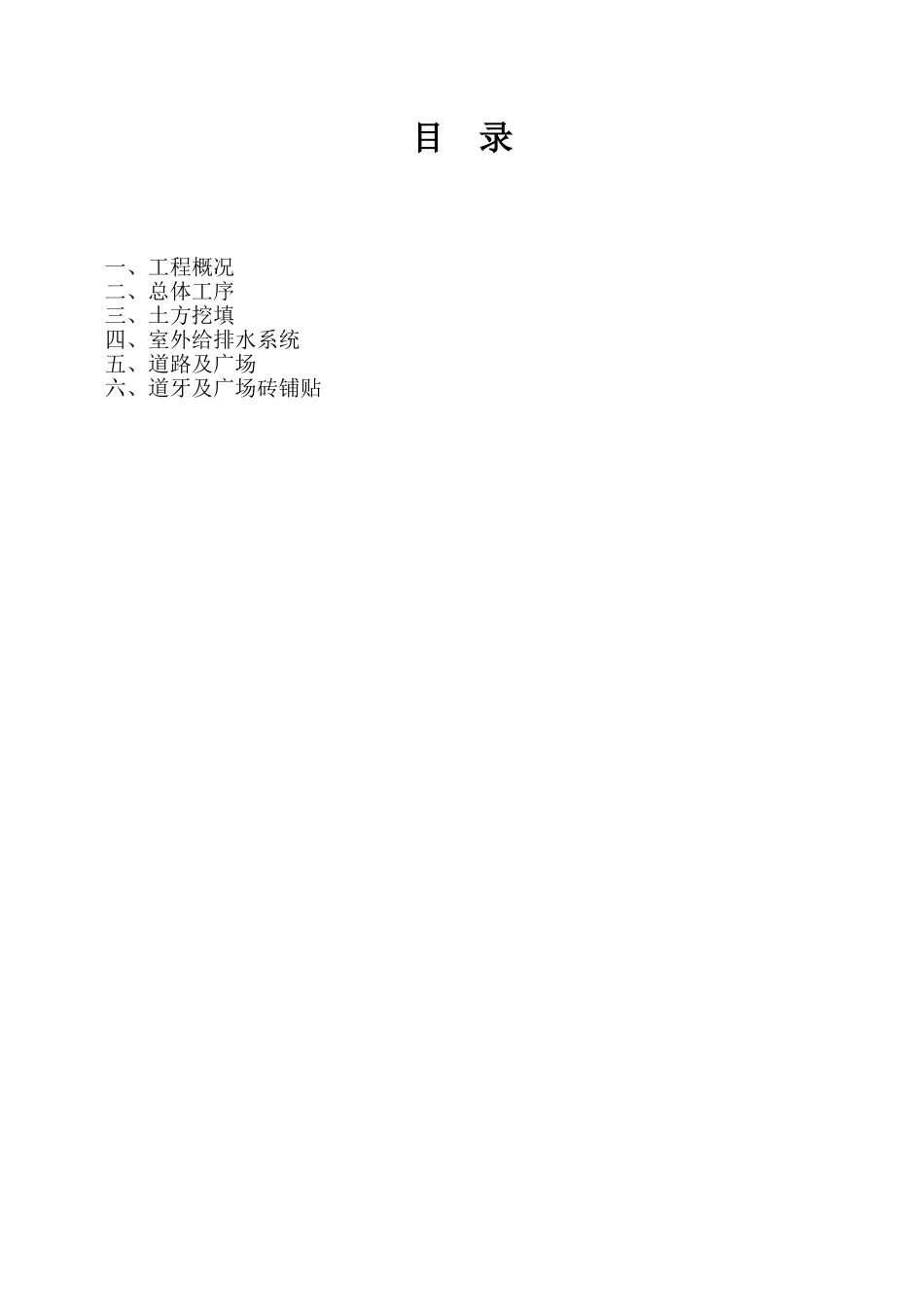

目录一、工程概况二、总体工序三、土方挖填四、室外给排水系统五、道路及广场六、道牙及广场砖铺贴室外工程施工方案一、工程概况商洛欣源国际大酒店室外工程,包括室外道路广场、室外给水系统、雨水系统、污水系统及室外电气照明系统

室外工程砼采用商品砼
二、总体工序室外工程总体施工顺序:开挖外运广场、道路、停车位基底以上及绿地道牙顶以下0
05米以上余土→污雨水管道、隔油池、化粪池及污雨水井挖土安装管道砌砖填土→给水管道及给水井挖土安装管道砌砖填土→广场及道路基层→井盖及雨水篦子安装→道路面层→道牙、广场砖、围墙及伸缩门施工→绿地平整
三、土方挖填1.施工顺序:土方开挖→机械碾压→砼浇筑→石材铺贴2.施工方法:本工程开工前施工现场自然地坪绝对高程高于室外设计高程,室外工程广场道路停车位基底以上及绿地道牙以下0
05米以上余土开挖,采用挖掘机挖土装车,自卸汽车外运,开挖好的基底人工平整后,用蛙式打夯机夯实两遍
沟槽井池等土方采用人工挖土,自卸翻斗车内倒至楼北堆土场;回填采用装载机从楼北堆土场铲运土料内倒至沟槽坑边,人工分层铺设蛙式打夯机夯实;土方内倒运距平均为150米
余土采用装载机装土,自卸汽车外运
材料要求:素土回填时,回填土料不得含有杂草、树根等有机质,土质应含水适中,手握成团,落地开花
4.施工要点:⑴
素土施工时,应适当控制含水量,工地检验方法是:手将土紧握成团,两指轻捏即碎为宜
如土料水分过大或不足时,应晾干或洒水润湿;(2)
分层铺设:每层虚铺厚度按25cm控制,压路机整体碾压,蛙式打夯机边角分层夯实,夯实遍数不小于四遍,压实系数不得小于0
安全措施:为确保施工安全,室外工程土方开挖前,必须先在现场南侧原有围墙外1米处及现场西侧原有界墙外道牙处设置1
8米高彩钢板临时围墙,然后拆除南侧原有围墙及西侧界墙;管沟井池土方开挖深度超过1
5米时必须按1:0
3的坡度放坡
