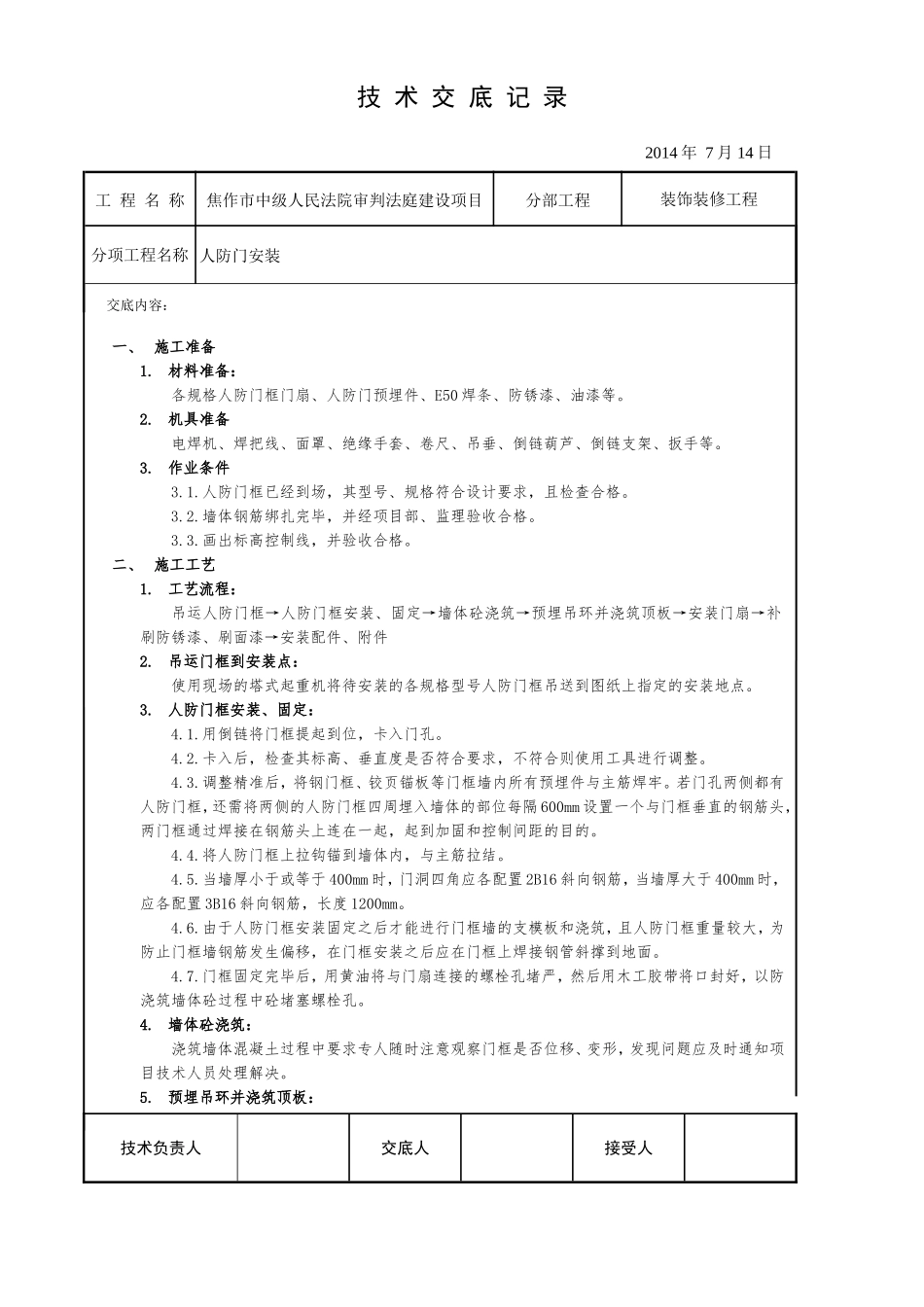

技术交底记录2014年7月14日工程名称焦作市中级人民法院审判法庭建设项目分部工程装饰装修工程分项工程名称人防门安装交底内容:一、施工准备1
材料准备:各规格人防门框门扇、人防门预埋件、E50焊条、防锈漆、油漆等
机具准备电焊机、焊把线、面罩、绝缘手套、卷尺、吊垂、倒链葫芦、倒链支架、扳手等
人防门框已经到场,其型号、规格符合设计要求,且检查合格
墙体钢筋绑扎完毕,并经项目部、监理验收合格
画出标高控制线,并验收合格
二、施工工艺1
工艺流程:吊运人防门框→人防门框安装、固定→墙体砼浇筑→预埋吊环并浇筑顶板→安装门扇→补刷防锈漆、刷面漆→安装配件、附件2
吊运门框到安装点:使用现场的塔式起重机将待安装的各规格型号人防门框吊送到图纸上指定的安装地点
人防门框安装、固定:4
用倒链将门框提起到位,卡入门孔
卡入后,检查其标高、垂直度是否符合要求,不符合则使用工具进行调整
调整精准后,将钢门框、铰页锚板等门框墙内所有预埋件与主筋焊牢
若门孔两侧都有人防门框,还需将两侧的人防门框四周埋入墙体的部位每隔600mm设置一个与门框垂直的钢筋头,两门框通过焊接在钢筋头上连在一起,起到加固和控制间距的目的
将人防门框上拉钩锚到墙体内,与主筋拉结
当墙厚小于或等于400mm时,门洞四角应各配置2B16斜向钢筋,当墙厚大于400mm时,应各配置3B16斜向钢筋,长度1200mm
由于人防门框安装固定之后才能进行门框墙的支模板和浇筑,且人防门框重量较大,为防止门框墙钢筋发生偏移,在门框安装之后应在门框上焊接钢管斜撑到地面
门框固定完毕后,用黄油将与门扇连接的螺栓孔堵严,然后用木工胶带将口封好,以防浇筑墙体砼过程中砼堵塞螺栓孔
墙体砼浇筑:浇筑墙体混凝土过程中要求专人随时注意观察门框是否位移、变形,发
