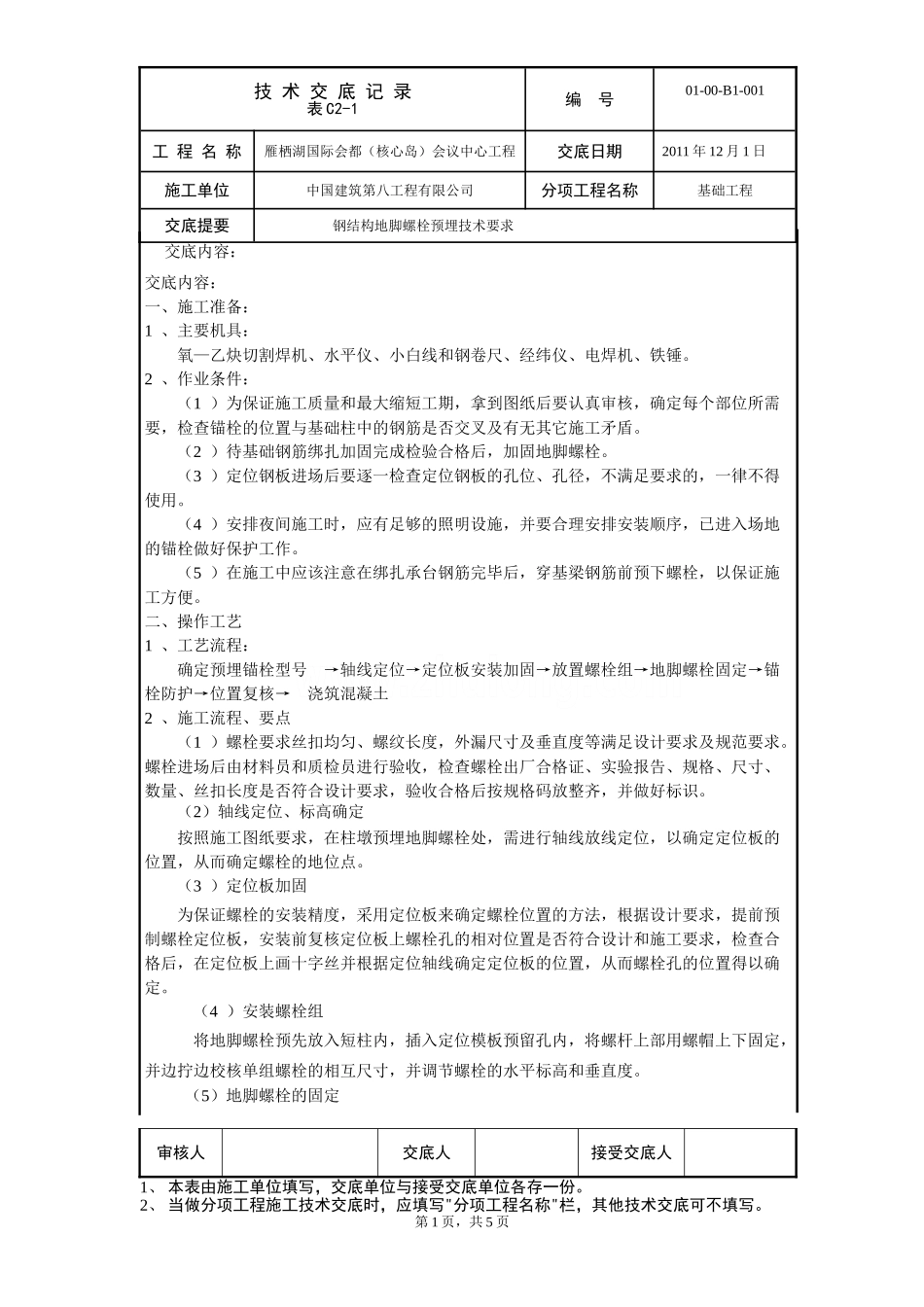

技术交底记录表C2-1编号01-00-B1-001工程名称雁栖湖国际会都(核心岛)会议中心工程交底日期2011年12月1日施工单位中国建筑第八工程有限公司分项工程名称基础工程交底提要钢结构地脚螺栓预埋技术要求交底内容:交底内容:一、施工准备:1、主要机具:氧—乙炔切割焊机、水平仪、小白线和钢卷尺、经纬仪、电焊机、铁锤
2、作业条件:(1)为保证施工质量和最大缩短工期,拿到图纸后要认真审核,确定每个部位所需要,检查锚栓的位置与基础柱中的钢筋是否交叉及有无其它施工矛盾
(2)待基础钢筋绑扎加固完成检验合格后,加固地脚螺栓
(3)定位钢板进场后要逐一检查定位钢板的孔位、孔径,不满足要求的,一律不得使用
(4)安排夜间施工时,应有足够的照明设施,并要合理安排安装顺序,已进入场地的锚栓做好保护工作
(5)在施工中应该注意在绑扎承台钢筋完毕后,穿基梁钢筋前预下螺栓,以保证施工方便
二、操作工艺1、工艺流程:确定预埋锚栓型号→轴线定位→定位板安装加固→放置螺栓组→地脚螺栓固定→锚栓防护→位置复核→浇筑混凝土2、施工流程、要点(1)螺栓要求丝扣均匀、螺纹长度,外漏尺寸及垂直度等满足设计要求及规范要求
螺栓进场后由材料员和质检员进行验收,检查螺栓出厂合格证、实验报告、规格、尺寸、数量、丝扣长度是否符合设计要求,验收合格后按规格码放整齐,并做好标识
(2)轴线定位、标高确定按照施工图纸要求,在柱墩预埋地脚螺栓处,需进行轴线放线定位,以确定定位板的位置,从而确定螺栓的地位点
(3)定位板加固为保证螺栓的安装精度,采用定位板来确定螺栓位置的方法,根据设计要求,提前预制螺栓定位板,安装前复核定位板上螺栓孔的相对位置是否符合设计和施工要求,检查合格后,在定位板上画十字丝并根据定位轴线确定定位板的位置,从而螺栓孔的位置得以确定
(4)安装螺栓组将地脚螺栓预先放入短柱内,插入定位模板预留孔内,将螺杆上部用
