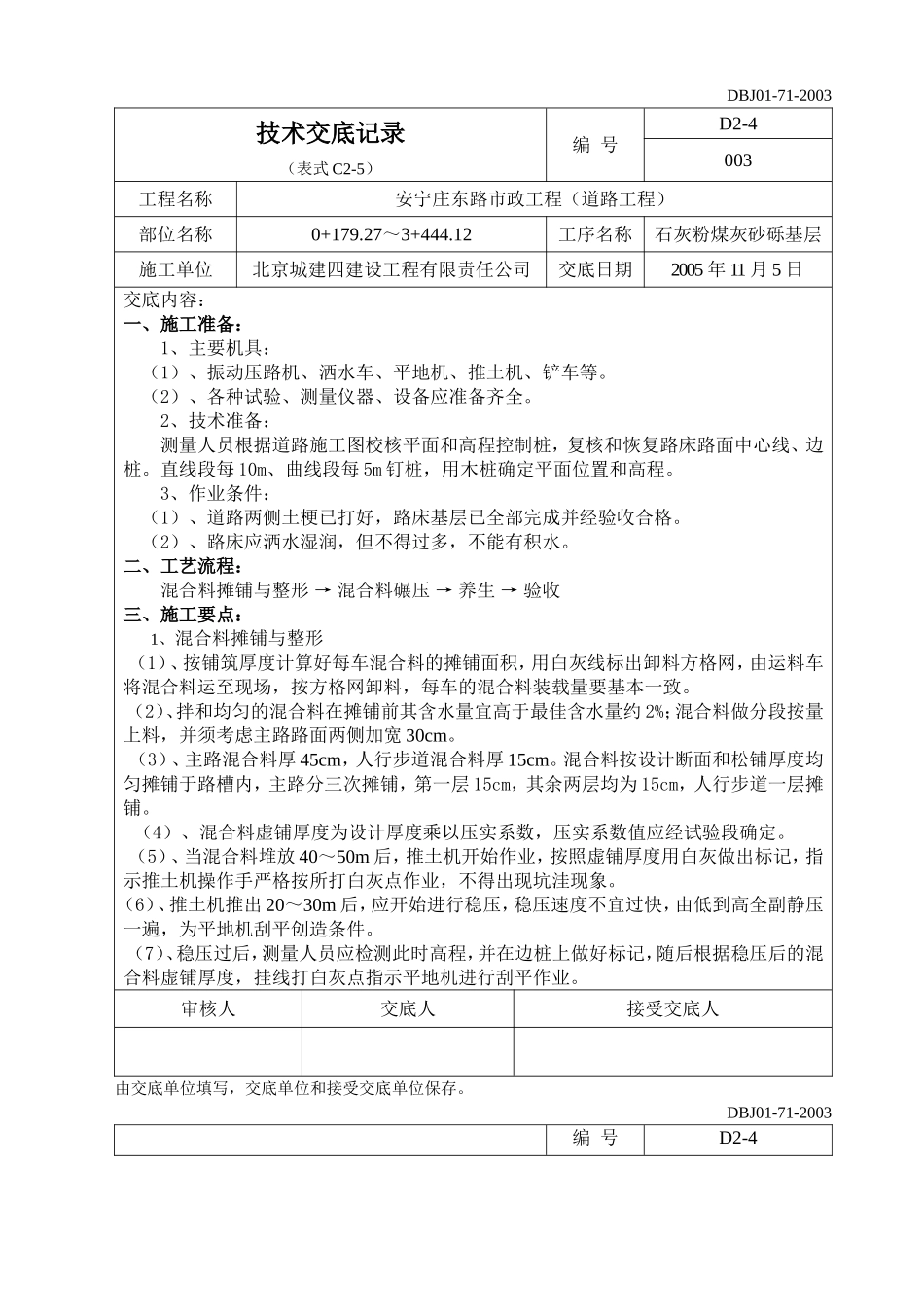

DBJ01-71-2003技术交底记录(表式C2-5)编号D2-4003工程名称安宁庄东路市政工程(道路工程)部位名称0+179
27~3+444
12工序名称石灰粉煤灰砂砾基层施工单位北京城建四建设工程有限责任公司交底日期2005年11月5日交底内容:一、施工准备:1、主要机具:(1)、振动压路机、洒水车、平地机、推土机、铲车等
(2)、各种试验、测量仪器、设备应准备齐全
2、技术准备:测量人员根据道路施工图校核平面和高程控制桩,复核和恢复路床路面中心线、边桩
直线段每10m、曲线段每5m钉桩,用木桩确定平面位置和高程
3、作业条件:(1)、道路两侧土梗已打好,路床基层已全部完成并经验收合格
(2)、路床应洒水湿润,但不得过多,不能有积水
二、工艺流程:混合料摊铺与整形→混合料碾压→养生→验收三、施工要点:1、混合料摊铺与整形(1)、按铺筑厚度计算好每车混合料的摊铺面积,用白灰线标出卸料方格网,由运料车将混合料运至现场,按方格网卸料,每车的混合料装载量要基本一致
(2)、拌和均匀的混合料在摊铺前其含水量宜高于最佳含水量约2%;混合料做分段按量上料,并须考虑主路路面两侧加宽30cm
(3)、主路混合料厚45cm,人行步道混合料厚15cm

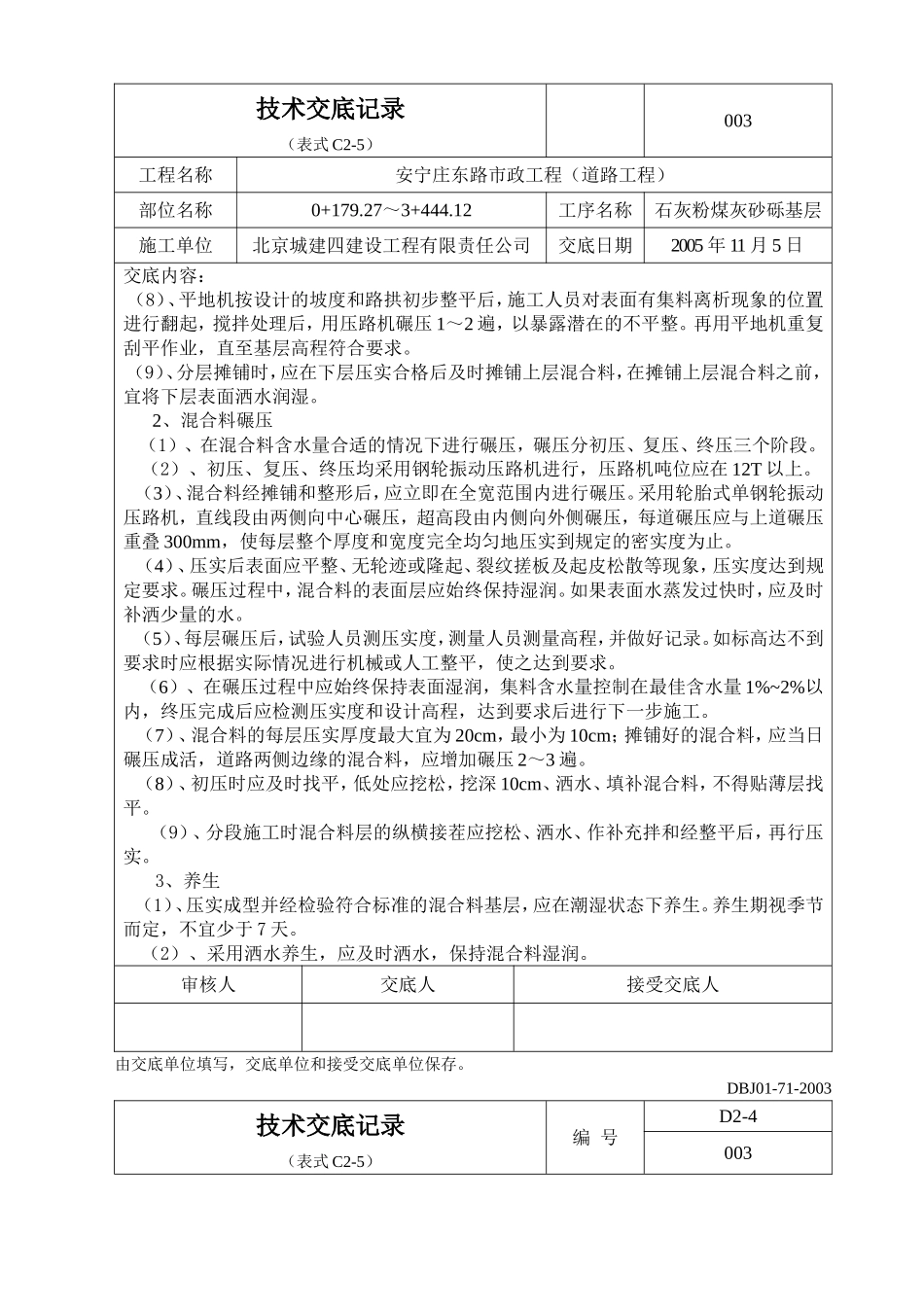

混合料按设计断面和松铺厚度均匀摊铺于路槽内,主路分三次摊铺,第一层15cm,其余两层均为15cm,人行步道一层摊铺
(4)、混合料虚铺厚度为设计厚度乘以压实系数,压实系数值应经试验段确定
(5)、当混合料堆放40~50m后,推土机开始作业,按照虚铺厚度用白灰做出标记,指示推土机操作手严格按所打白灰点作业,不得出现坑洼现象
(6)、推土机推出20~30m后,应开始进行稳压,稳压速度不宜过快,由低到高全副静压一遍,为平地机刮平创造条件
(7)、稳压过后,测量人员应检测此时高程,并在边桩上做好标记,随后根据稳压后的混合料虚铺厚度,挂线打白灰点指示
