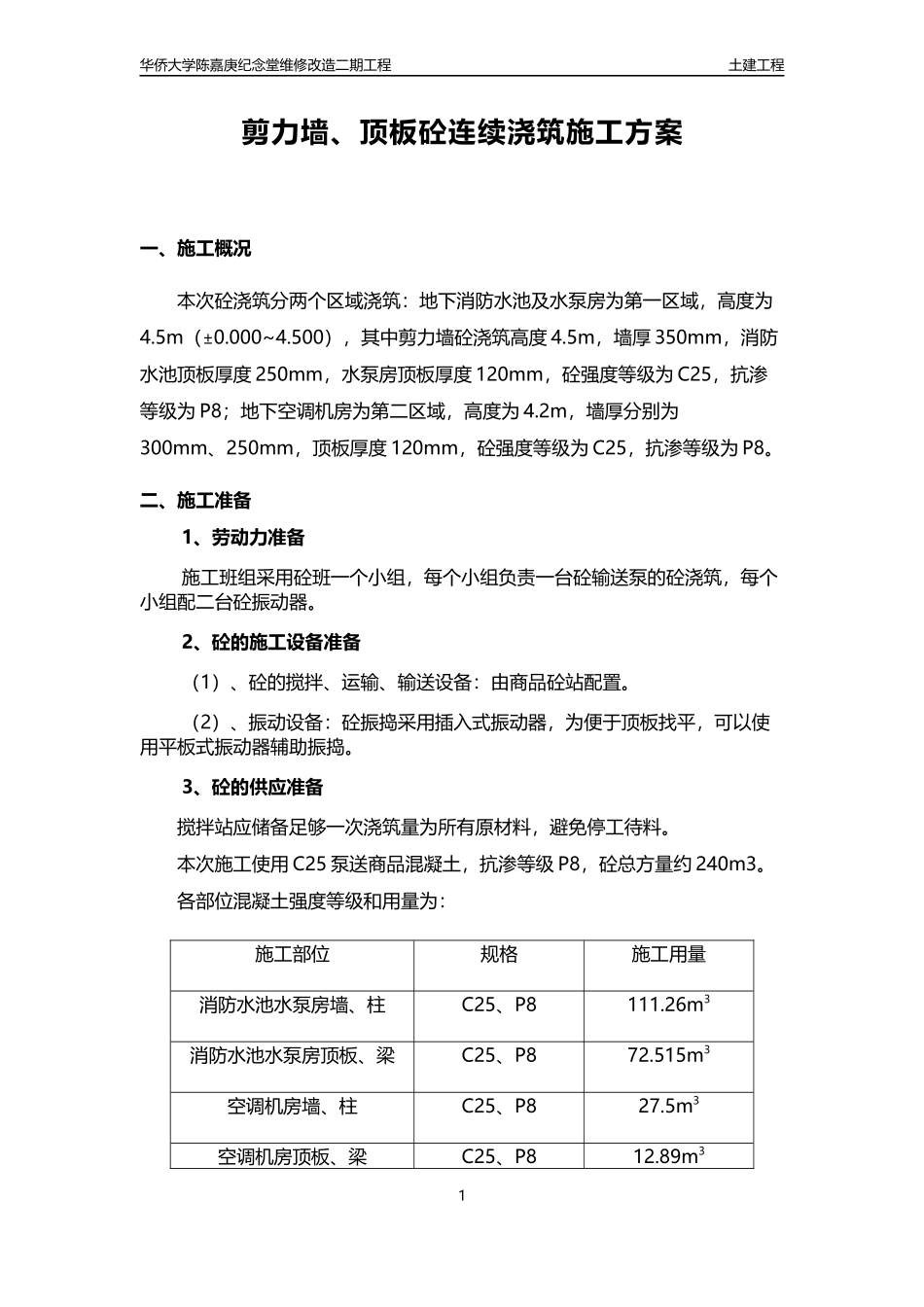

华侨大学陈嘉庚纪念堂维修改造二期工程土建工程剪力墙、顶板砼连续浇筑施工方案一、施工概况本次砼浇筑分两个区域浇筑:地下消防水池及水泵房为第一区域,高度为4
500),其中剪力墙砼浇筑高度4
5m,墙厚350mm,消防水池顶板厚度250mm,水泵房顶板厚度120mm,砼强度等级为C25,抗渗等级为P8;地下空调机房为第二区域,高度为4
2m,墙厚分别为300mm、250mm,顶板厚度120mm,砼强度等级为C25,抗渗等级为P8
二、施工准备1、劳动力准备施工班组采用砼班一个小组,每个小组负责一台砼输送泵的砼浇筑,每个小组配二台砼振动器
2、砼的施工设备准备(1)、砼的搅拌、运输、输送设备:由商品砼站配置
(2)、振动设备:砼振捣采用插入式振动器,为便于顶板找平,可以使用平板式振动器辅助振捣
3、砼的供应准备搅拌站应储备足够一次浇筑量为所有原材料,避免停工待料
本次施工使用C25泵送商品混凝土,抗渗等级P8,砼总方量约240m3
各部位混凝土强度等级和用量为:施工部位规格施工用量消防水池水泵房墙、柱C25、P8111
26m3消防水池水泵房顶板、梁C25、P872
515m3空调机房墙、柱C25、P827
5m3空调机房顶板、梁C25、P812

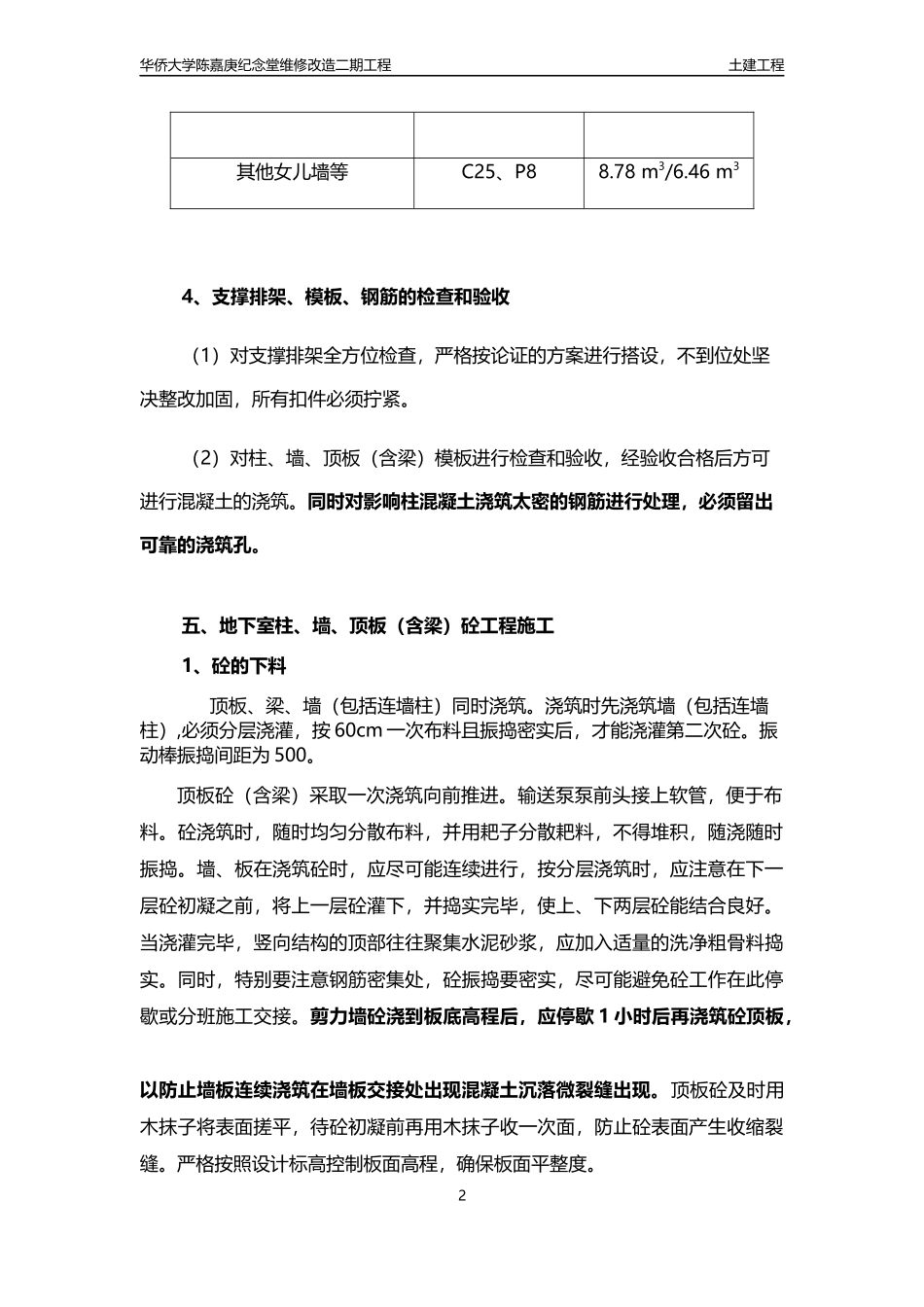

89m31华侨大学陈嘉庚纪念堂维修改造二期工程土建工程其他女儿墙等C25、P88
78m3/6
46m34、支撑排架、模板、钢筋的检查和验收(1)对支撑排架全方位检查,严格按论证的方案进行搭设,不到位处坚决整改加固,所有扣件必须拧紧
(2)对柱、墙、顶板(含梁)模板进行检查和验收,经验收合格后方可进行混凝土的浇筑
同时对影响柱混凝土浇筑太密的钢筋进行处理,必须留出可靠的浇筑孔
五、地下室柱、墙、顶板(含梁)砼工程施工1、砼的下料顶板、梁、墙(包括连墙柱)同时浇筑
浇筑时先浇筑墙(包括连墙柱),必须分层浇灌,按60
