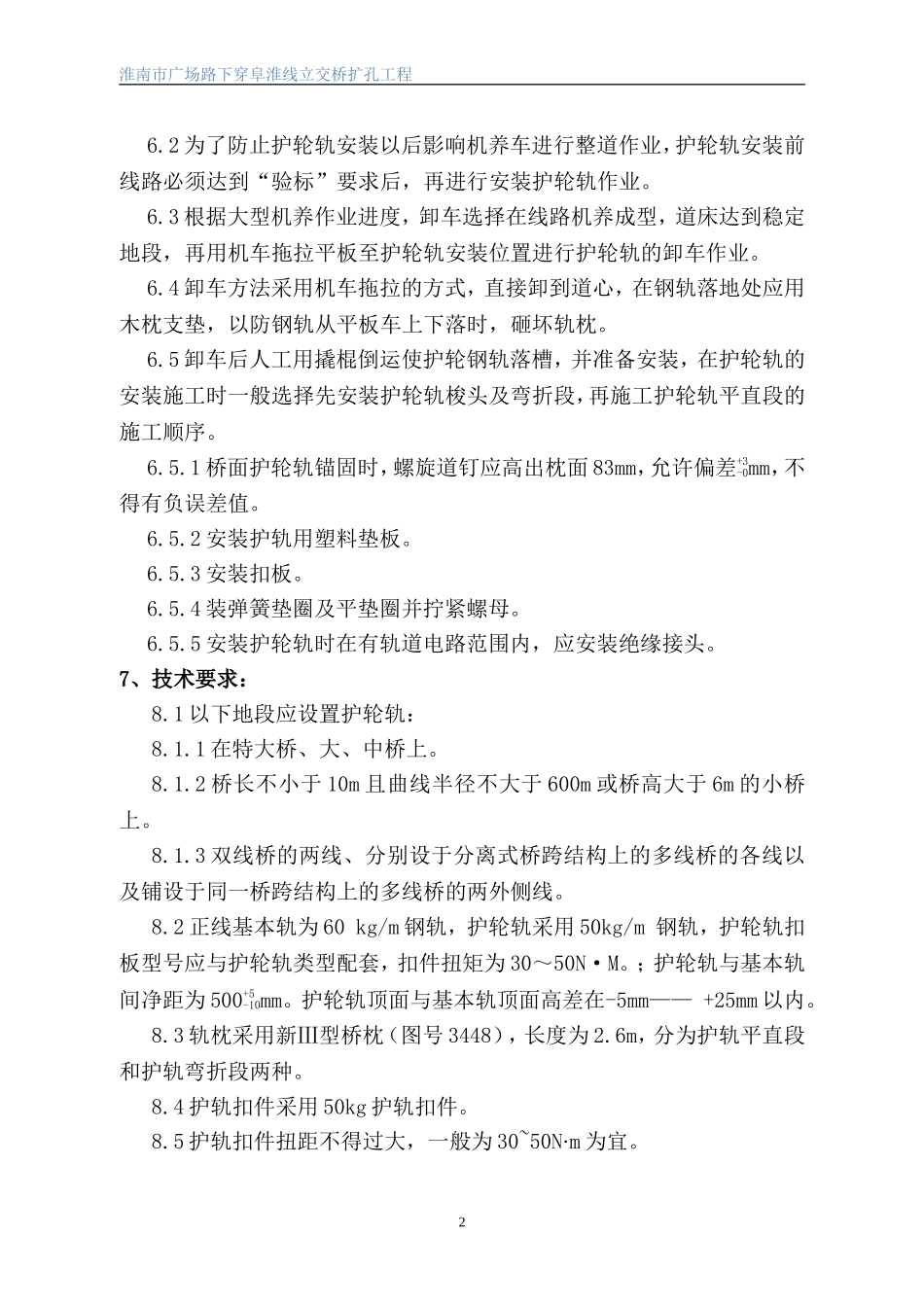

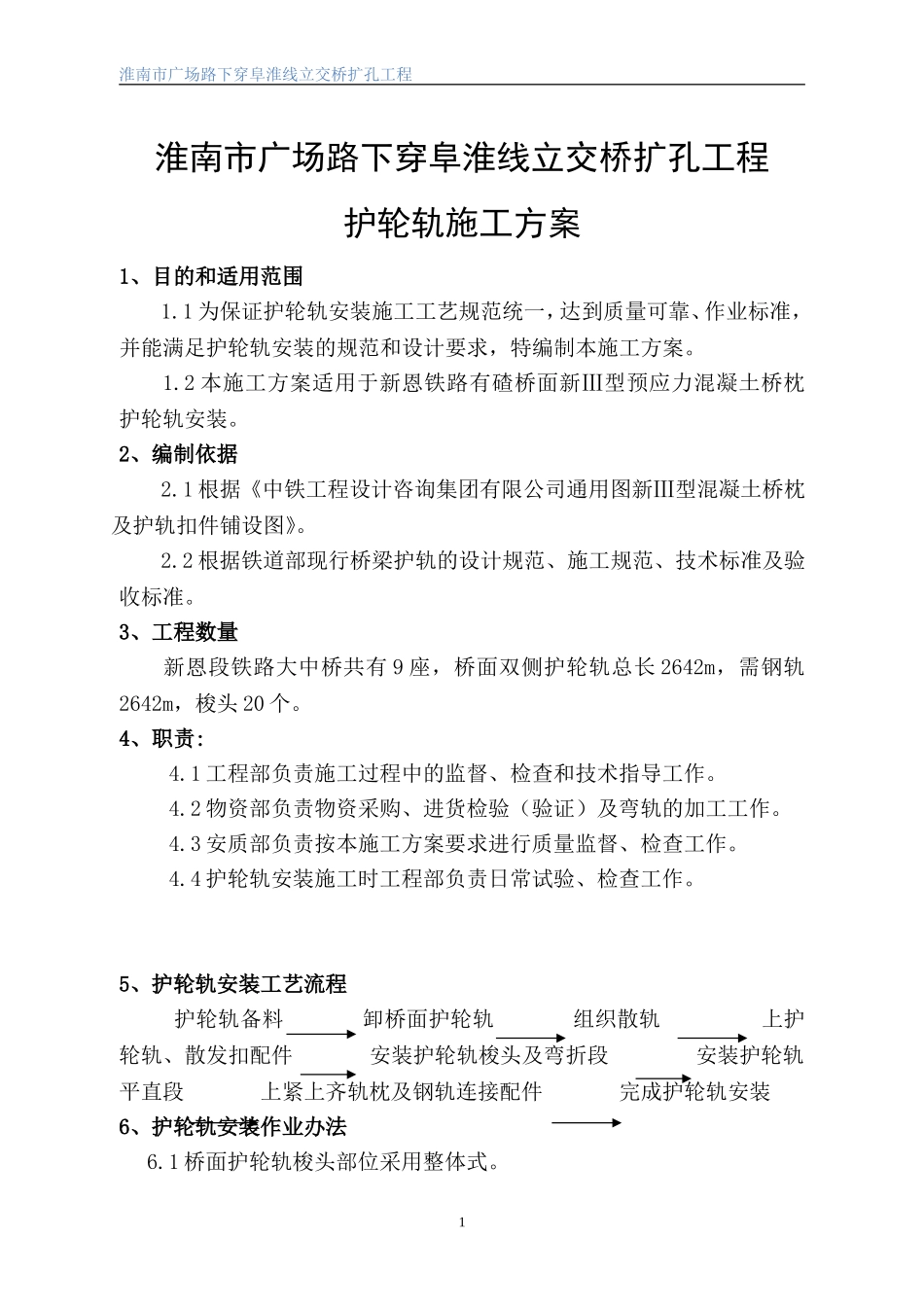

淮南市广场路下穿阜淮线立交桥扩孔工程淮南市广场路下穿阜淮线立交桥扩孔工程护轮轨施工方案1、目的和适用范围1
1为保证护轮轨安装施工工艺规范统一,达到质量可靠、作业标准,并能满足护轮轨安装的规范和设计要求,特编制本施工方案
2本施工方案适用于新恩铁路有碴桥面新Ⅲ型预应力混凝土桥枕护轮轨安装
2、编制依据2
1根据《中铁工程设计咨询集团有限公司通用图新Ⅲ型混凝土桥枕及护轨扣件铺设图》
2根据铁道部现行桥梁护轨的设计规范、施工规范、技术标准及验收标准
3、工程数量新恩段铁路大中桥共有9座,桥面双侧护轮轨总长2642m,需钢轨2642m,梭头20个
4、职责:4
1工程部负责施工过程中的监督、检查和技术指导工作
2物资部负责物资采购、进货检验(验证)及弯轨的加工工作
3安质部负责按本施工方案要求进行质量监督、检查工作
4护轮轨安装施工时工程部负责日常试验、检查工作
5、护轮轨安装工艺流程护轮轨备料卸桥面护轮轨组织散轨上护轮轨、散发扣配件安装护轮轨梭头及弯折段安装护轮轨平直段上紧上齐轨枕及钢轨连接配件完成护轮轨安装6、护轮轨安装作业办法6
1桥面护轮轨梭头部位采用整体式
1淮南市广场路下穿阜淮线立交桥扩孔工程6
2为了防止护轮轨安装以后影响机养车进行整道作业,护轮轨安装前线路必须达到“验标”要求后,再进行安装护轮轨作业
3根据大型机养作业进度,卸车选择在线路机养成型,道床达到稳定地段,再用机车拖拉平板至护轮轨安装位置进行护轮轨的卸车作业
4卸车方法采用机车拖拉的方式,直接卸到道心,在钢轨落地处应用木枕支垫,以防钢轨从平板车上下落时,砸坏轨枕
5卸车后人工用撬棍倒运使护轮钢轨落槽,并准备安装,在护轮轨的安装施工时一般选择先安装护轮轨梭头及弯折段,再施工护轮轨平直段的施工顺序
1桥面护轮轨锚固时,螺旋道钉应高出枕面83mm,允许偏差+3-0mm,不
