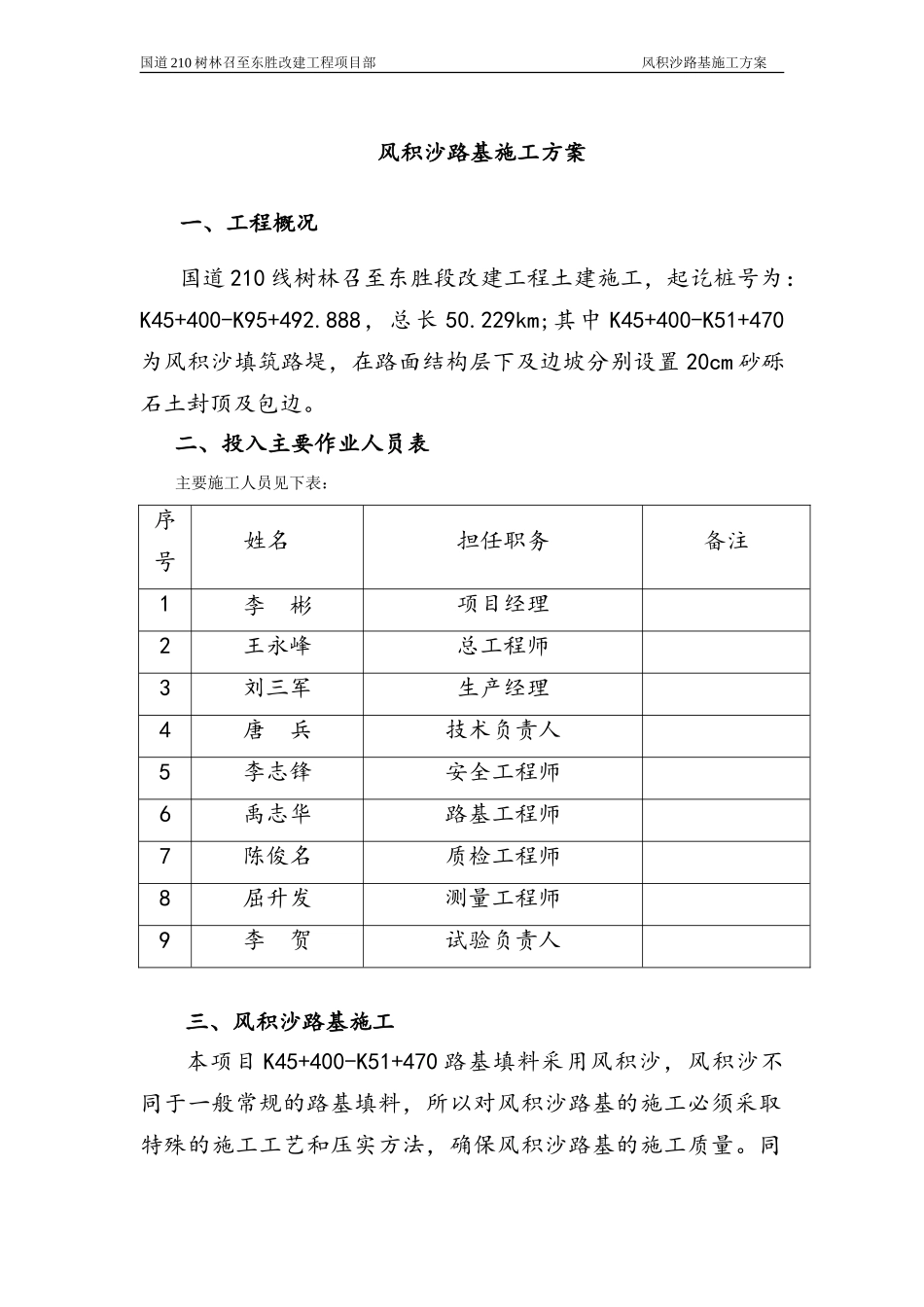

国道210树林召至东胜改建工程项目部风积沙路基施工方案风积沙路基施工方案一、工程概况国道210线树林召至东胜段改建工程土建施工,起讫桩号为:K45+400-K95+492
888,总长50
229km;其中K45+400-K51+470为风积沙填筑路堤,在路面结构层下及边坡分别设置20cm砂砾石土封顶及包边
二、投入主要作业人员表主要施工人员见下表:序号姓名担任职务备注1李彬项目经理2王永峰总工程师3刘三军生产经理4唐兵技术负责人5李志锋安全工程师6禹志华路基工程师7陈俊名质检工程师8屈升发测量工程师9李贺试验负责人三、风积沙路基施工本项目K45+400-K51+470路基填料采用风积沙,风积沙不同于一般常规的路基填料,所以对风积沙路基的施工必须采取特殊的施工工艺和压实方法,确保风积沙路基的施工质量

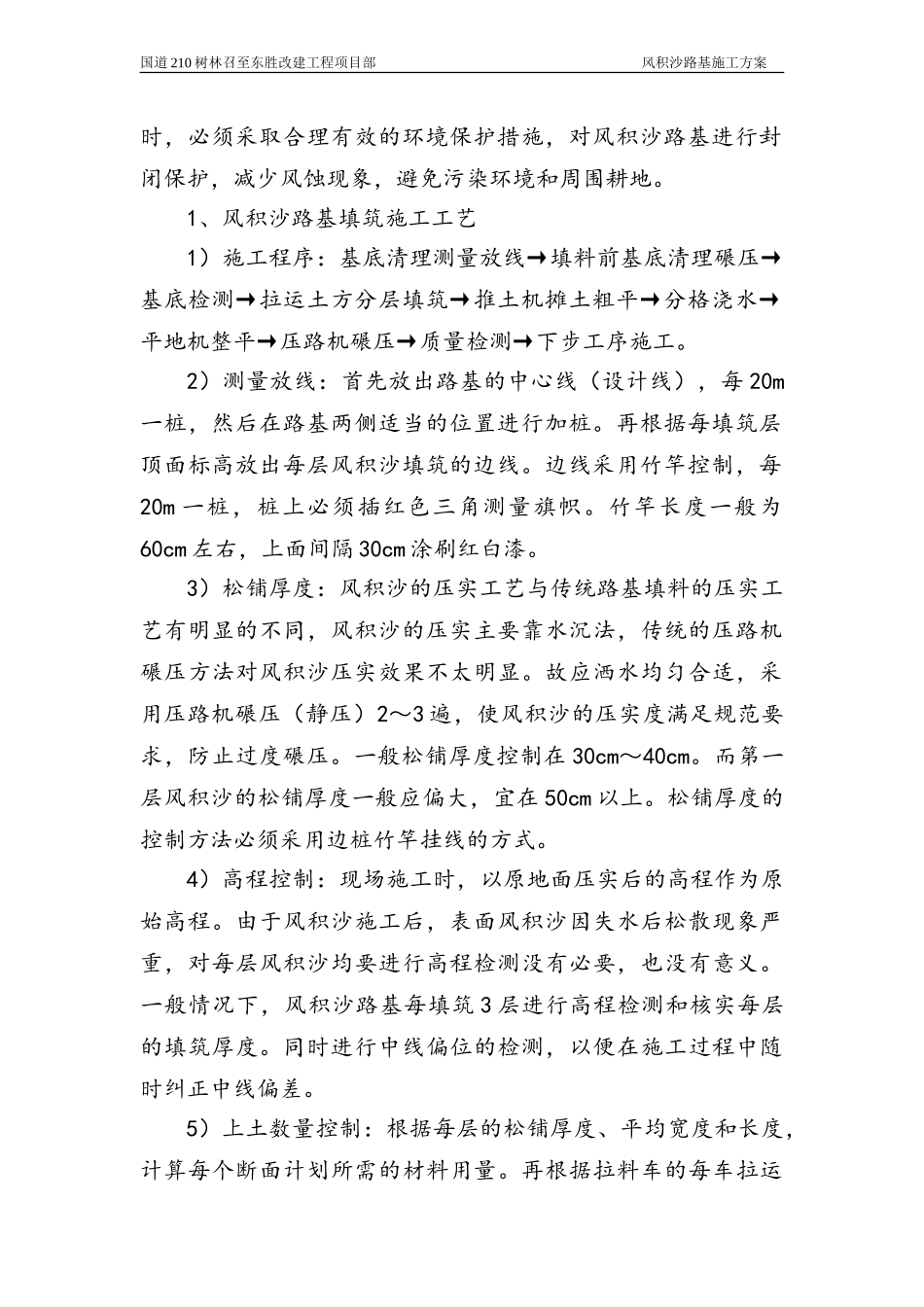

同国道210树林召至东胜改建工程项目部风积沙路基施工方案时,必须采取合理有效的环境保护措施,对风积沙路基进行封闭保护,减少风蚀现象,避免污染环境和周围耕地
1、风积沙路基填筑施工工艺1)施工程序:基底清理测量放线→填料前基底清理碾压→基底检测→拉运土方分层填筑→推土机摊土粗平→分格浇水→平地机整平→压路机碾压→质量检测→下步工序施工
2)测量放线:首先放出路基的中心线(设计线),每20m一桩,然后在路基两侧适当的位置进行加桩
再根据每填筑层顶面标高放出每层风积沙填筑的边线
边线采用竹竿控制,每20m一桩,桩上必须插红色三角测量旗帜
竹竿长度一般为60cm左右,上面间隔30cm涂刷红白漆
3)松铺厚度:风积沙的压实工艺与传统路基填料的压实工艺有明显的不同,风积沙的压实主要靠水沉法,传统的压路机碾压方法对风积沙压实效果不太明显
故应洒水均匀合适,采用压路机碾压(静压)2~3遍,使风积沙的压实度满足规范要求,防止过度碾压
一般松铺厚度控制在30cm~40cm

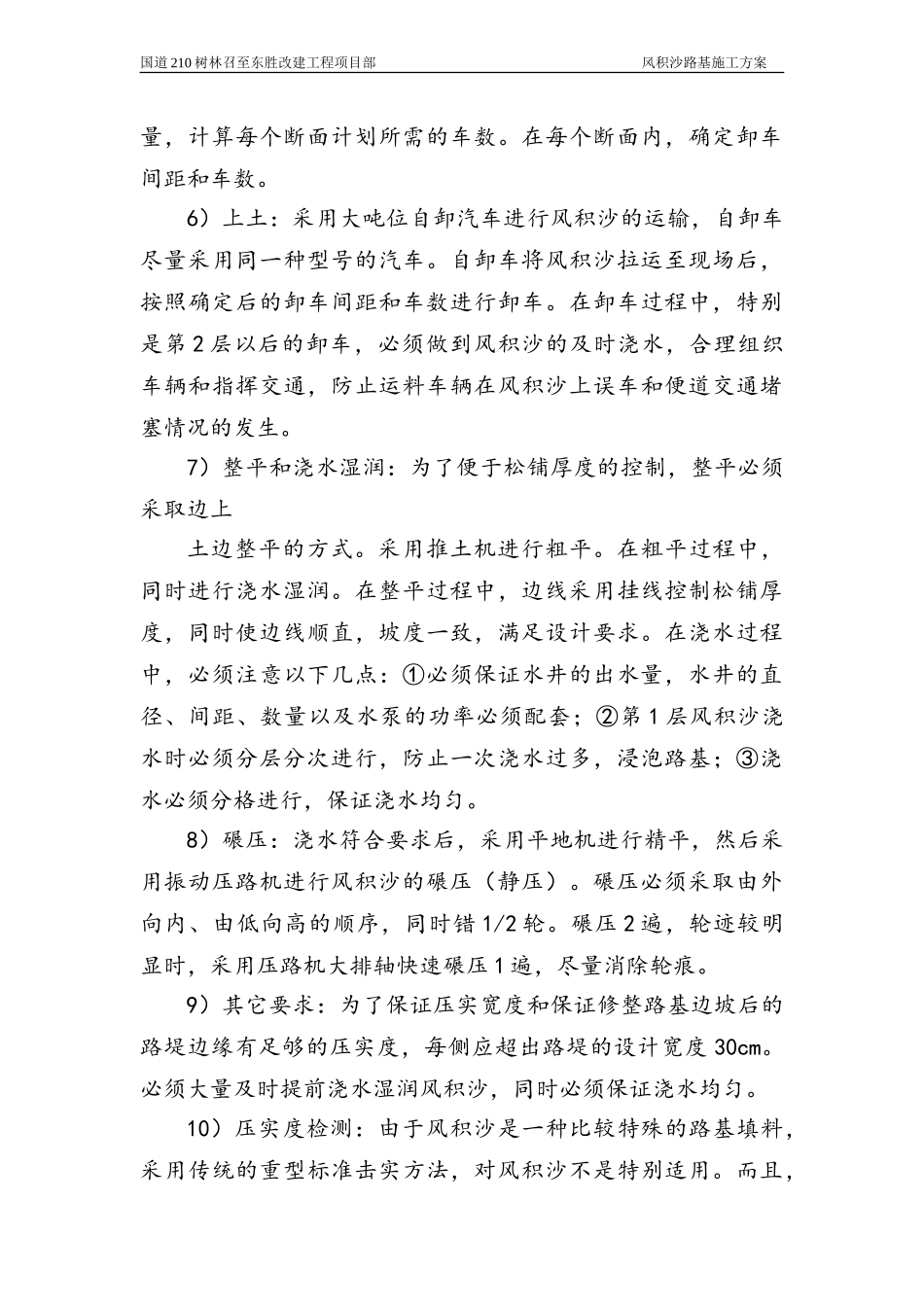

而第一层风积沙的松铺厚度
