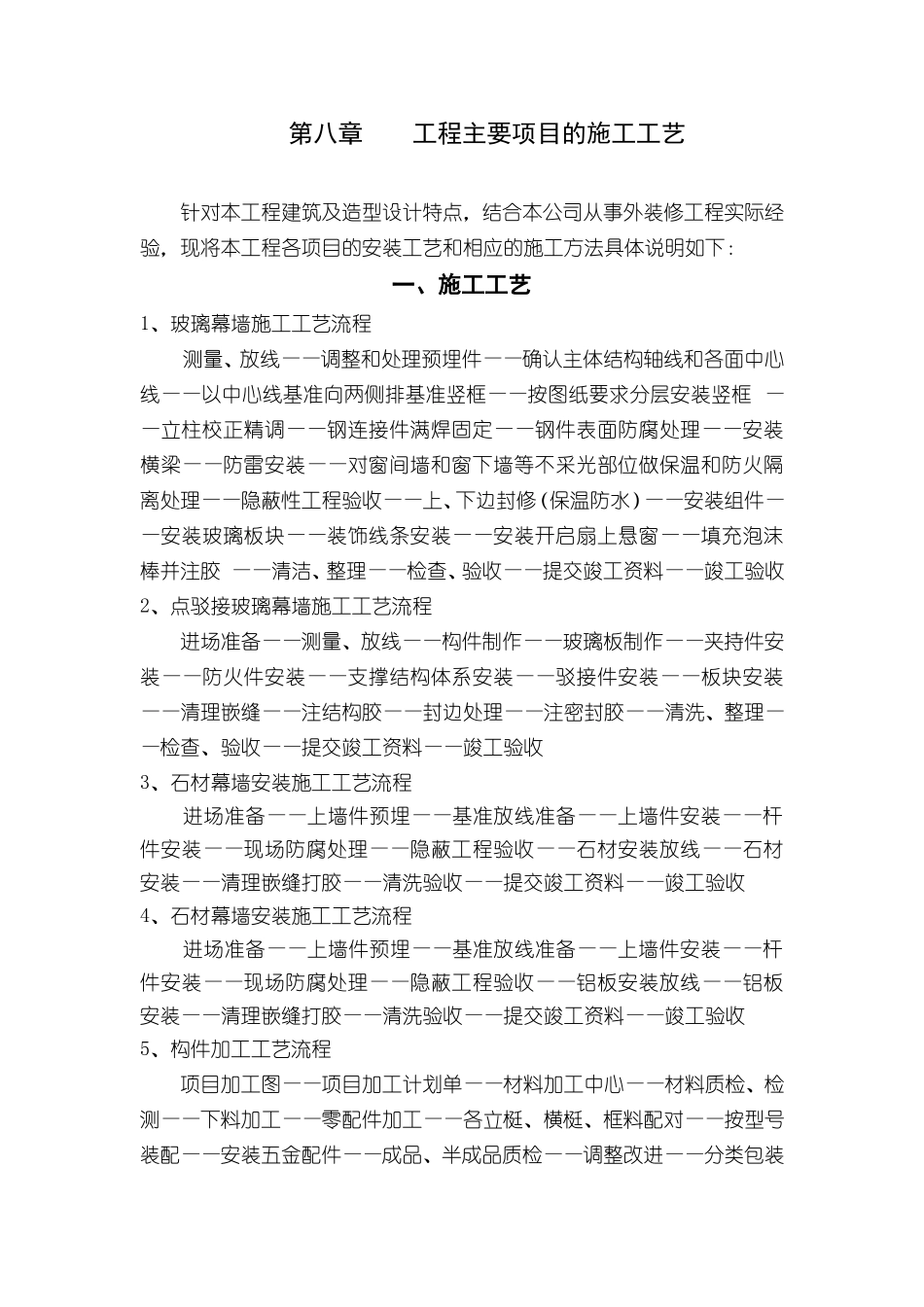

第八章工程主要项目的施工工艺针对本工程建筑及造型设计特点,结合本公司从事外装修工程实际经验,现将本工程各项目的安装工艺和相应的施工方法具体说明如下:一、施工工艺1、玻璃幕墙施工工艺流程测量、放线——调整和处理预埋件——确认主体结构轴线和各面中心线——以中心线基准向两侧排基准竖框——按图纸要求分层安装竖框——立柱校正精调——钢连接件满焊固定——钢件表面防腐处理——安装横梁——防雷安装——对窗间墙和窗下墙等不采光部位做保温和防火隔离处理——隐蔽性工程验收——上、下边封修(保温防水)——安装组件——安装玻璃板块——装饰线条安装——安装开启扇上悬窗——填充泡沫棒并注胶——清洁、整理——检查、验收——提交竣工资料——竣工验收2、点驳接玻璃幕墙施工工艺流程进场准备——测量、放线——构件制作——玻璃板制作——夹持件安装——防火件安装——支撑结构体系安装——驳接件安装——板块安装——清理嵌缝——注结构胶——封边处理——注密封胶——清洗、整理——检查、验收——提交竣工资料——竣工验收3、石材幕墙安装施工工艺流程进场准备——上墙件预埋——基准放线准备——上墙件安装——杆件安装——现场防腐处理——隐蔽工程验收——石材安装放线——石材安装——清理嵌缝打胶——清洗验收——提交竣工资料——竣工验收4、石材幕墙安装施工工艺流程进场准备——上墙件预埋——基准放线准备——上墙件安装——杆件安装——现场防腐处理——隐蔽工程验收——铝板安装放线——铝板安装——清理嵌缝打胶——清洗验收——提交竣工资料——竣工验收5、构件加工工艺流程项目加工图——项目加工计划单——材料加工中心——材料质检、检测——下料加工——零配件加工——各立梃、横梃、框料配对——按型号装配——安装五金配件——成品、半成品质检——调整改进——分类包装——分计划运送6、关键工序工艺流程(车间注胶)加工图——加工计划单——材料加工中心——材料质检、检
