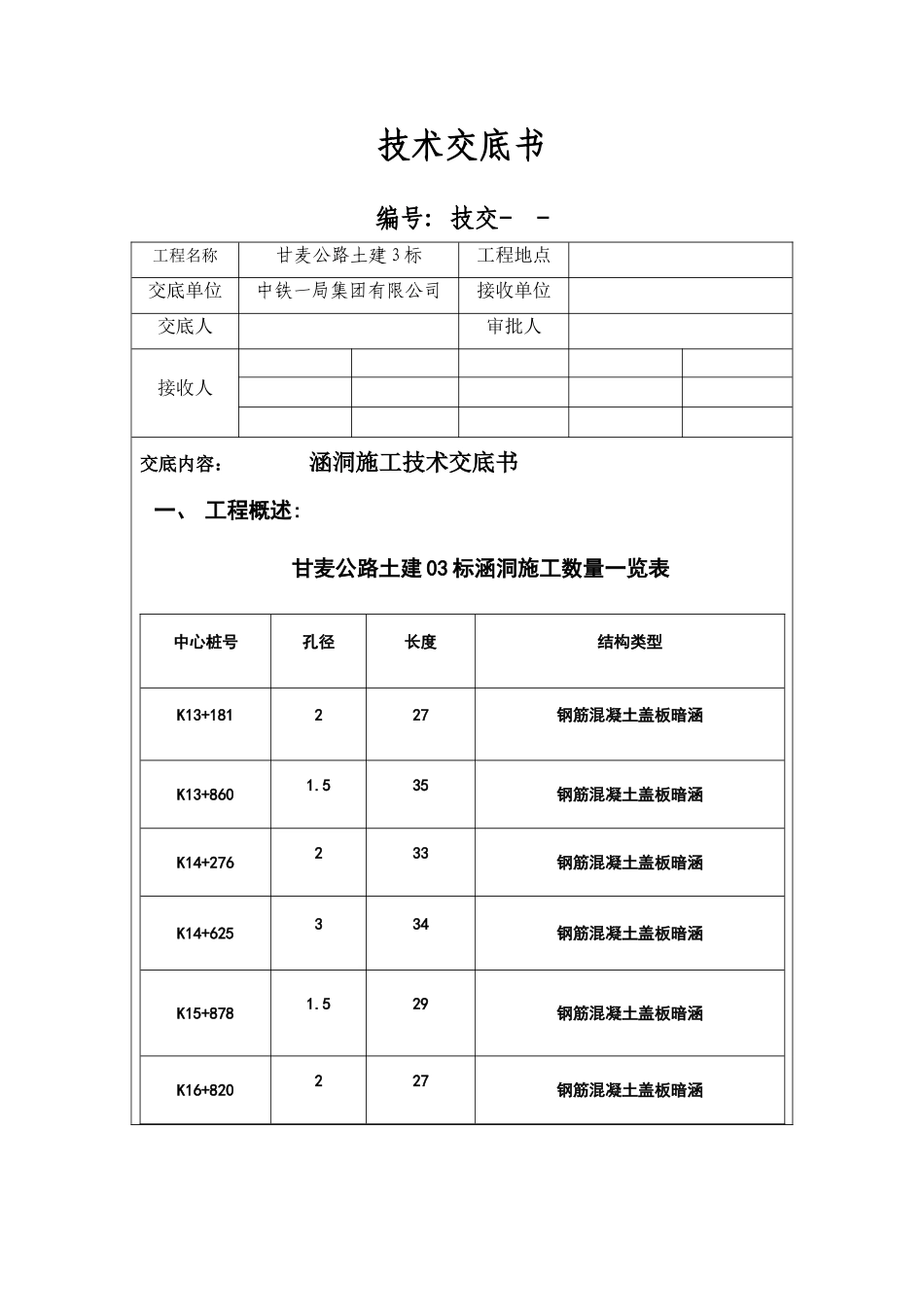

技术交底书编号:技交--工程名称甘麦公路土建3标工程地点交底单位中铁一局集团有限公司接收单位交底人审批人接收人交底内容:涵洞施工技术交底书一、工程概述:甘麦公路土建03标涵洞施工数量一览表中心桩号孔径长度结构类型K13+181227钢筋混凝土盖板暗涵K13+8601
535钢筋混凝土盖板暗涵K14+276233钢筋混凝土盖板暗涵K14+625334钢筋混凝土盖板暗涵K15+8781
529钢筋混凝土盖板暗涵K16+820227钢筋混凝土盖板暗涵二、涵洞材料组成:盖板采用C30砼,涵台台身及台身基础为C25砼,八字墙基础及截水墙为C20砼,八字墙洞口铺底上层采用20cm厚C20砼,下层采用125cm厚6%水泥稳定砂砾基础垫层(K13+181涵洞无水稳设计)

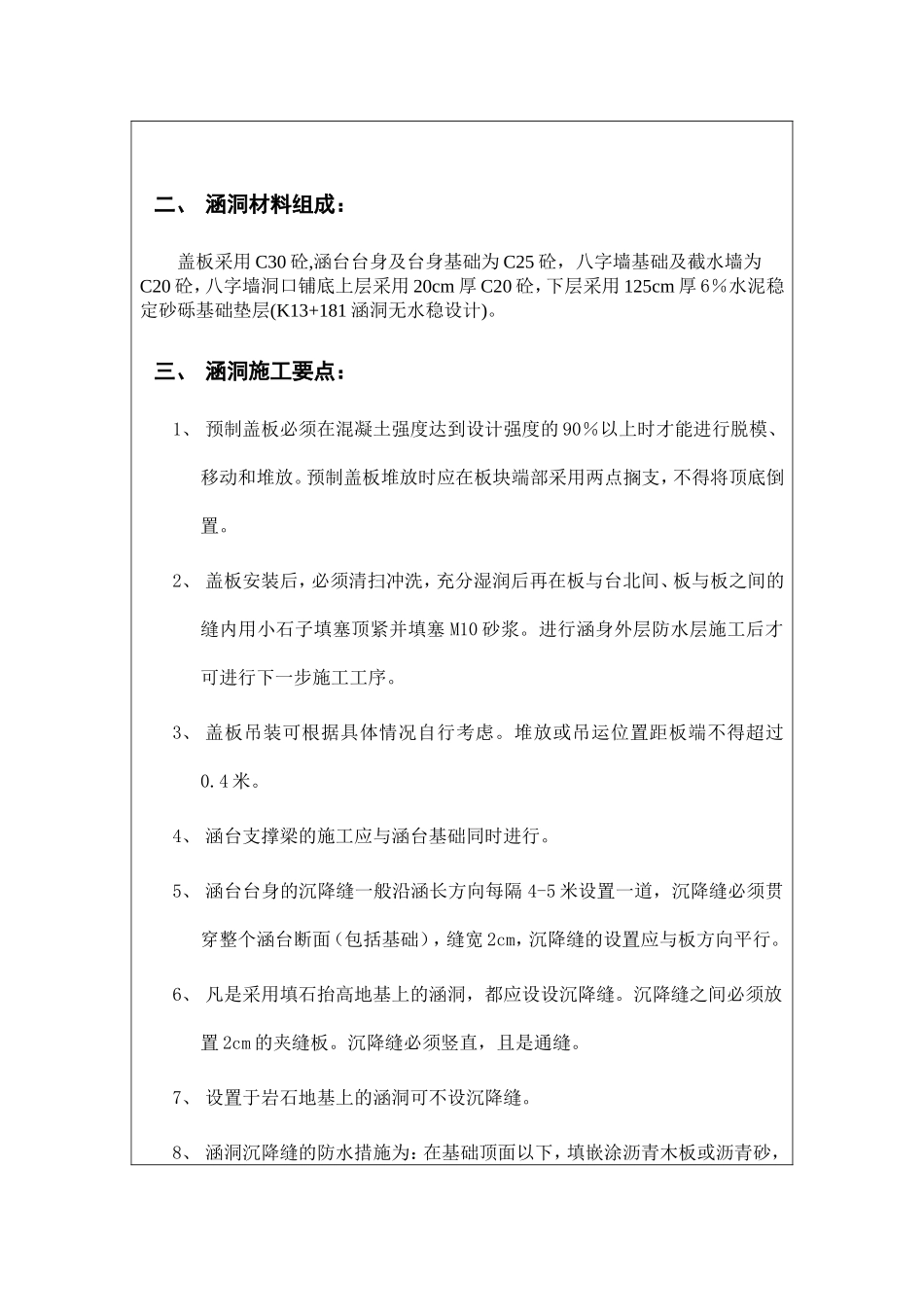

三、涵洞施工要点:1、预制盖板必须在混凝土强度达到设计强度的90%以上时才能进行脱模、移动和堆放
预制盖板堆放时应在板块端部采用两点搁支,不得将顶底倒置
2、盖板安装后,必须清扫冲洗,充分湿润后再在板与台北间、板与板之间的缝内用小石子填塞顶紧并填塞M10砂浆
进行涵身外层防水层施工后才可进行下一步施工工序
3、盖板吊装可根据具体情况自行考虑
堆放或吊运位置距板端不得超过0
4、涵台支撑梁的施工应与涵台基础同时进行
5、涵台台身的沉降缝一般沿涵长方向每隔4-5米设置一道,沉降缝必须贯穿整个涵台断面(包括基础),缝宽2cm,沉降缝的设置应与板方向平行
6、凡是采用填石抬高地基上的涵洞,都应设设沉降缝
沉降缝之间必须放置2cm的夹缝板
沉降缝必须竖直,且是通缝
7、设置于岩石地基上的涵洞可不设沉降缝

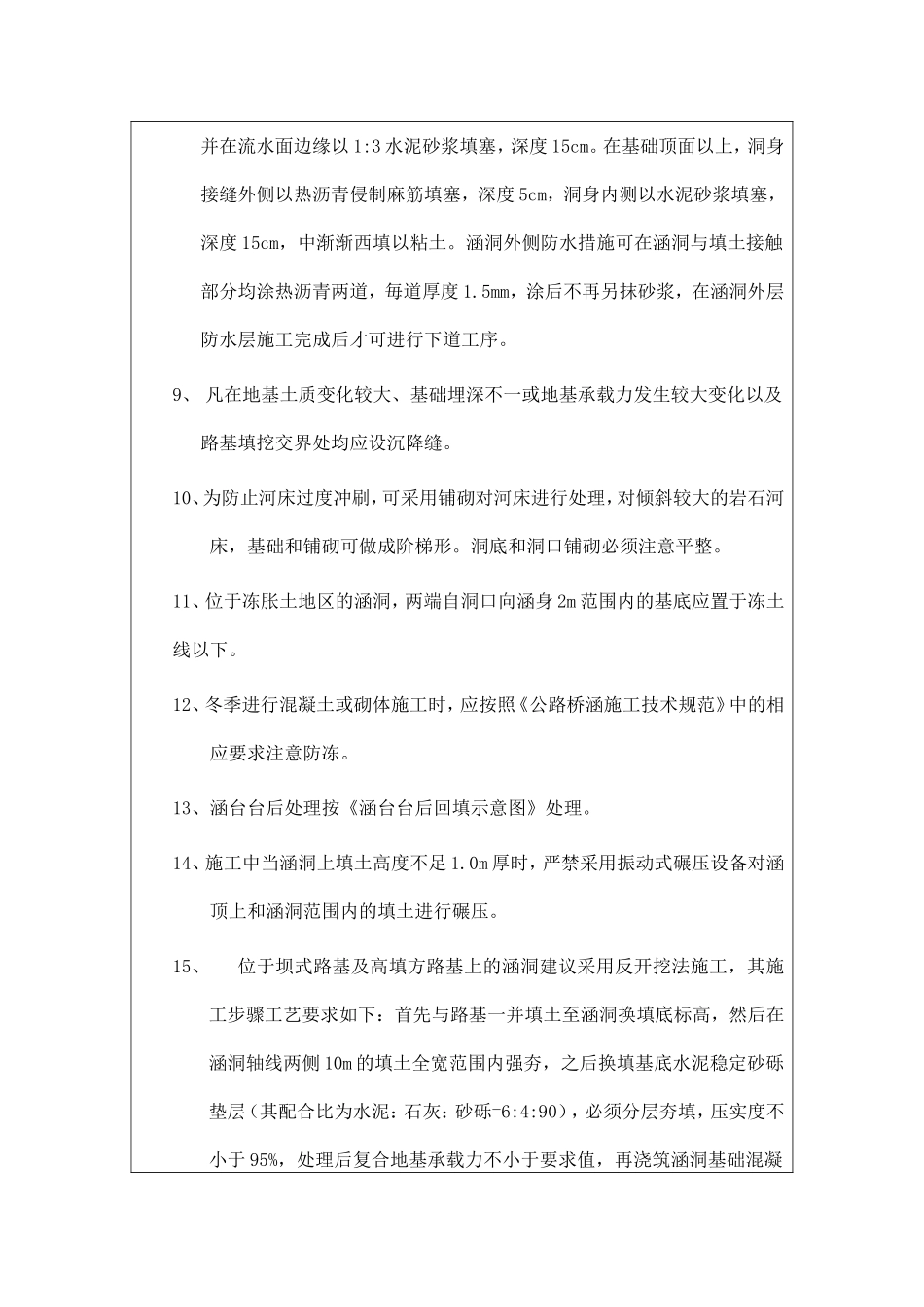

8、涵洞沉降缝的防水措施为:在基础顶面以下,填嵌涂沥青木板或沥青砂,并在流水面边缘以1:3水泥砂浆填塞,深度15cm
在基础顶面以上,洞身接缝外侧以热沥青侵制麻筋填塞,深度5cm,洞身内测以水泥砂浆填塞,深度15cm,中渐渐西
