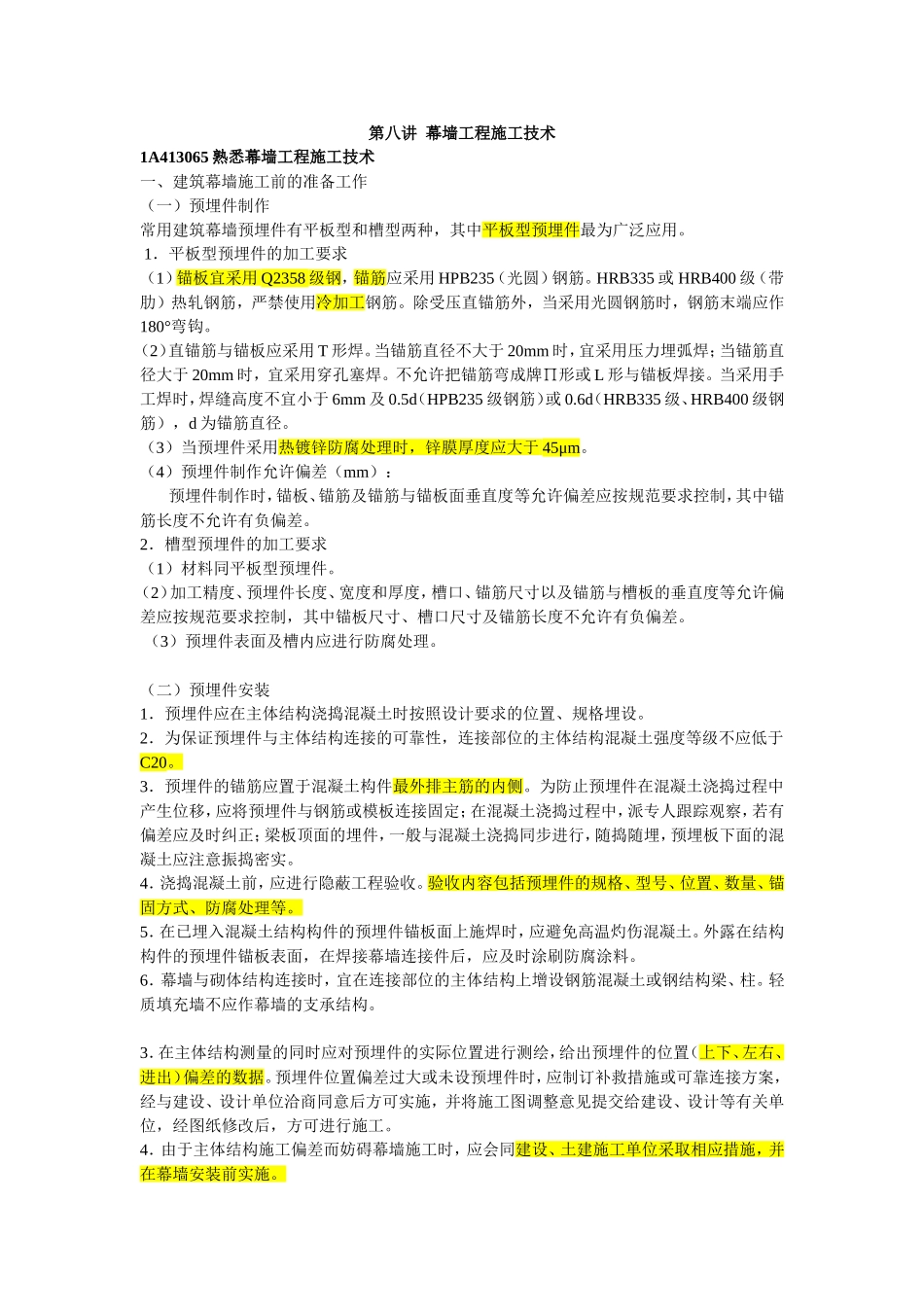

第八讲幕墙工程施工技术1A413065熟悉幕墙工程施工技术一、建筑幕墙施工前的准备工作(一)预埋件制作常用建筑幕墙预埋件有平板型和槽型两种,其中平板型预埋件最为广泛应用
1.平板型预埋件的加工要求(1)锚板宜采用Q2358级钢,锚筋应采用HPB235(光圆)钢筋
HRB335或HRB400级(带肋)热轧钢筋,严禁使用冷加工钢筋
除受压直锚筋外,当采用光圆钢筋时,钢筋末端应作180°弯钩

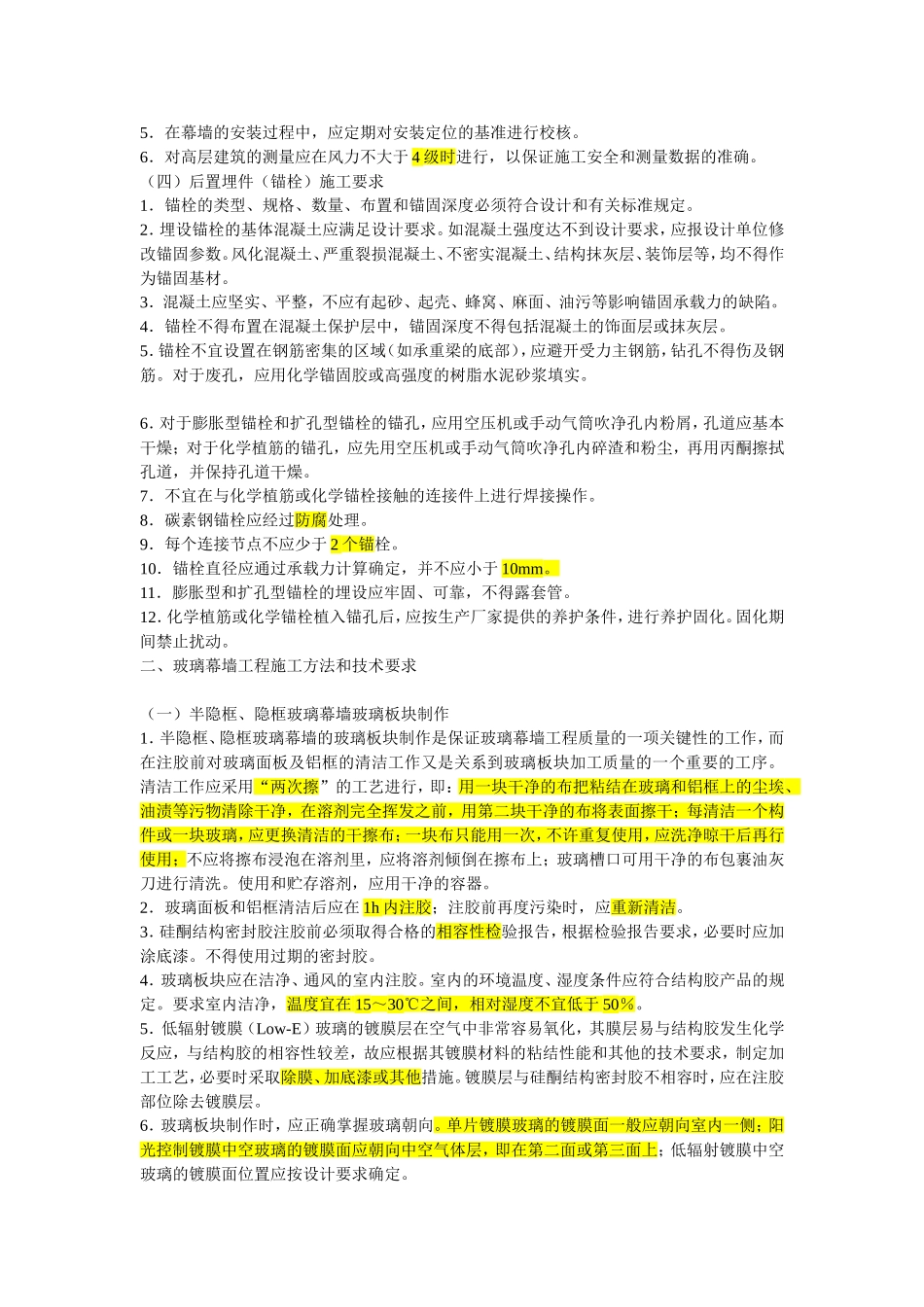

(2)直锚筋与锚板应采用T形焊
当锚筋直径不大于20mm时,宜采用压力埋弧焊;当锚筋直径大于20mm时,宜采用穿孔塞焊

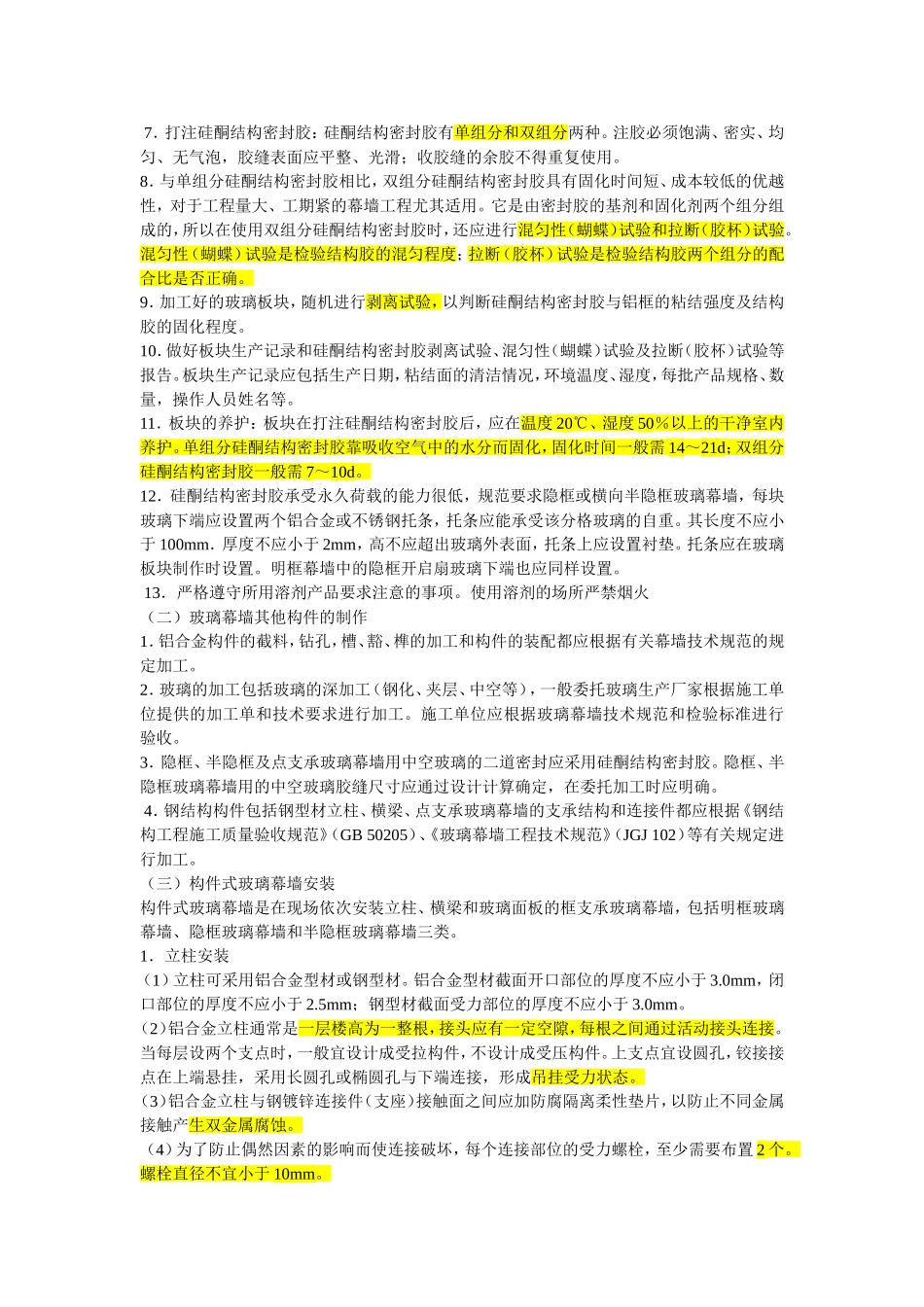

不允许把锚筋弯成牌∏形或L形与锚板焊接
当采用手工焊时,焊缝高度不宜小于6mm及0
5d(HPB235级钢筋)或0
6d(HRB335级、HRB400级钢筋),d为锚筋直径
(3)当预埋件采用热镀锌防腐处理时,锌膜厚度应大于45μm
(4)预埋件制作允许偏差(mm):预埋件制作时,锚板、锚筋及锚筋与锚板面垂直度等允许偏差应按规范要求控制,其中锚筋长度不允许有负偏差
2.槽型预埋件的加工要求(1)材料同平板型预埋件
(2)加工精度、预埋件长度、宽度和厚度,槽口、锚筋尺寸以及锚筋与槽板的垂直度等允许偏差应按规范要求控制,其中锚板尺寸、槽口尺寸及锚筋长度不允许有负偏差
(3)预埋件表面及槽内应进行防腐处理
(二)预埋件安装1.预埋件应在主体结构浇捣混凝土时按照设计要求的位置、规格埋设
2.为保证预埋件与主体结构连接的可靠性,连接部位的主体结构混凝土强度等级不应低于C20
3.预埋件的锚筋应置于混凝土构件最外排主筋的内侧
为防止预埋件在混凝土浇捣过程中产生位移,应将预埋件与钢筋或模板连接固定;在混凝土浇捣过程中,派专人跟踪观察,若有偏差应及时纠正;梁板顶面的埋件,一般与混凝土浇捣同步进行,随捣随埋,预埋板下面的混凝土应注意振捣密实
4.浇捣混凝土前,应进行隐蔽工程验收
验收内容包括
