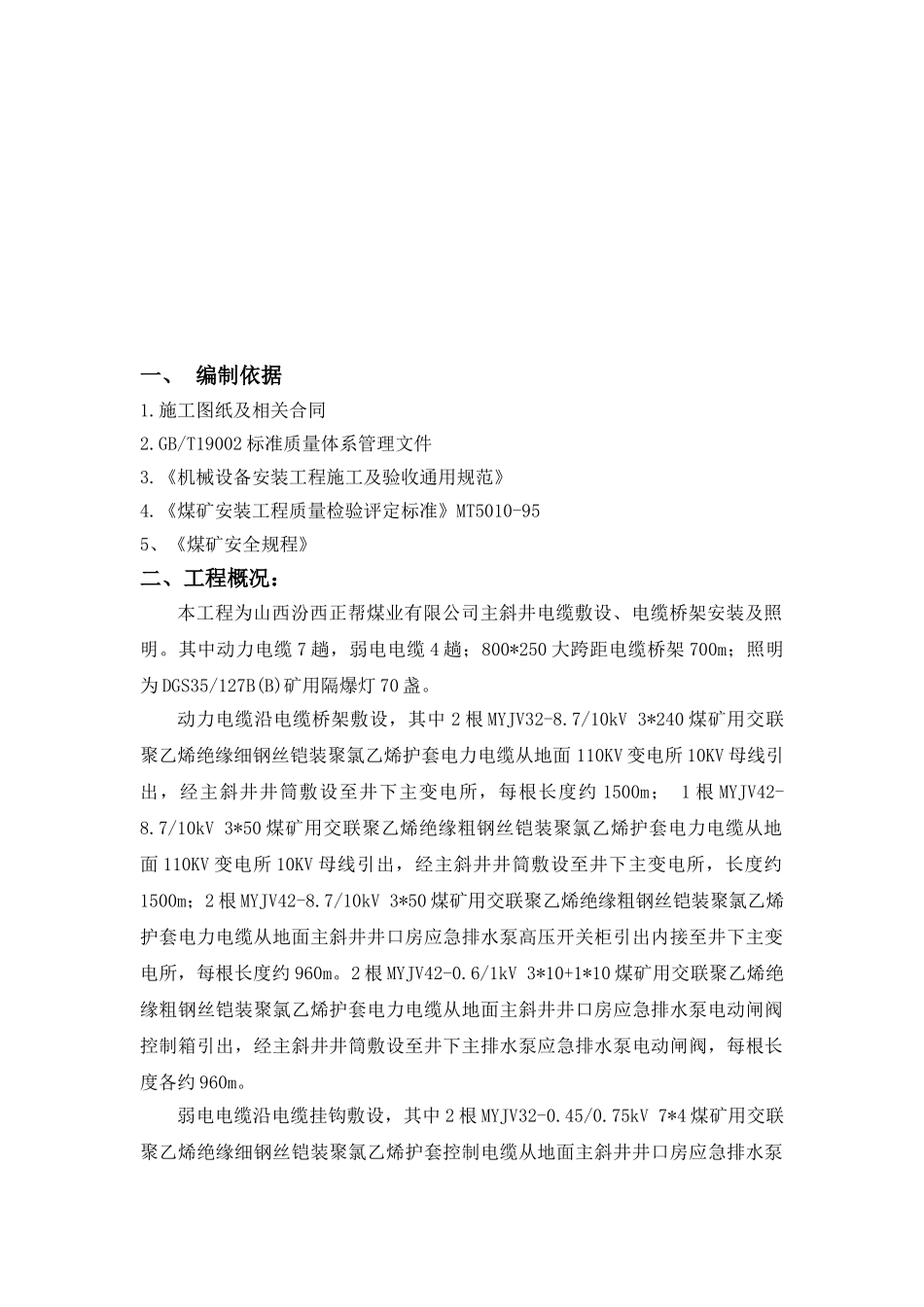

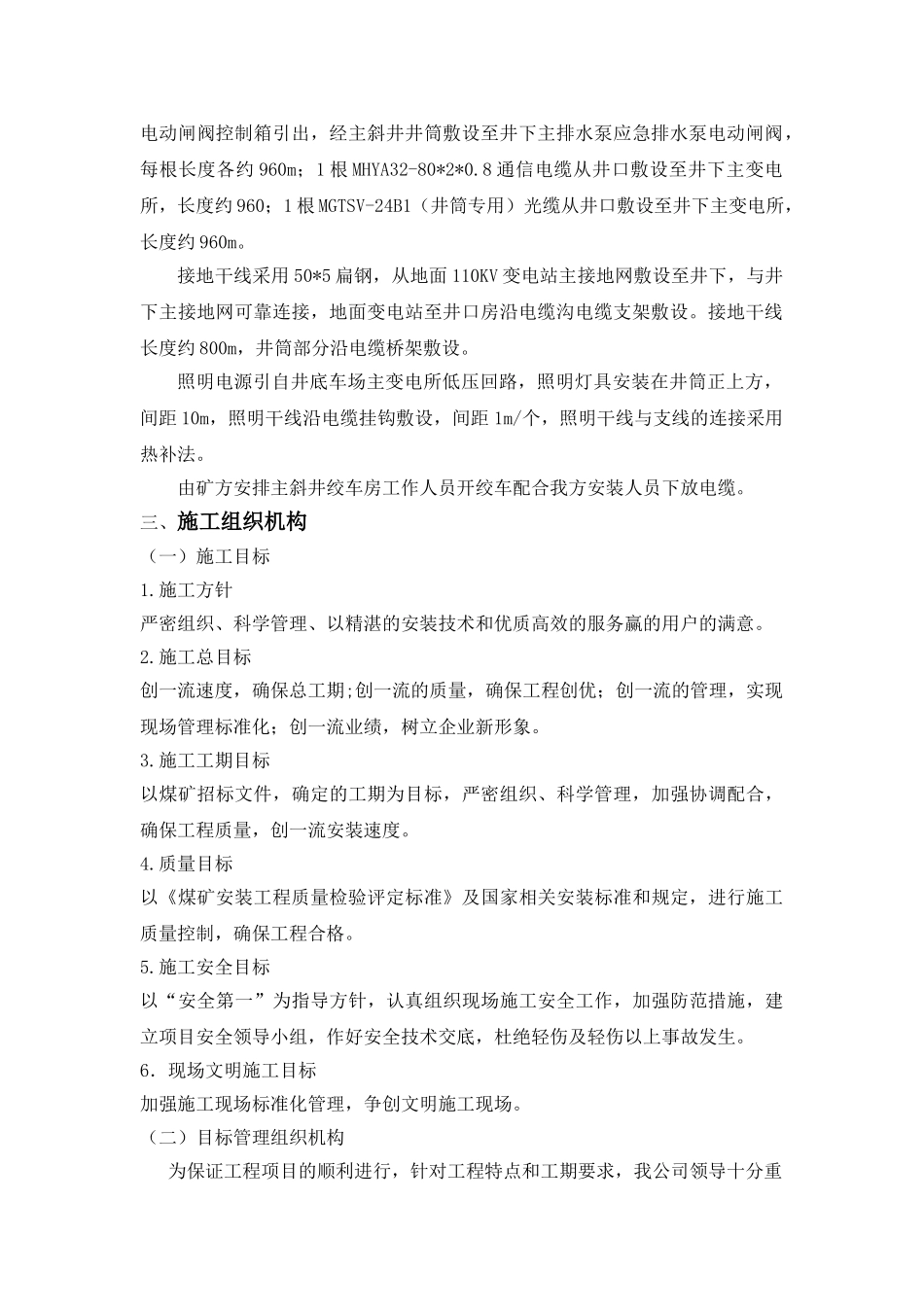

山西汾西正帮煤业有限责任公司主斜井井筒电缆敷设及照明施工方案施工单位:山西汾西工程建设有限责任公司工程公司编制日期:2014年6月1日目录一、编制依据二、工程概括三、施工组织机构四、施工前的准备工作五、电缆运输及下放方案六、电缆敷设及电缆头制作技术要求七、安全施工方案八、确保文明施工的技术组织措施确保工期的技术组织措施一、编制依据1
施工图纸及相关合同2
GB/T19002标准质量体系管理文件3
《机械设备安装工程施工及验收通用规范》4
《煤矿安装工程质量检验评定标准》MT5010-955、《煤矿安全规程》二、工程概况:本工程为山西汾西正帮煤业有限公司主斜井电缆敷设、电缆桥架安装及照明
其中动力电缆7趟,弱电电缆4趟;800*250大跨距电缆桥架700m;照明为DGS35/127B(B)矿用隔爆灯70盏
动力电缆沿电缆桥架敷设,其中2根MYJV32-8
7/10kV3*240煤矿用交联聚乙烯绝缘细钢丝铠装聚氯乙烯护套电力电缆从地面110KV变电所10KV母线引出,经主斜井井筒敷设至井下主变电所,每根长度约1500m;1根MYJV42-8
7/10kV3*50煤矿用交联聚乙烯绝缘粗钢丝铠装聚氯乙烯护套电力电缆从地面110KV变电所10KV母线引出,经主斜井井筒敷设至井下主变电所,长度约1500m;2根MYJV42-8
7/10kV3*50煤矿用交联聚乙烯绝缘粗钢丝铠装聚氯乙烯护套电力电缆从地面主斜井井口房应急排水泵高压开关柜引出内接至井下主变电所,每根长度约960m
2根MYJV42-0
6/1kV3*10+1*10煤矿用交联聚乙烯绝缘粗钢丝铠装聚氯乙烯护套电力电缆从地面主斜井井口房应急排水泵电动闸阀控制箱引出,经主斜井井筒敷设至井下主排水泵应急排水泵电动闸阀,每根长度各约960m
弱电电缆沿电缆挂钩敷设,其中2根MYJV32-0
75kV7*4煤矿用交联聚乙烯绝缘
