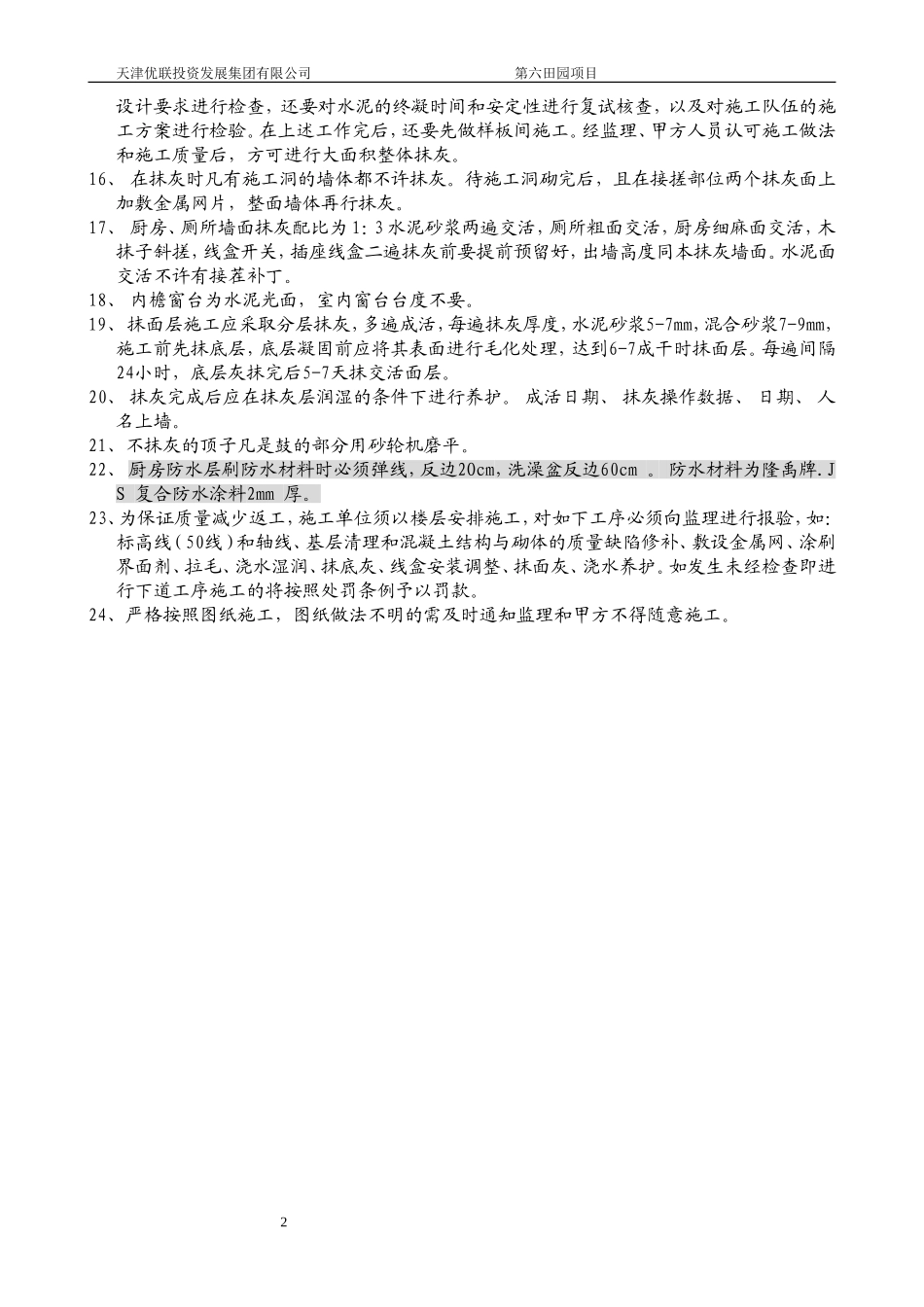

天津优联投资发展集团有限公司第六田园项目别墅内外檐墙面工程统一作法一、工程部位及做法:房间名称起居室餐厅卧室书房储藏室保姆房门厅楼梯间厨房卫生间地下车库墙面做法墙面-1墙面-1墙面-1墙面-1墙面-1墙面-1墙面-1墙面-1墙面-2墙面-2墙面-1墙面-1做法:墙面-1做法:二、交活标准:卫生间、厨房为水泥砂浆麻面交活;其他房间为刮腻子两道交活三、施工控制及验收要求1、抹灰前必须经主体验收备案合格后,方可打点充筋
2、抹灰前经检查室内脚手眼必须用砼全部堵实
各种控制线必须弹齐,经验收合格后方可进行抹灰打点
3、正式抹灰前必须在东面第一单元二层做一样板间,经监理、甲方共同验收后方可进行大面积抹灰
4、抹灰前房间必须找方以主体原始轴线为准,楼梯间必须先弹出轴线、标高线,以轴线、标高线找方打点和冲筋
墙面上点距顶棚下反20cm以内为第一点,第二点是以室内墙面的踢脚板上皮镶1cm宽黑色PVC分割条为依据,其距离±0
00上返10cm,踢脚板无台度与墙面平,中间一个点(高度自定),分线盒左右必须打两个点
5、外檐门窗未安装前,以门窗尺寸从口角往外反5cm做充口筋,筋的表面宽度1-2cm
以保证门窗洞口尺寸
6、按照图纸要求所有抹灰墙面要刷界面剂(见营造做法)7、所有砼面层甩拉毛,拉毛配比如下:100斤沙子、100斤水泥、20斤108胶、加水适量或4桶沙子、4桶水泥、1桶108胶、加水适量
拉毛前应进行浇水湿润,拉毛后安排专人用喷雾器进行养护
养护不少于三天
此项须经监理验,否则不得进行抹灰施工
8、在室内墙面,柱面和门窗洞口阳角处应采用1:2
5水泥砂浆作暗护角,高度同门窗洞口高(不低于2m)
,与墙面灰交界处边线割八字
9、水电安装须根据50线以及冲筋的厚度,弹出各种线盒及面板的水平与垂直控制线
所有的分线盒、电闸箱、单砖墙的后埋线管安装齐全,然后第一遍用干硬性的细石砼进行封堵,比
