设备安装质量控制点1
设备安装前应对基础做如下的处理:a
铲出麻面,麻点深度宜不小于10mm,密度以每平方分米内有3个~5个点为宜,表面不应有油污或疏松层
放置垫铁或支持调整螺钉用的支撑板处(至周边约50mm)的基础表面应铲平
地脚螺栓孔内的碎石、泥土等杂物和积水,必须清除干净
预埋地脚螺栓的螺纹和螺母表面粘附的浆料必须清理干净,并进行妥善保护2
设备的安装2
机器设备就位前,应按施工图和有关建筑物的轴线及标高线,划出安装的基准线
有相互连接、衔接或排列关系的设备,应划定共同的安装基准线

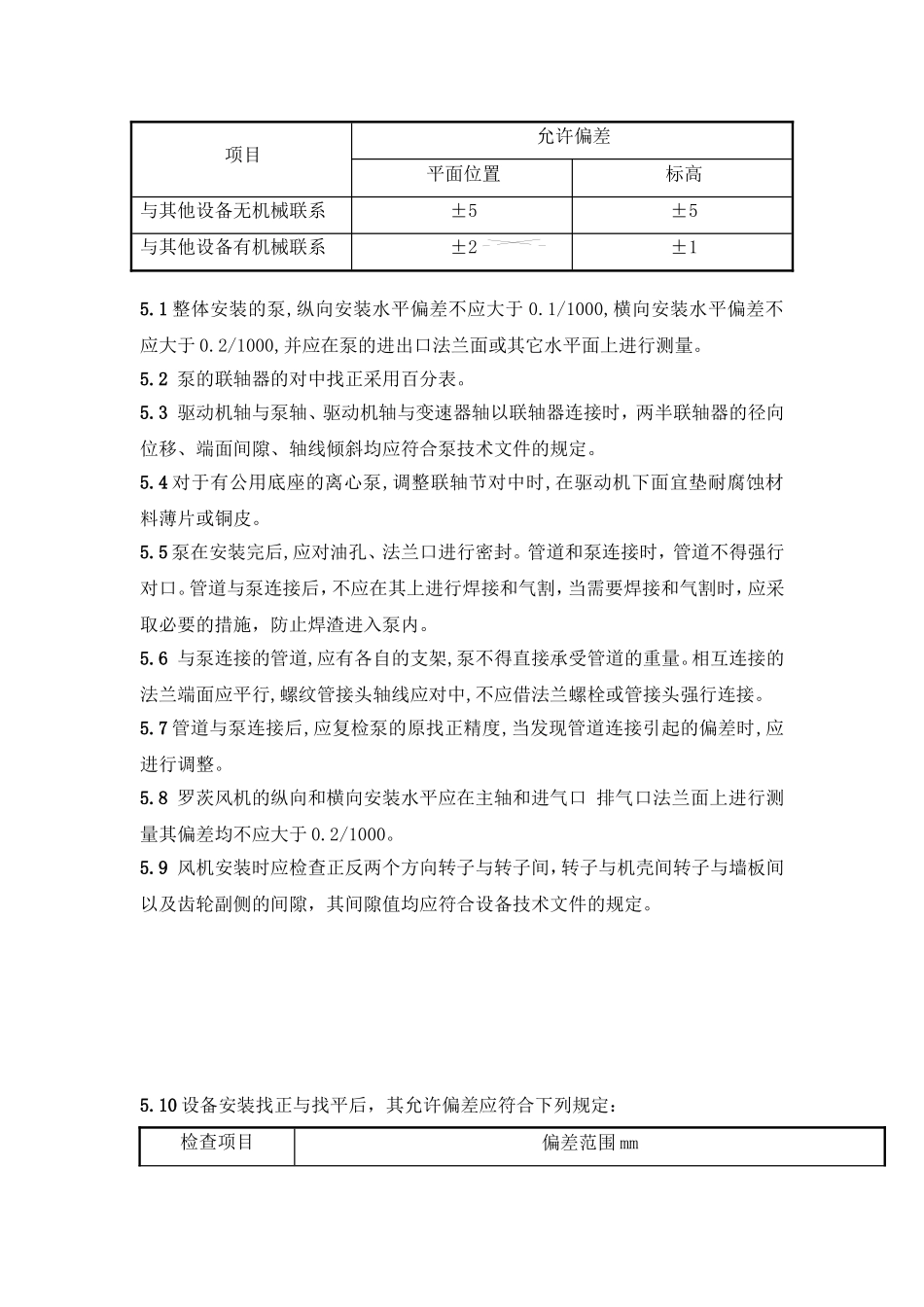

平面位置安装基准线与基础实际轴线或与厂房墙(柱)的实际轴线,其允许偏差为±20mm
垫铁的安装3
1垫铁表面平整,无氧化皮、飞边等
斜垫铁的斜面粗糙度不得大于Ra25μm,斜度宜为1:20~1:10,对于重心较高或振动较大的机器设备采用1:20的斜度为宜
2垫铁组布置应符合下列规定:a
在地脚螺栓两侧各放置一组,应使垫铁靠近地脚螺栓,当地脚螺栓间距小于300mm时,可在各地脚螺栓的同一侧放置一组垫铁;b
相邻两垫铁组的间距,可根据机器设备的重量、底座的结构型式以及载荷分布等具体情况而定,宜为500mm;3
3斜垫铁应配对使用,与平垫铁组成垫铁组时,垫铁的层数宜为三层(即一平二斜),最多不应超过四层,薄垫铁厚度不应小于2mm,并放在斜垫铁与厚平垫铁之间
斜垫铁可与同号或者大一号的平垫铁配对使用
放置平垫铁时,最厚的放在下面,最薄的放在中间
垫铁组的高度宜为30~70mm
每一组垫铁,一般的不超过四块,应尽量少用薄垫铁,调整后应将各块垫铁互相点焊牢固,垫铁与机器设备底座之间不得焊接,安装在金属结构上的机器设备调平后,其垫铁均应与金属结构用定位焊焊牢
4垫铁直接放置在基础上,应整齐平稳、接触良好,接触面积应不小于50%
平垫铁顶面水平度的允许偏差为2mm
