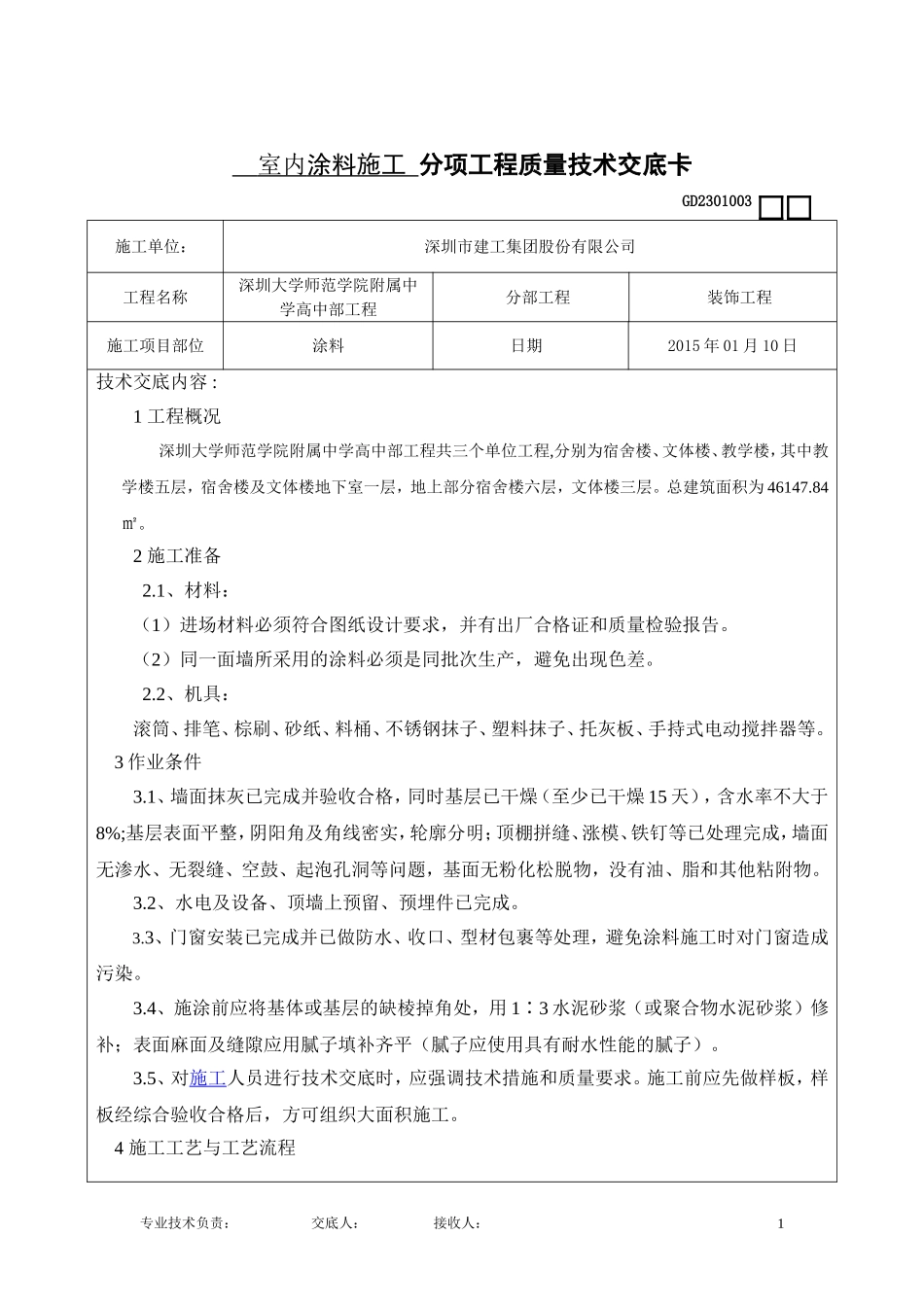

1室内涂料施工分项工程质量技术交底卡GD2301003施工单位:深圳市建工集团股份有限公司工程名称深圳大学师范学院附属中学高中部工程分部工程装饰工程施工项目部位涂料日期2015年01月10日技术交底内容:1工程概况深圳大学师范学院附属中学高中部工程共三个单位工程,分别为宿舍楼、文体楼、教学楼,其中教学楼五层,宿舍楼及文体楼地下室一层,地上部分宿舍楼六层,文体楼三层
总建筑面积为46147
2施工准备2
1、材料:(1)进场材料必须符合图纸设计要求,并有出厂合格证和质量检验报告
(2)同一面墙所采用的涂料必须是同批次生产,避免出现色差
2、机具:滚筒、排笔、棕刷、砂纸、料桶、不锈钢抹子、塑料抹子、托灰板、手持式电动搅拌器等
3作业条件3
1、墙面抹灰已完成并验收合格,同时基层已干燥(至少已干燥15天),含水率不大于8%;基层表面平整,阴阳角及角线密实,轮廓分明;顶棚拼缝、涨模、铁钉等已处理完成,墙面无渗水、无裂缝、空鼓、起泡孔洞等问题,基面无粉化松脱物,没有油、脂和其他粘附物
2、水电及设备、顶墙上预留、预埋件已完成
3、门窗安装已完成并已做防水、收口、型材包裹等处理,避免涂料施工时对门窗造成污染
4、施涂前应将基体或基层的缺棱掉角处,用1∶3水泥砂浆(或聚合物水泥砂浆)修补;表面麻面及缝隙应用腻子填补齐平(腻子应使用具有耐水性能的腻子)
5、对施工人员进行技术交底时,应强调技术措施和质量要求
施工前应先做样板,样板经综合验收合格后,方可组织大面积施工
4施工工艺与工艺流程专业技术负责:交底人:接收人:2室内涂料施工分项工程质量技术交底卡GD2301003施工单位:深圳市建工集团股份有限公司工程名称深圳大学师范学院附属中学高中部工程分部工程装饰工程施工项目部位涂料日期2015年01月10日4
1工艺流程基层检查清理→腻子修补不平整基层→第一遍腻子满
