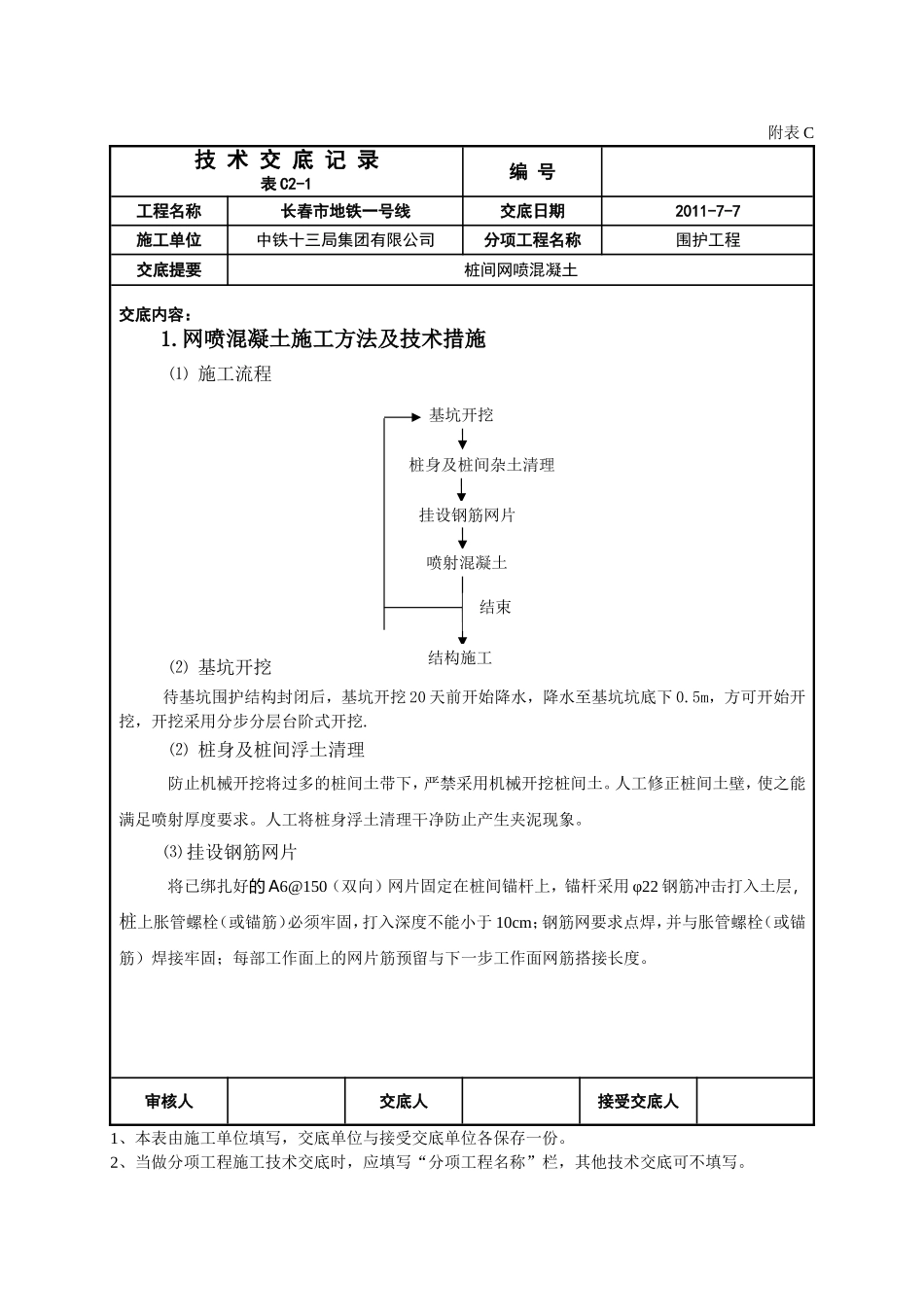

附表C技术交底记录表C2-1编号工程名称长春市地铁一号线交底日期2011-7-7施工单位中铁十三局集团有限公司分项工程名称围护工程交底提要桩间网喷混凝土交底内容:1
网喷混凝土施工方法及技术措施⑴施工流程⑵基坑开挖待基坑围护结构封闭后,基坑开挖20天前开始降水,降水至基坑坑底下0
5m,方可开始开挖,开挖采用分步分层台阶式开挖
⑵桩身及桩间浮土清理防止机械开挖将过多的桩间土带下,严禁采用机械开挖桩间土
人工修正桩间土壁,使之能满足喷射厚度要求
人工将桩身浮土清理干净防止产生夹泥现象
⑶挂设钢筋网片将已绑扎好的A6@150(双向)网片固定在桩间锚杆上,锚杆采用φ22钢筋冲击打入土层,桩上胀管螺栓(或锚筋)必须牢固,打入深度不能小于10cm;钢筋网要求点焊,并与胀管螺栓(或锚筋)焊接牢固;每部工作面上的网片筋预留与下一步工作面网筋搭接长度
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
基坑开挖桩身及桩间杂土清理挂设钢筋网片喷射混凝土结束结构施工技术交底记录表C2-1编号工程名称长春市地铁一号线交底日期2011-7-7施工单位中铁十三局集团有限公司分项工程名称围护工程交底提要桩间网喷混凝土交底内容:图1钢筋网片示意图⑷喷射混凝土对挂好网片的搅拌墙喷射混凝土作为封闭找平层,喷射厚度为约为80mm,混凝土强度等级为C20P6,按配合比要求拌制混凝土干料,严格控制用水量施工喷射混凝土
为使回弹率减少到最低限度,喷头与受喷面应保持垂直,喷头与作业面间距宜为0
喷射顺序应自下而上,先凹后平的顺序进行喷射,同时注意螺旋喷射
喷射时应控制用水量,使喷射面层无干斑或移流现象
喷射混凝土终凝2h后,喷水养护,养护时间根据气温确定,宜为3~7d

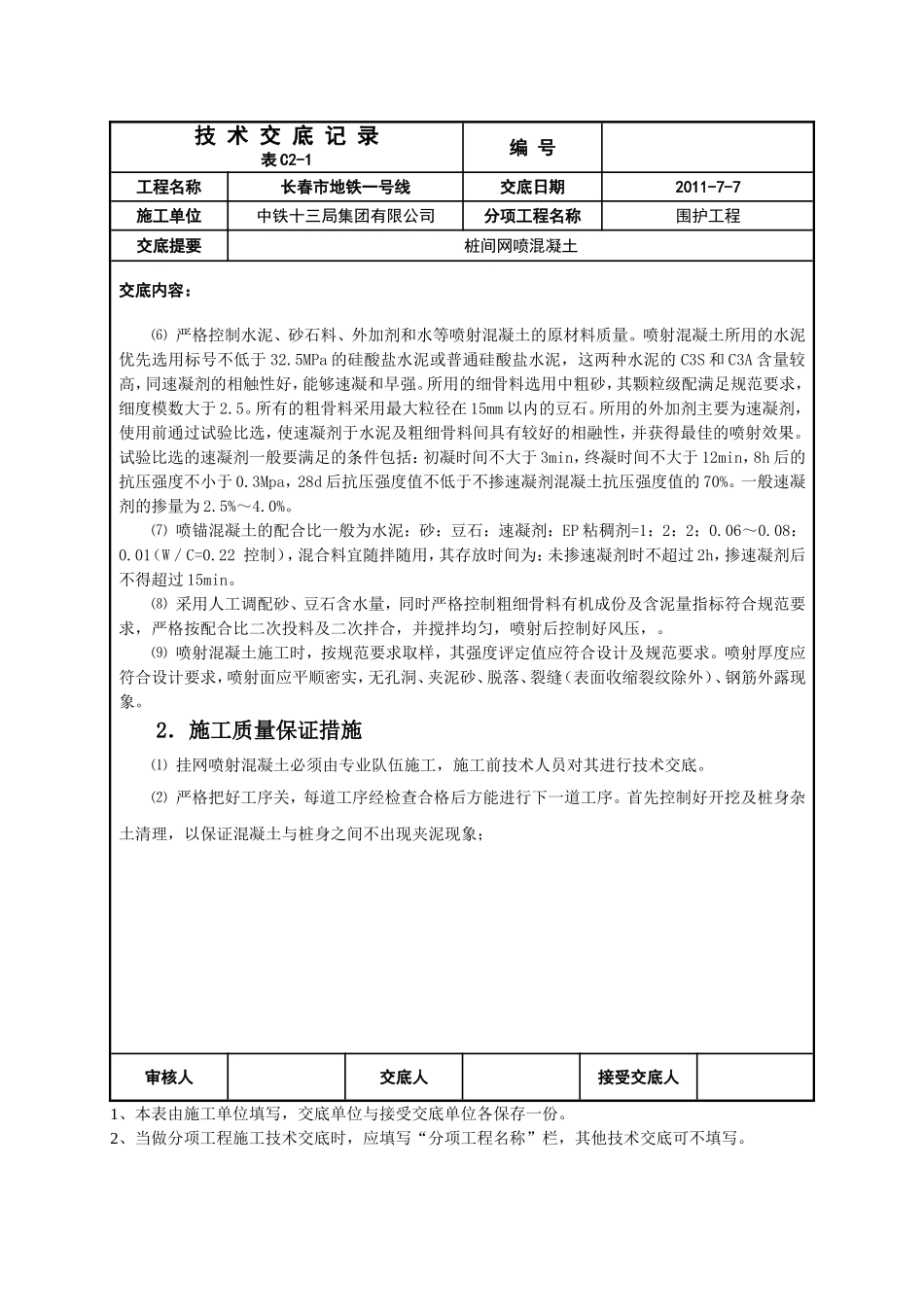

⑸分层分部施作网喷混凝土,直
