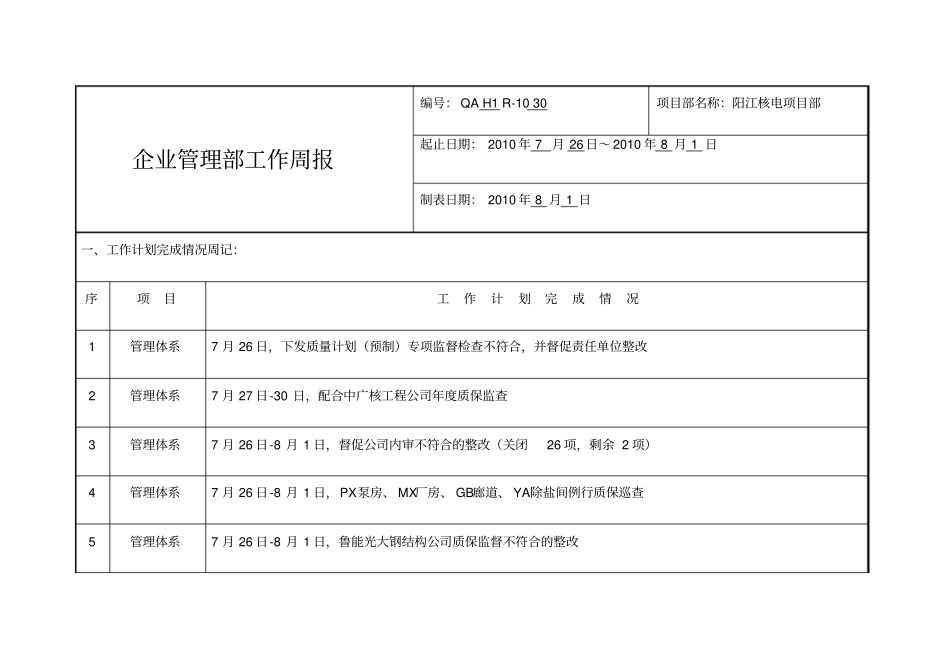

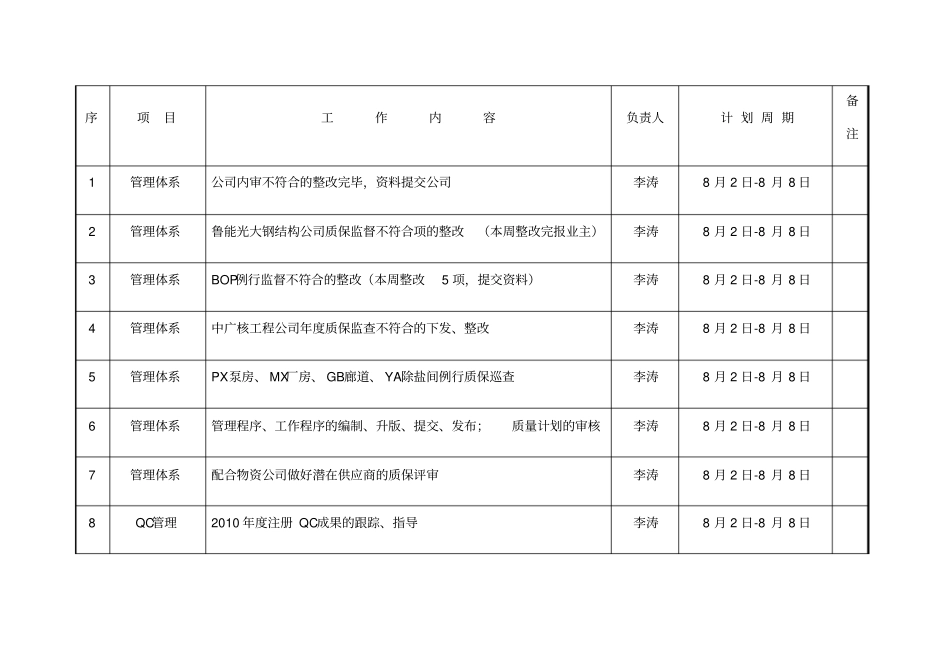

企业管理部工作周报编号:QAH1R-1030项目部名称:阳江核电项目部起止日期:2010年7月26日~2010年8月1日制表日期:2010年8月1日一、工作计划完成情况周记:序项目工作计划完成情况1管理体系7月26日,下发质量计划(预制)专项监督检查不符合,并督促责任单位整改2管理体系7月27日-30日,配合中广核工程公司年度质保监查3管理体系7月26日-8月1日,督促公司内审不符合的整改(关闭26项,剩余2项)4管理体系7月26日-8月1日,PX泵房、MX厂房、GB廊道、YA除盐间例行质保巡查5管理体系7月26日-8月1日,鲁能光大钢结构公司质保监督不符合的整改6管理体系7月28日,提交业主BOP例行监督不符合整改计划7管理体系7月30日-31日,鲁能光大钢结构程序的审核(技术部、焊接工程处沟通)8管理体系管理程序、工作程序的编制、升版、提交、发布;质量计划的审核9管理体系配合物资公司做好潜在供应商的质保评审(慧鱼公司等)10班组管理对班组进行日常检查11QC管理跟踪保温工程处两个QC成果(廊道防腐、除盐水箱乌龟油施工)12企业管理参加业主周会/项目部周一例会13企业管理7月份工作月报说明:“项目”分为管理体系、企业管理、班组管理、QC管理、法律合同及其他等

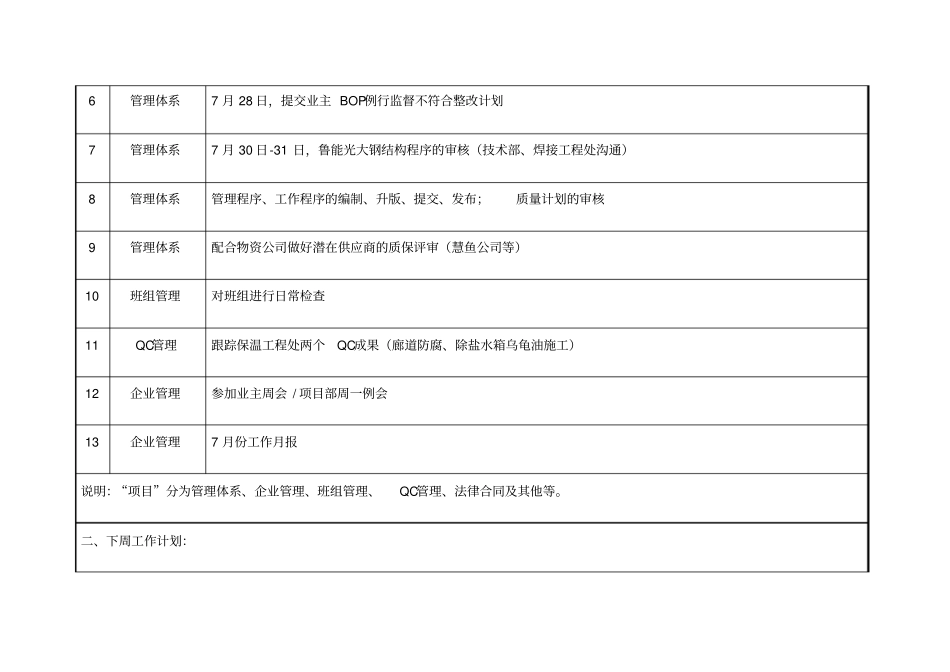

二、下周工作计划:序项目工作内容负责人计划周期备注1管理体系公司内审不符合的整改完毕,资料提交公司李涛8月2日-8月8日2管理体系鲁能光大钢结构公司质保监督不符合项的整改(本周整改完报业主)李涛8月2日-8月8日3管理体系BOP例行监督不符合的整改(本周整改5项,提交资料)李涛8月2日-8月8日4管理体系中广核工程公司年度质保监查不符合的下发、整改李涛8月2日-8月8日5管理体系PX泵房、MX厂房、GB廊道、YA除盐间例行质保巡查李涛8月2日-8月8日6管理体系管理程序、工作程序的编制、升版、提交、发布;质量计划的审
