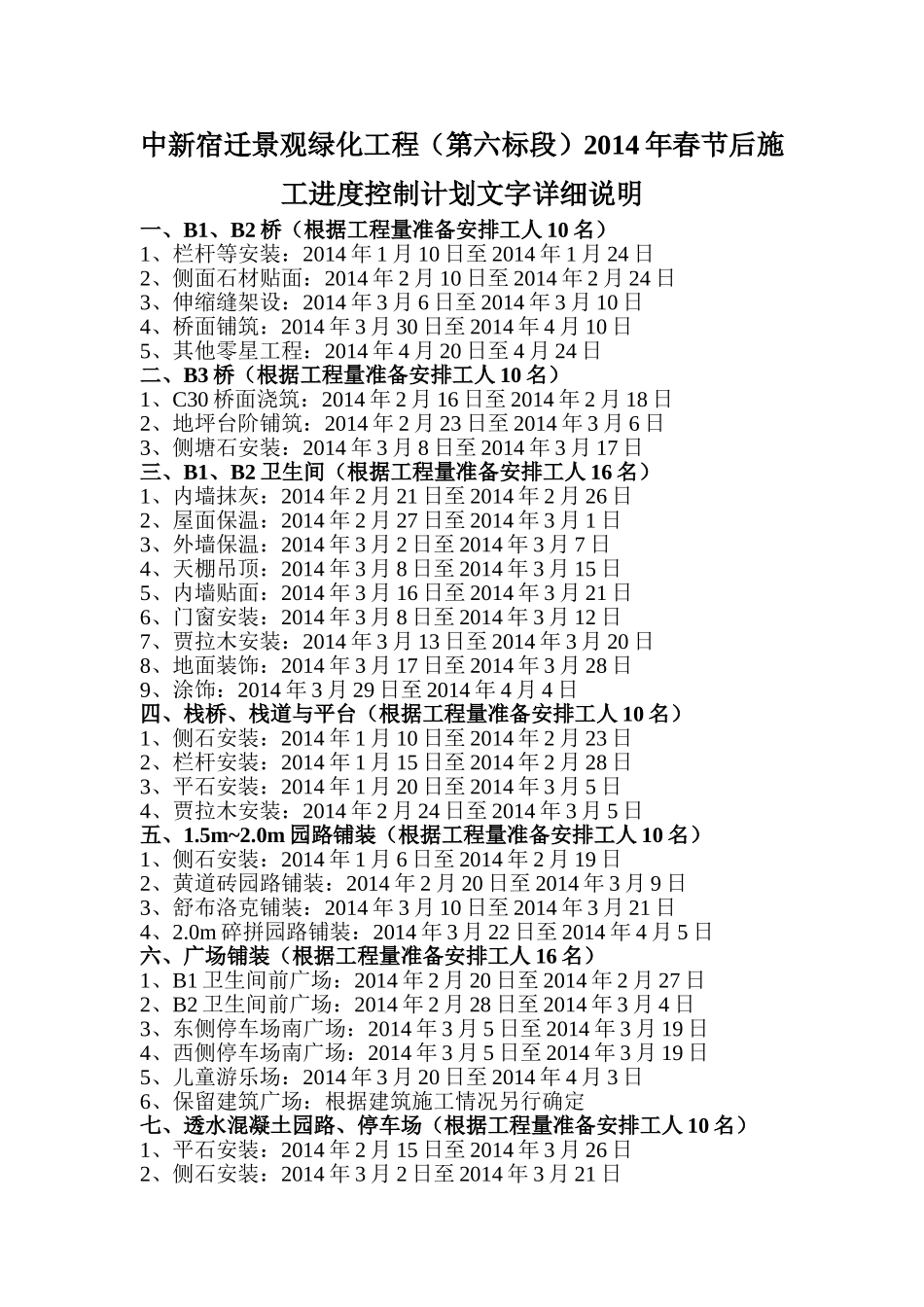

中新宿迁景观绿化工程(第六标段)2014年春节后施工进度控制计划文字详细说明一、B1、B2桥(根据工程量准备安排工人10名)1、栏杆等安装:2014年1月10日至2014年1月24日2、侧面石材贴面:2014年2月10日至2014年2月24日3、伸缩缝架设:2014年3月6日至2014年3月10日4、桥面铺筑:2014年3月30日至2014年4月10日5、其他零星工程:2014年4月20日至4月24日二、B3桥(根据工程量准备安排工人10名)1、C30桥面浇筑:2014年2月16日至2014年2月18日2、地坪台阶铺筑:2014年2月23日至2014年3月6日3、侧塘石安装:2014年3月8日至2014年3月17日三、B1、B2卫生间(根据工程量准备安排工人16名)1、内墙抹灰:2014年2月21日至2014年2月26日2、屋面保温:2014年2月27日至2014年3月1日3、外墙保温:2014年3月2日至2014年3月7日4、天棚吊顶:2014年3月8日至2014年3月15日5、内墙贴面:2014年3月16日至2014年3月21日6、门窗安装:2014年3月8日至2014年3月12日7、贾拉木安装:2014年3月13日至2014年3月20日8、地面装饰:2014年3月17日至2014年3月28日9、涂饰:2014年3月29日至2014年4月4日四、栈桥、栈道与平台(根据工程量准备安排工人10名)1、侧石安装:2014年1月10日至2014年2月23日2、栏杆安装:2014年1月15日至2014年2月28日3、平石安装:2014年1月20日至2014年3月5日4、贾拉木安装:2014年2月24日至2014年3月5日五、1

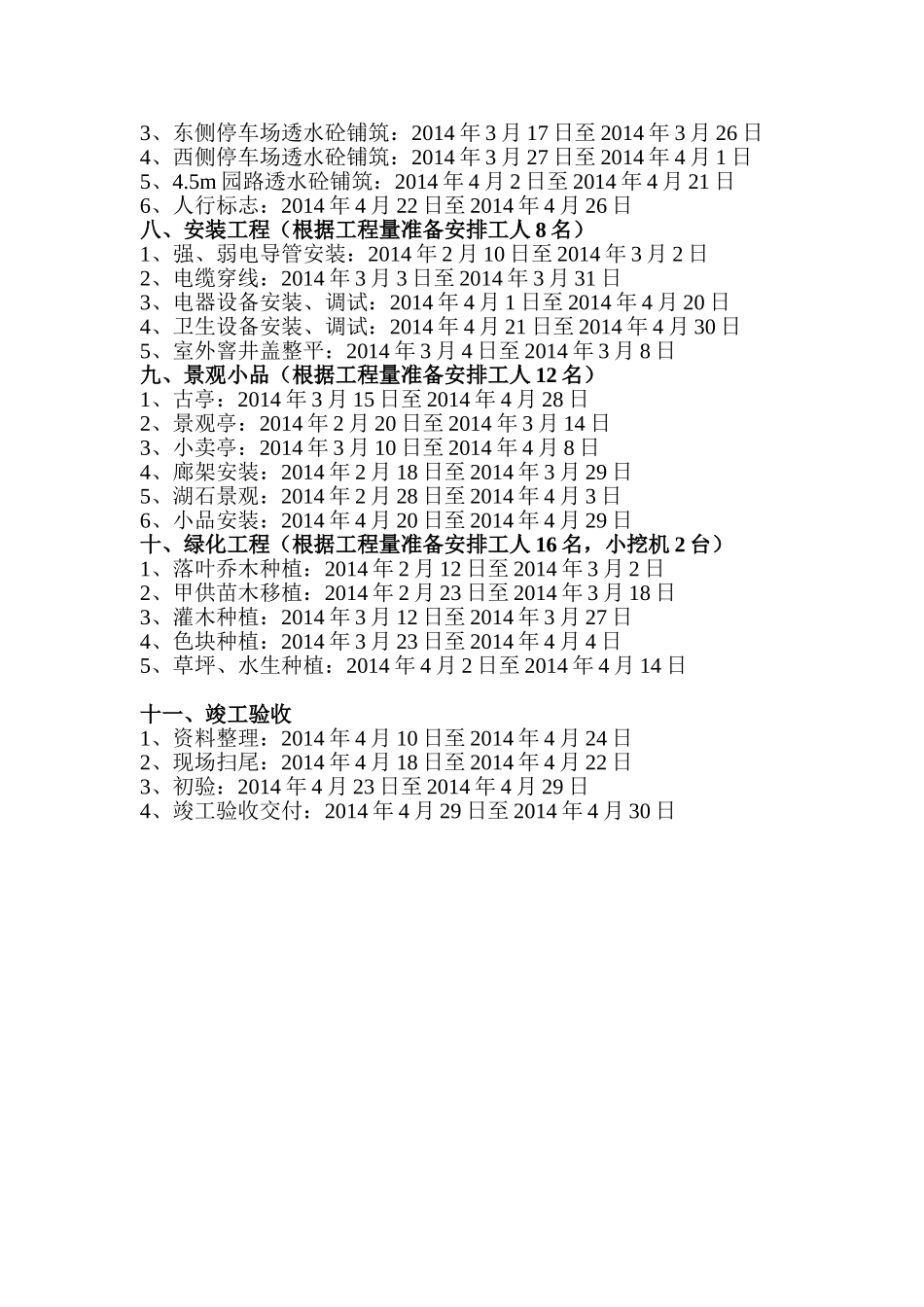

0m园路铺装(根据工程量准备安排工人10名)1、侧石安装:2014年1月6日至2014年2月19日2、黄道砖园路铺装:2014年2月20日至20
