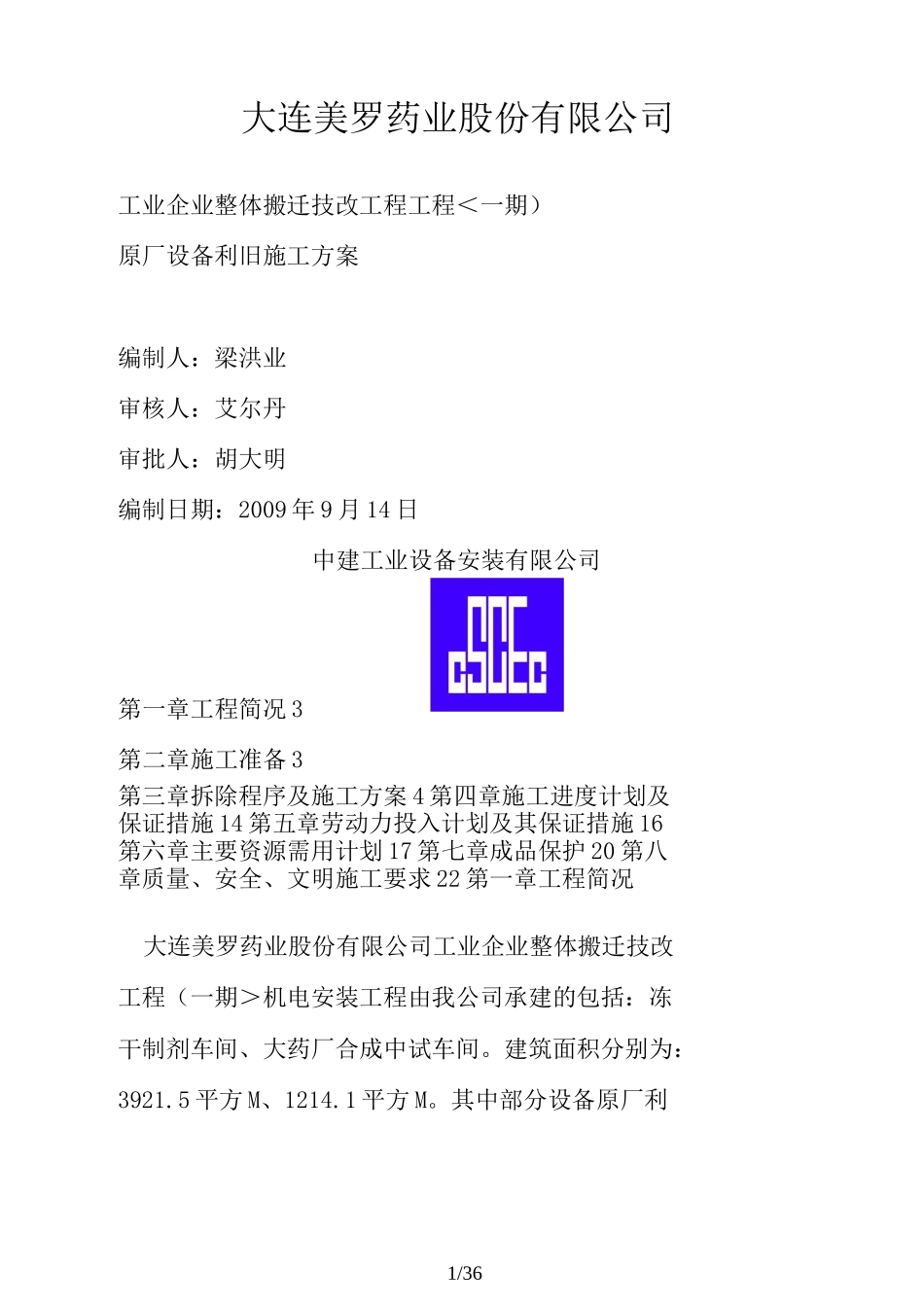

1/36大连美罗药业股份有限公司工业企业整体搬迁技改工程工程<一期)原厂设备利旧施工方案编制人:梁洪业审核人:艾尔丹审批人:胡大明编制日期:2009年9月14日中建工业设备安装有限公司第三章拆除程序及施工方案4第四章施工进度计划及保证措施14第五章劳动力投入计划及其保证措施16第六章主要资源需用计划17第七章成品保护20第八章质量、安全、文明施工要求22第一章工程简况大连美罗药业股份有限公司工业企业整体搬迁技改工程(一期>机电安装工程由我公司承建的包括:冻干制剂车间、大药厂合成中试车间
建筑面积分别为:3921
5平方M、1214
其中部分设备原厂利第一章工程简况3第二章施工准备32/36旧
b5E2RGbCAP原厂利旧的设备共计68台,设备主要有冻干机、计量罐、灌装机、胶塞清洗灭菌机、空压机、空气储罐、离心机、摇摆颗粒机、真空缓冲罐、真空泵等
详见后附清单
p1EanqFDPw第二章施工准备一、施工技术准备1、准备好有关施工规范及技术资料,组织施工人员熟悉现场,编制好施工方案,并进行技术、安全交底
2、熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,隐蔽设施情况
3、踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
4、为保证设备在利旧后设备本体、附件、配管、配电及自控系统的正常使用,必须在现有设备拆除前,由设备、电气及仪表等相关人员,对设备、附件、配管、配电等情况进行细致的查找及标识,为设备进入新厂区后再安装做准备
DXDiTa9E3d3/365、对所有拆除设备进行拍照,包括连接管路
6、对待拆设备进行标识,与设备连接的配件进行标识

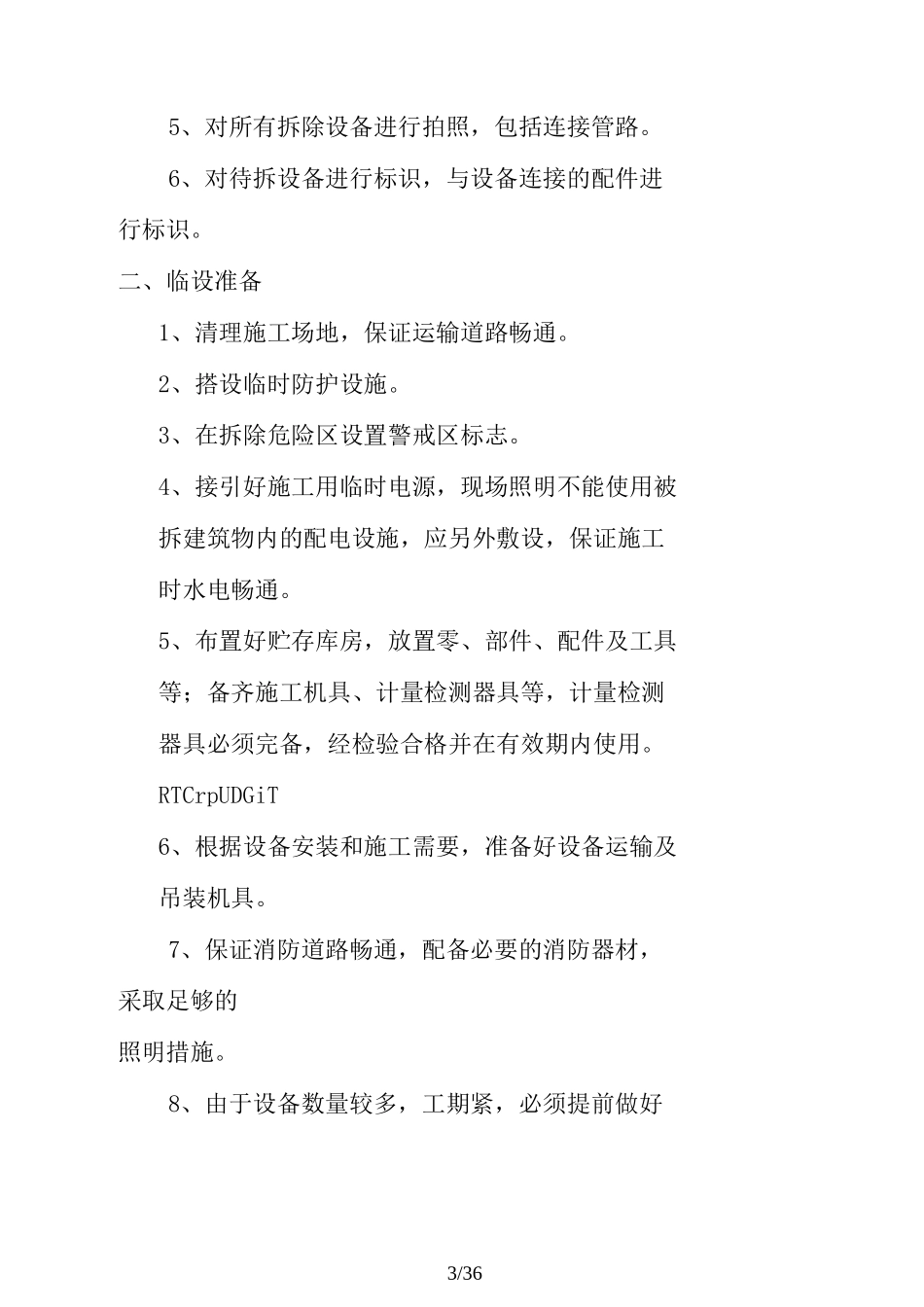

二、临设准备1、清理施工场地,保证运输道路畅通
2、搭设临时防护设施
3、在拆除危险区设置警戒区标志
4、接引好施工用临时电源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设,保
