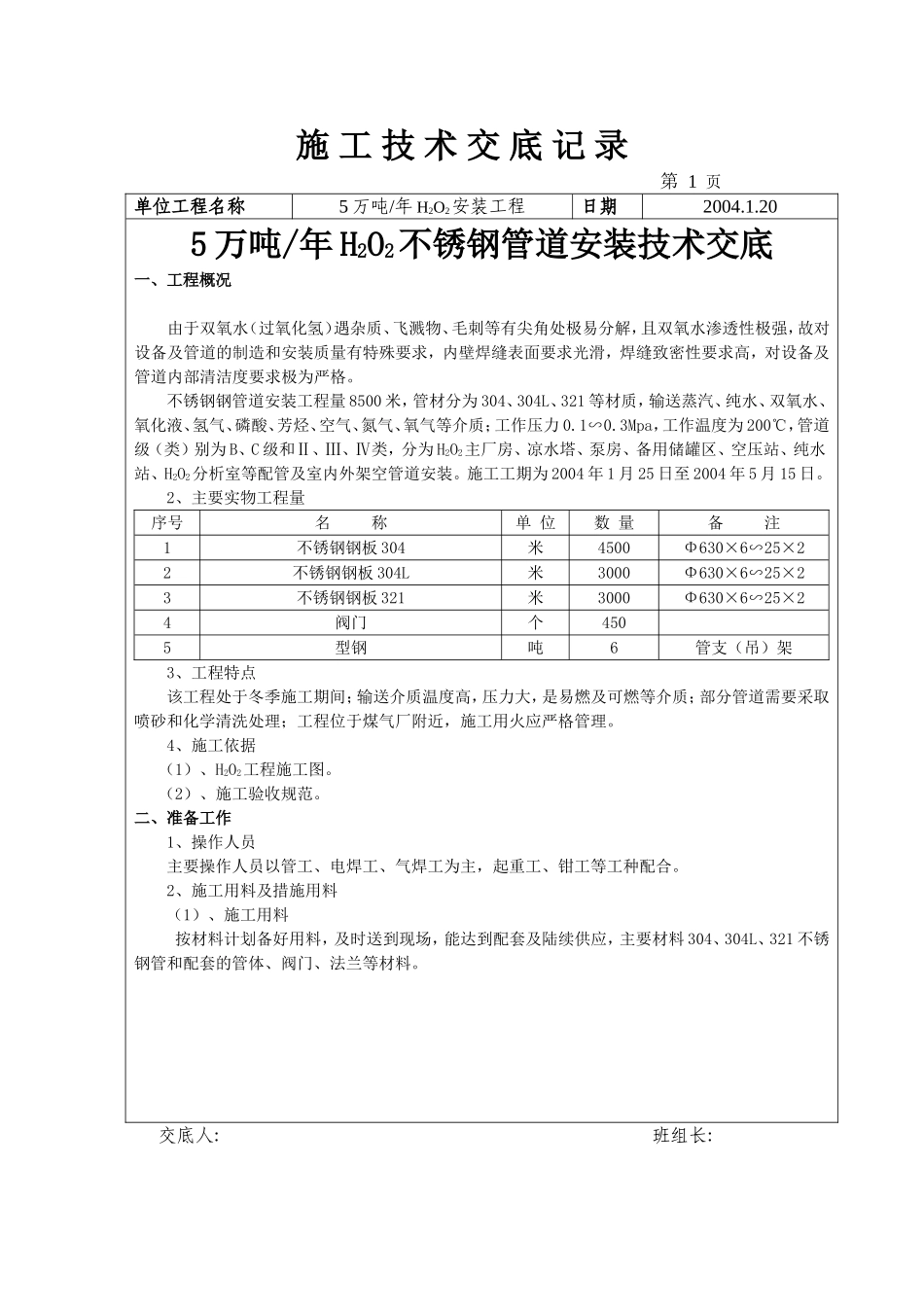

施工技术交底记录第1页单位工程名称5万吨/年H2O2安装工程日期2004
205万吨/年H2O2不锈钢管道安装技术交底一、工程概况由于双氧水(过氧化氢)遇杂质、飞溅物、毛刺等有尖角处极易分解,且双氧水渗透性极强,故对设备及管道的制造和安装质量有特殊要求,内壁焊缝表面要求光滑,焊缝致密性要求高,对设备及管道内部清洁度要求极为严格
不锈钢钢管道安装工程量8500米,管材分为304、304L、321等材质,输送蒸汽、纯水、双氧水、氧化液、氢气、磷酸、芳烃、空气、氮气、氧气等介质;工作压力0
3Mpa,工作温度为200℃,管道级(类)别为B、C级和Ⅱ、Ⅲ、Ⅳ类,分为H2O2主厂房、凉水塔、泵房、备用储罐区、空压站、纯水站、H2O2分析室等配管及室内外架空管道安装
施工工期为2004年1月25日至2004年5月15日
2、主要实物工程量序号名称单位数量备注1不锈钢钢板304米4500Φ630×6∽25×22不锈钢钢板304L米3000Φ630×6∽25×23不锈钢钢板321米3000Φ630×6∽25×24阀门个4505型钢吨6管支(吊)架3、工程特点该工程处于冬季施工期间;输送介质温度高,压力大,是易燃及可燃等介质;部分管道需要采取喷砂和化学清洗处理;工程位于煤气厂附近,施工用火应严格管理
4、施工依据(1)、H2O2工程施工图
(2)、施工验收规范
二、准备工作1、操作人员主要操作人员以管工、电焊工、气焊工为主,起重工、钳工等工种配合
2、施工用料及措施用料(1)、施工用料按材料计划备好用料,及时送到现场,能达到配套及陆续供应,主要材料304、304L、321不锈钢管和配套的管体、阀门、法兰等材料
交底人:班组长:施工技术交底记录第2页单位工程名称5万吨/年H2O2安装工程日期2004
20(2)、施工措施用料主要措施用料为预制平台用料和系统试压用料两部分,即钢板
