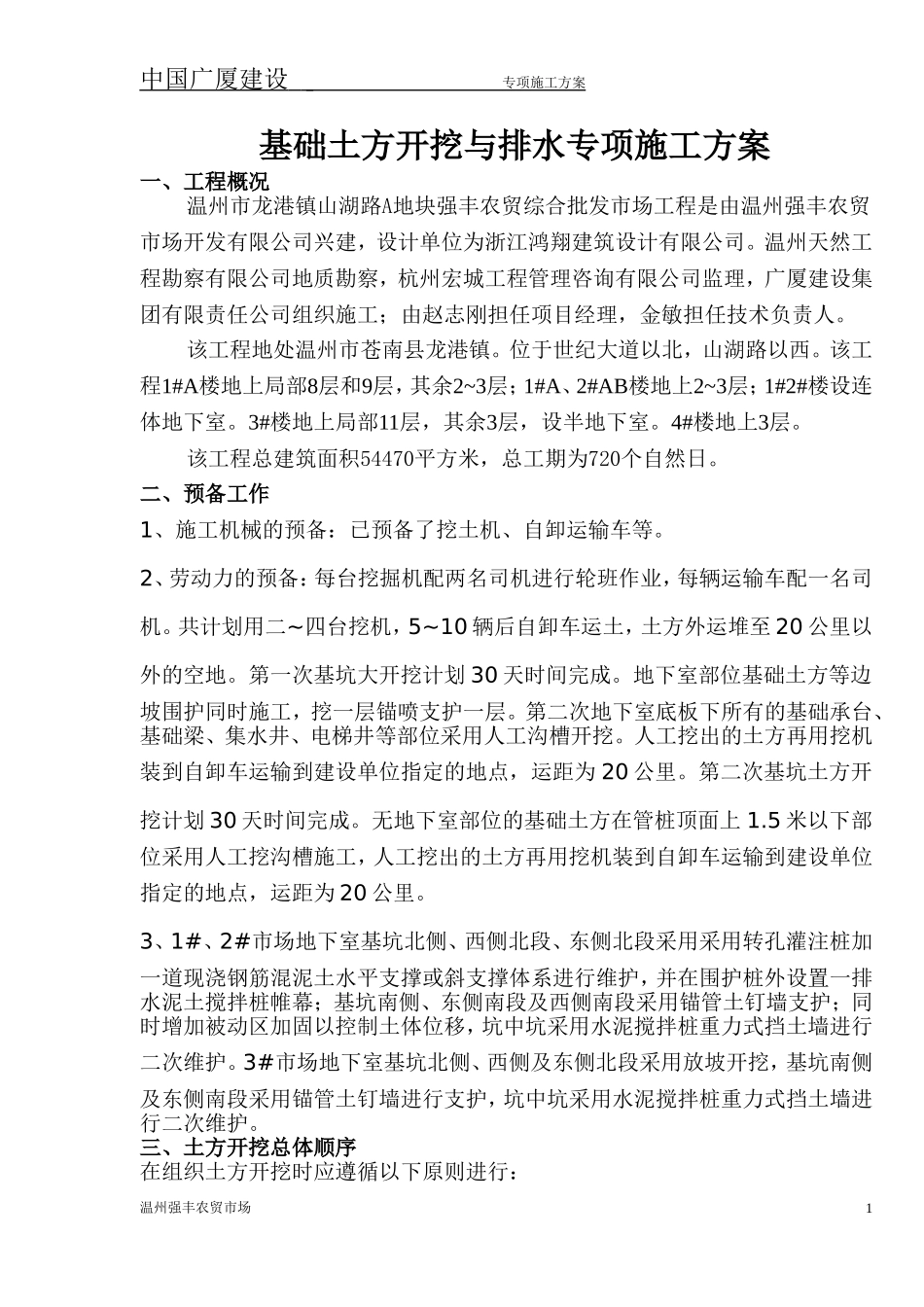

中国广厦建设专项施工方案基础土方开挖与排水专项施工方案一、工程概况温州市龙港镇山湖路A地块强丰农贸综合批发市场工程是由温州强丰农贸市场开发有限公司兴建,设计单位为浙江鸿翔建筑设计有限公司
温州天然工程勘察有限公司地质勘察,杭州宏城工程管理咨询有限公司监理,广厦建设集团有限责任公司组织施工;由赵志刚担任项目经理,金敏担任技术负责人
该工程地处温州市苍南县龙港镇
位于世纪大道以北,山湖路以西

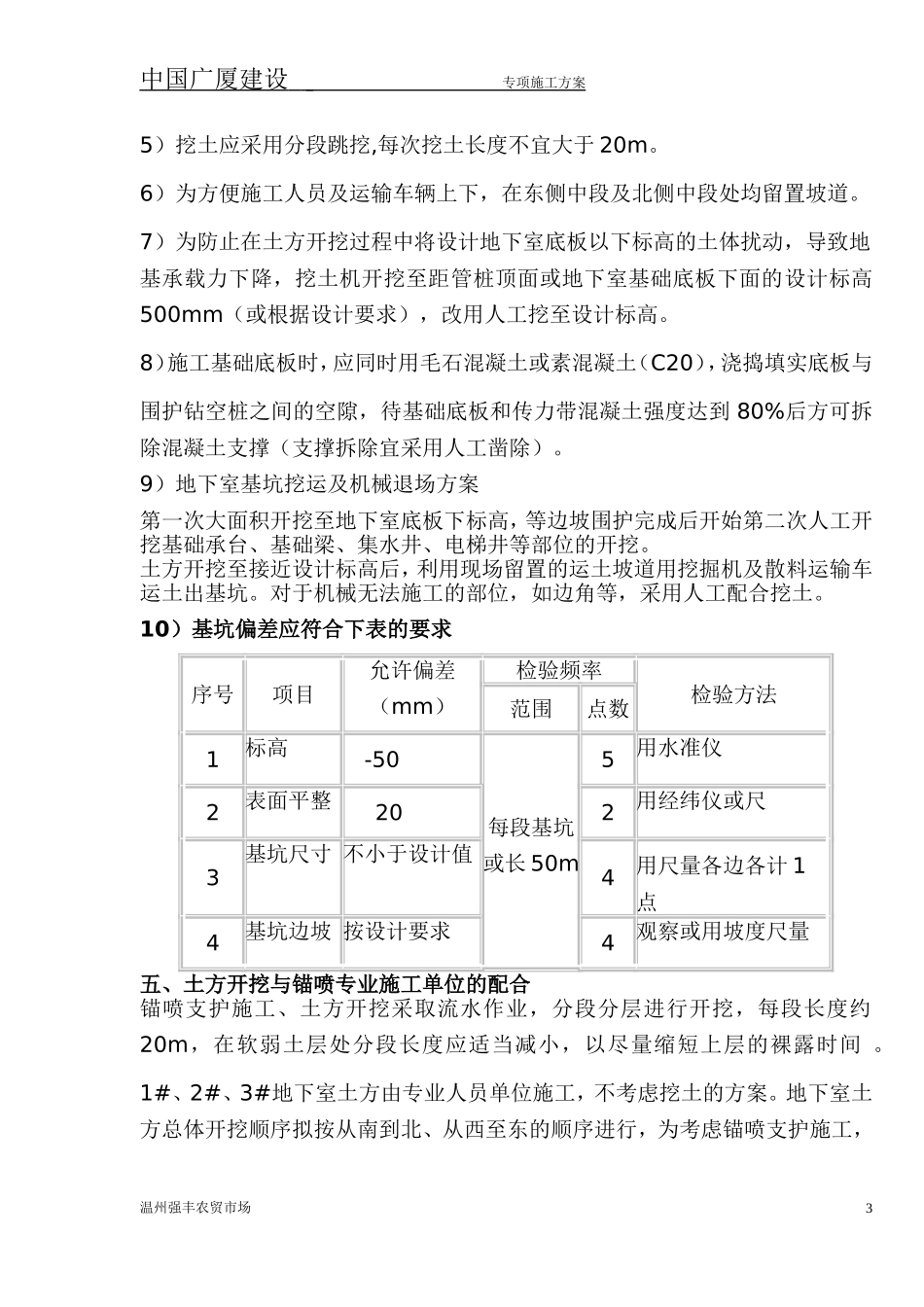

该工程1#A楼地上局部8层和9层,其余2~3层;1#A、2#AB楼地上2~3层;1#2#楼设连体地下室
3#楼地上局部11层,其余3层,设半地下室
4#楼地上3层
该工程总建筑面积54470平方米,总工期为720个自然日
二、预备工作1、施工机械的预备:已预备了挖土机、自卸运输车等
2、劳动力的预备:每台挖掘机配两名司机进行轮班作业,每辆运输车配一名司机
共计划用二~四台挖机,5~10辆后自卸车运土,土方外运堆至20公里以外的空地
第一次基坑大开挖计划30天时间完成
地下室部位基础土方等边坡围护同时施工,挖一层锚喷支护一层
第二次地下室底板下所有的基础承台、基础梁、集水井、电梯井等部位采用人工沟槽开挖
人工挖出的土方再用挖机装到自卸车运输到建设单位指定的地点,运距为20公里
第二次基坑土方开挖计划30天时间完成
无地下室部位的基础土方在管桩顶面上1
5米以下部位采用人工挖沟槽施工,人工挖出的土方再用挖机装到自卸车运输到建设单位指定的地点,运距为20公里
3、1#、2#市场地下室基坑北侧、西侧北段、东侧北段采用采用转孔灌注桩加一道现浇钢筋混泥土水平支撑或斜支撑体系进行维护,并在围护桩外设置一排水泥土搅拌桩帷幕;基坑南侧、东侧南段及西侧南段采用锚管土钉墙支护;同时增加被动区加固以控制土体位移,坑中坑采用水泥搅拌桩重力式挡土墙进行二次维护
3#市场地下室基坑北侧、西侧及东侧北段采用放坡开挖,基坑
