土石方施工方案土石方回填工程是经政府批准的大型土石方回填工程,我公司承接了该项目的土石方回填任务,根据甲方对该工程的要求,我公司进行周密的研究,并确定比较科学的施工方案,确保该项任务的顺利完成
一、工程概况1、工程名称:2、工程地点;3、工程量:每年6000万立方米4、工期12个月共计365天
二、工程特点土石方工程量大,工期紧,运距长(25公里)路况不确定因素多
大型运输车数量多,时间集中,完成该项目工程难度大,我们千方百计克服困难,确保任务顺利完成
三、计划安排1、确保工期12个月力争11个月完成
因阴雨天气你和意外因素,每年有效工作天数300天
具体如下:年合同总量工期天数月完成量周完成量每天完成量6000万300500万立方140万立方20万立方2、大型机械及运行车配备:每辆车每天大约运9趟,每车34立方,挖机每天装120车运行车确保654部/每天,挖掘机50台/每天,装载机10台/每天
四、确保任务完成的总体思路:抓住挖土、运输、回填等三个重点环节
1、保证24小时装车:现场不压车,不堵车,根据现场实际制定24小时装车方案
2、确保运输途中交通安全,保证运输畅通建立保证措施
实施24小时巡视制度
3、卸土(回填):不堵车,不压车,随平,随排压,控制好回填场地标高
五、完成任务三个阶段布置:A:准备阶段1、根据任务量制定好施工方案,编制好日完成量
周计划,月季划安排
制定好各项管理制度和工程程序,完善各种手续
2、组建好工程管理班子,下设项目部,实行项目责任制

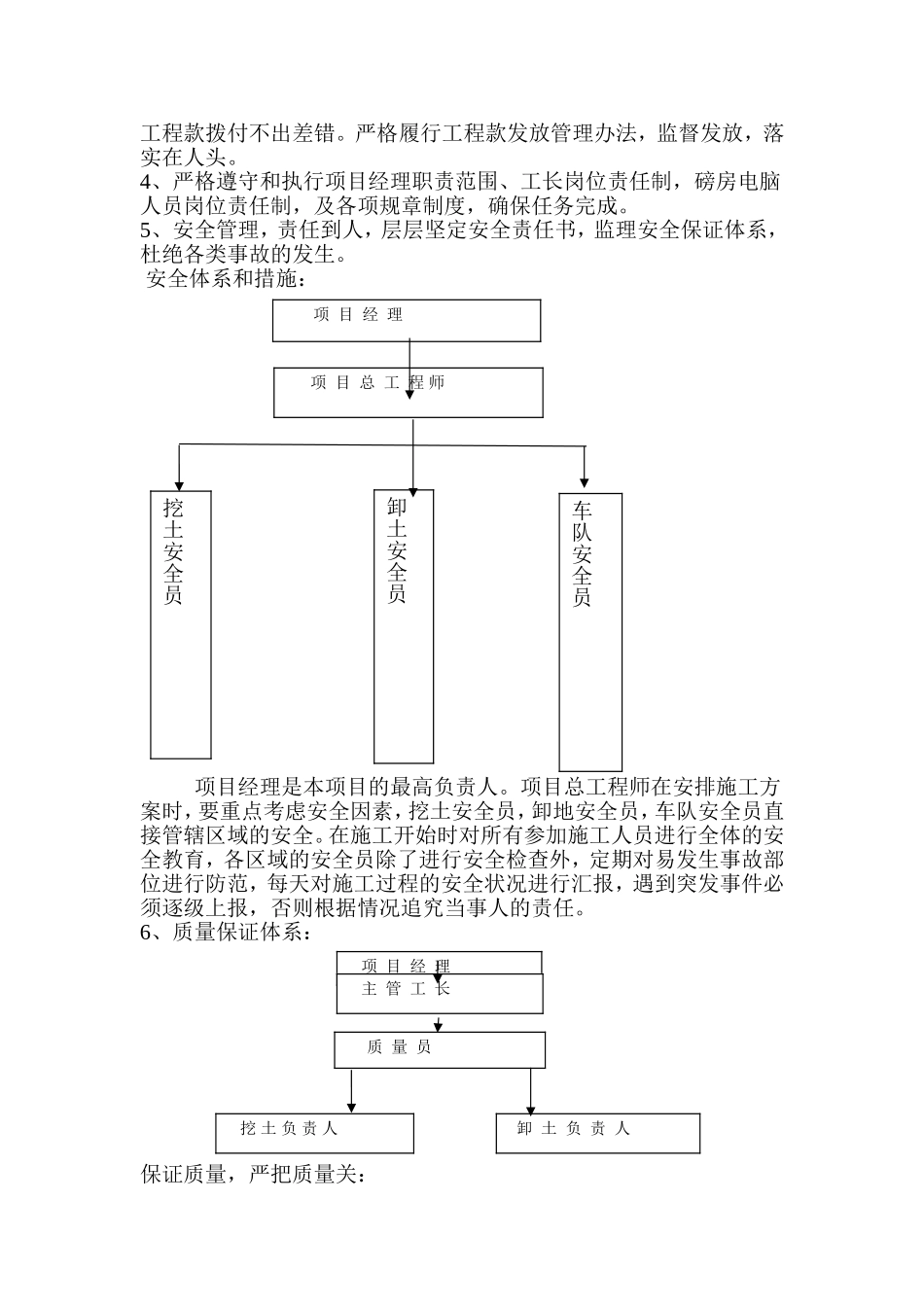

3、制定好现场(装地、卸地)平面图,根据平面图规划办公区,生活区,计划搭设临时设施,穿插进行将临时设施搭设完毕
4、大型机械设备进场准备;大型机械施工设备进场时间及道路整修,试开工安排如下:大型设备进场时间、道路修整安排时间批次设备机械数量工作内容2013年第一批自卸车100部、挖机10部、修整道路、现场和卸
