倒排工期计划VIP免费

倒排工期计划_第1页
1/4
倒排工期计划_第2页
2/4
倒排工期计划_第3页
3/4

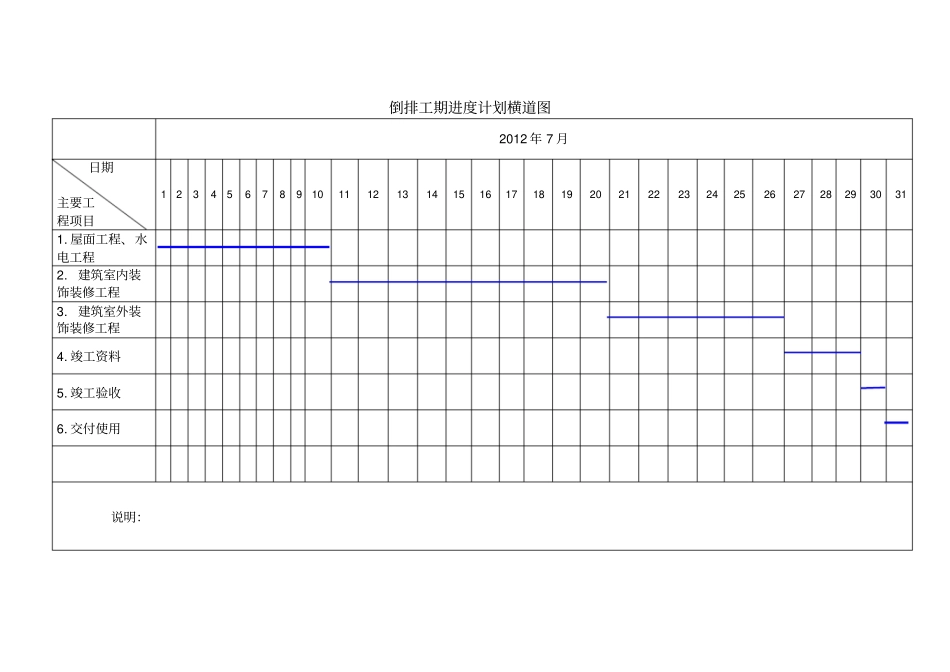

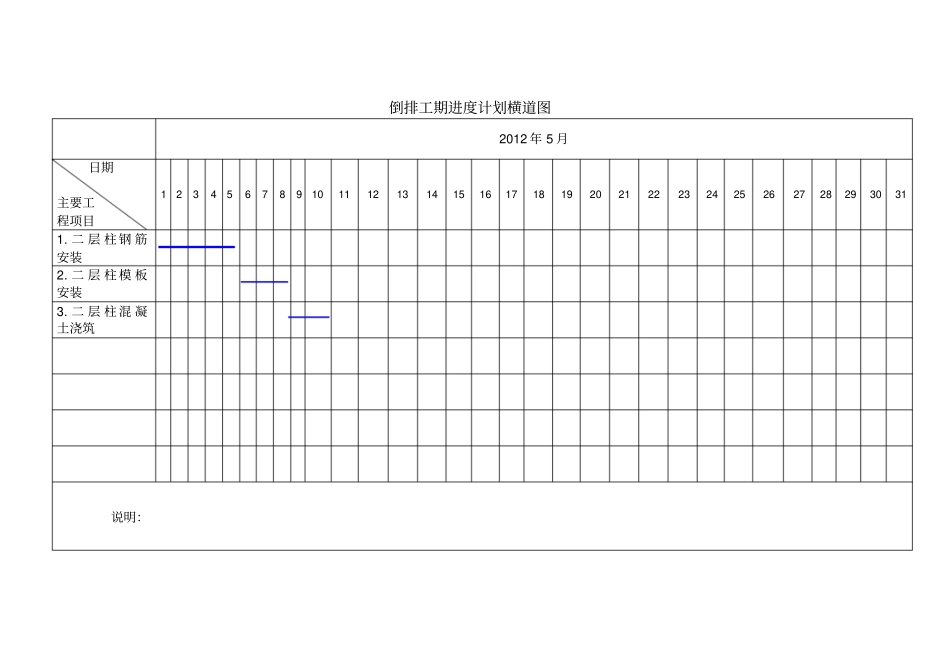

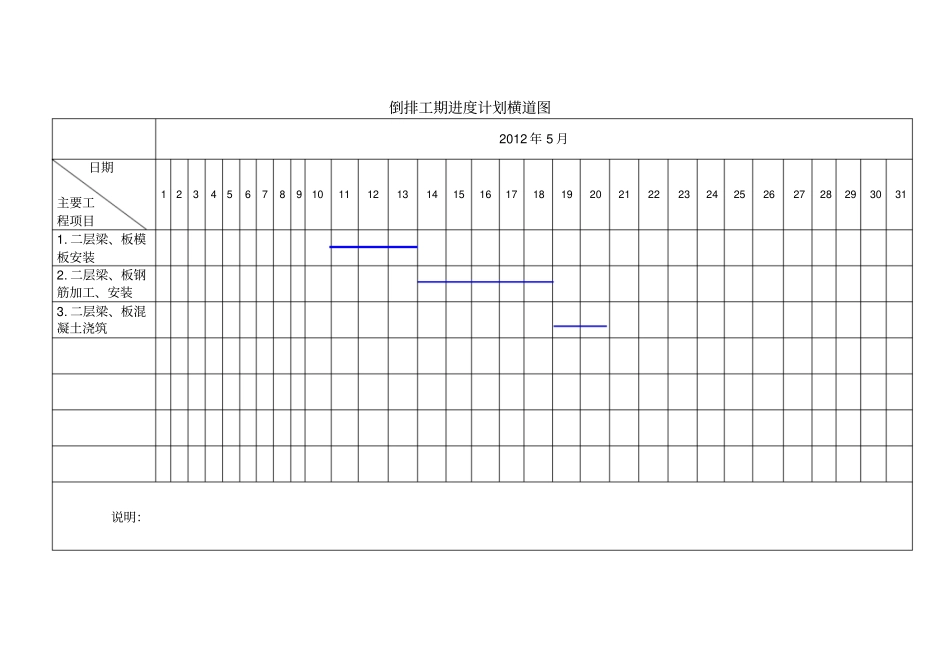

倒排工期进度计划横道图2012年5月日期主要工程项目123456789101112131415161718192021222324252627282930311.二层柱钢筋安装2.二层柱模板安装3.二层柱混凝土浇筑说明:倒排工期进度计划横道图2012年5月日期主要工程项目123456789101112131415161718192021222324252627282930311.二层梁、板模板安装2.二层梁、板钢筋加工、安装3.二层梁、板混凝土浇筑说明:倒排工期进度计划横道图2012年7月日期主要工程项目123456789101112131415161718192021222324252627282930311.屋面工程、水电工程2.建筑室内装饰装修工程3.建筑室外装饰装修工程4.竣工资料5.竣工验收6.交付使用说明:
