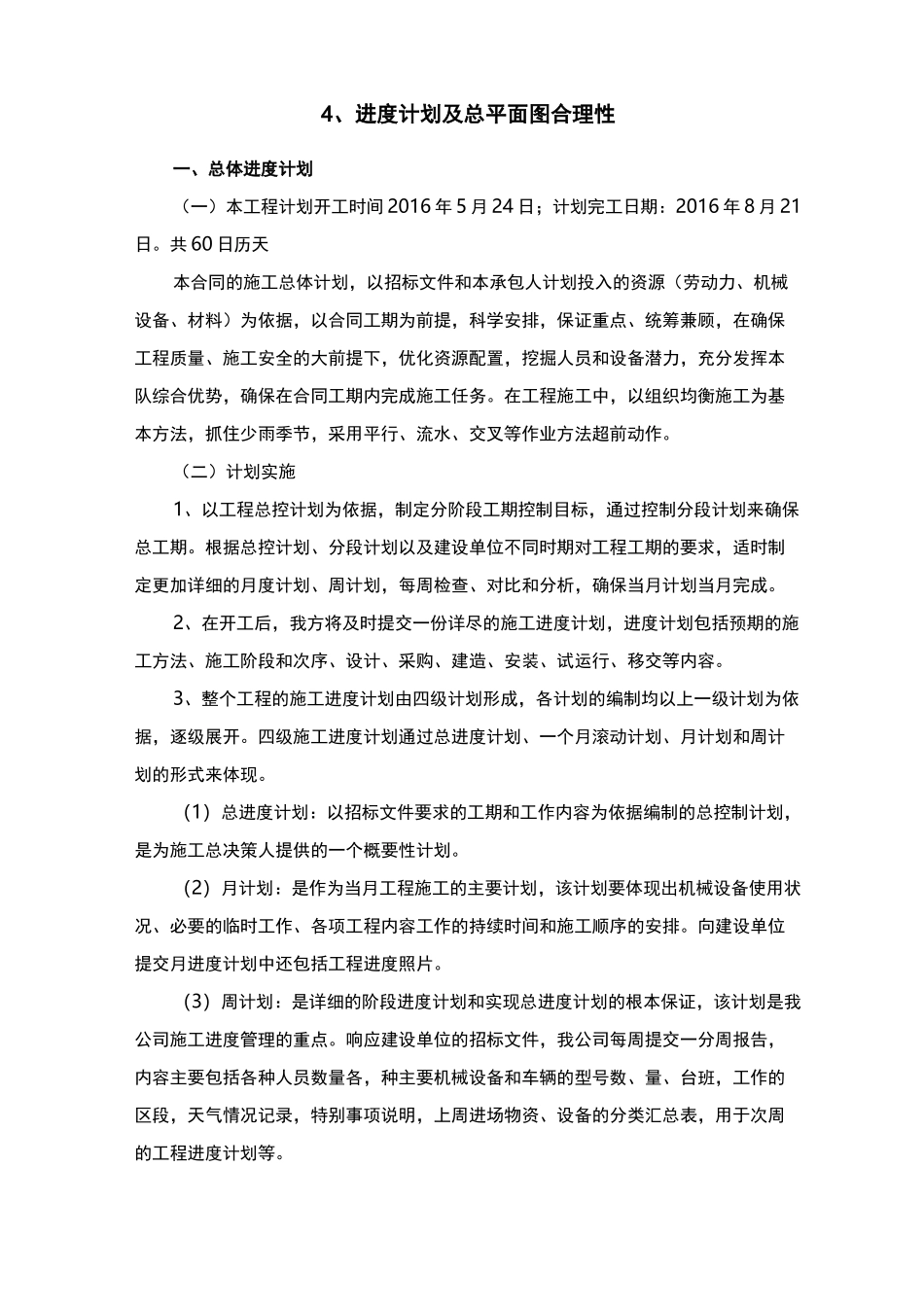

4、进度计划及总平面图合理性一、总体进度计划(一)本工程计划开工时间2016年5月24日;计划完工日期:2016年8月21日
共60日历天本合同的施工总体计划,以招标文件和本承包人计划投入的资源(劳动力、机械设备、材料)为依据,以合同工期为前提,科学安排,保证重点、统筹兼顾,在确保工程质量、施工安全的大前提下,优化资源配置,挖掘人员和设备潜力,充分发挥本队综合优势,确保在合同工期内完成施工任务
在工程施工中,以组织均衡施工为基本方法,抓住少雨季节,采用平行、流水、交叉等作业方法超前动作
(二)计划实施1、以工程总控计划为依据,制定分阶段工期控制目标,通过控制分段计划来确保总工期
根据总控计划、分段计划以及建设单位不同时期对工程工期的要求,适时制定更加详细的月度计划、周计划,每周检查、对比和分析,确保当月计划当月完成
2、在开工后,我方将及时提交一份详尽的施工进度计划,进度计划包括预期的施工方法、施工阶段和次序、设计、采购、建造、安装、试运行、移交等内容
3、整个工程的施工进度计划由四级计划形成,各计划的编制均以上一级计划为依据,逐级展开
四级施工进度计划通过总进度计划、一个月滚动计划、月计划和周计划的形式来体现
(1)总进度计划:以招标文件要求的工期和工作内容为依据编制的总控制计划,是为施工总决策人提供的一个概要性计划
(2)月计划:是作为当月工程施工的主要计划,该计划要体现出机械设备使用状况、必要的临时工作、各项工程内容工作的持续时间和施工顺序的安排
向建设单位提交月进度计划中还包括工程进度照片
(3)周计划:是详细的阶段进度计划和实现总进度计划的根本保证,该计划是我公司施工进度管理的重点

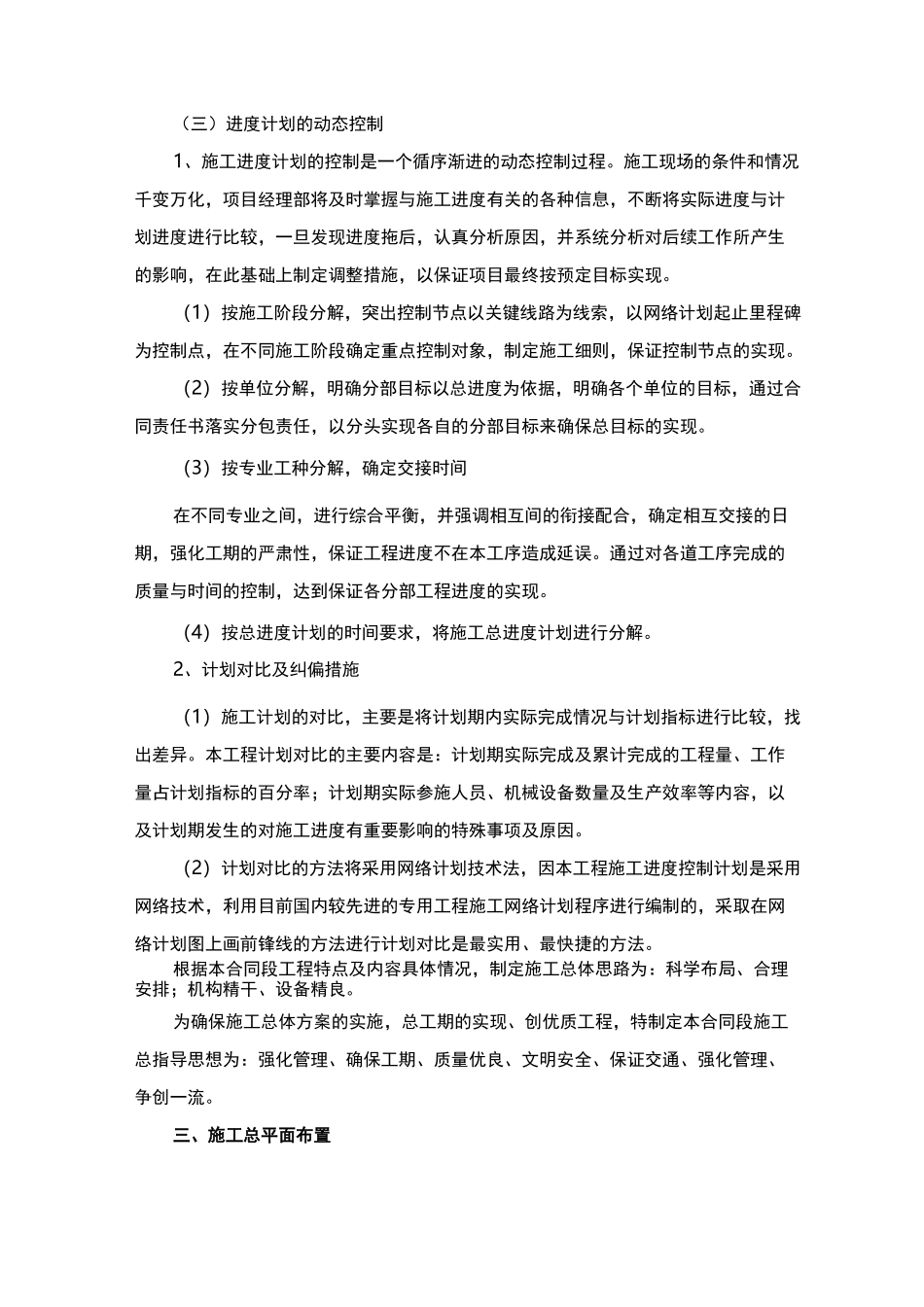

响应建设单位的招标文件,我公司每周提交一分周报告,内容主要包括各种人员数量各,种主要机械设备和车辆的型号数、量、台班,工作的区段,天气情况记录,特别事项说明,上周进场物资、设备的分类汇
