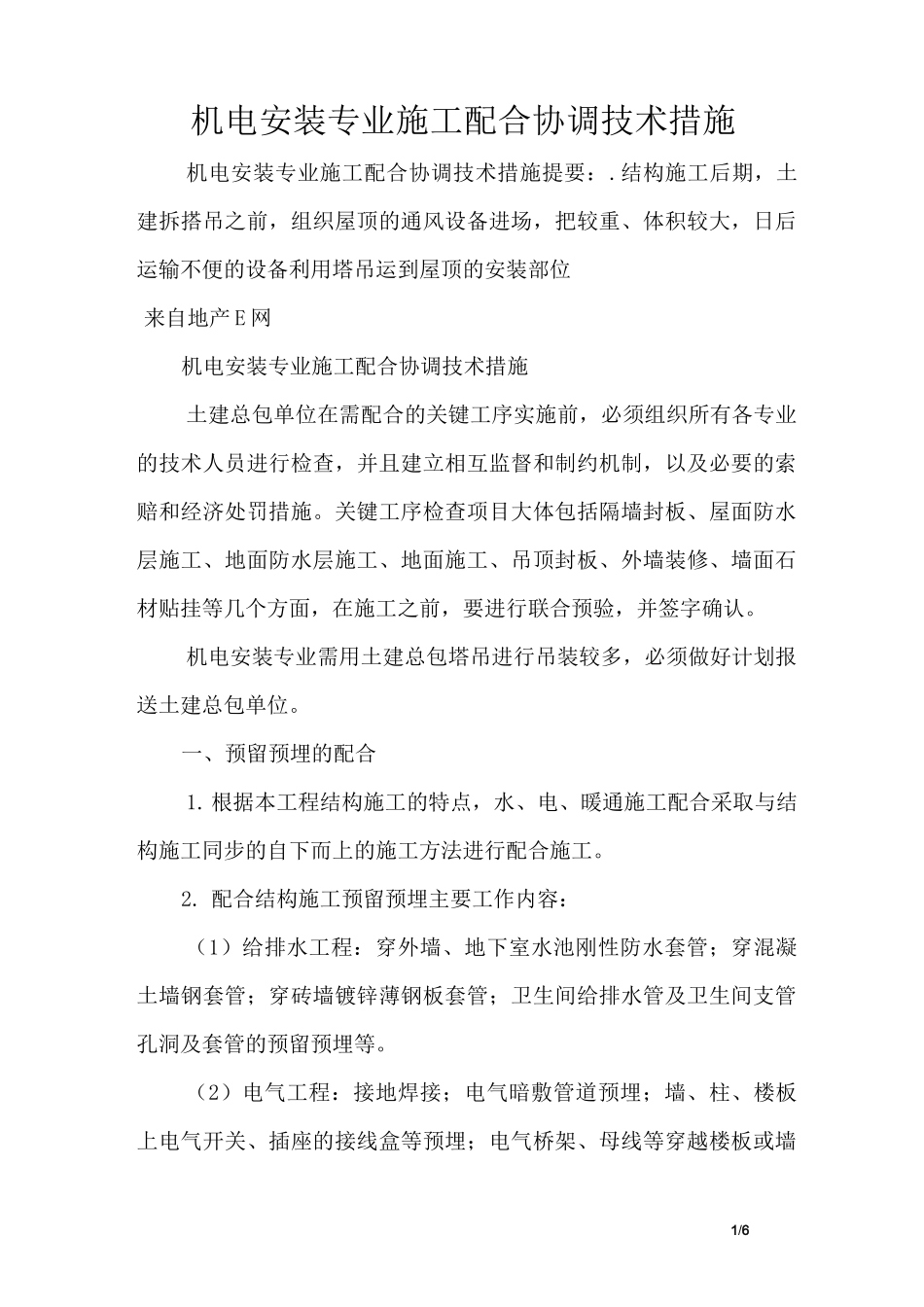

1/6机电安装专业施工配合协调技术措施机电安装专业施工配合协调技术措施提要:
结构施工后期,土建拆搭吊之前,组织屋顶的通风设备进场,把较重、体积较大,日后运输不便的设备利用塔吊运到屋顶的安装部位来自地产E网机电安装专业施工配合协调技术措施土建总包单位在需配合的关键工序实施前,必须组织所有各专业的技术人员进行检查,并且建立相互监督和制约机制,以及必要的索赔和经济处罚措施
关键工序检查项目大体包括隔墙封板、屋面防水层施工、地面防水层施工、地面施工、吊顶封板、外墙装修、墙面石材贴挂等几个方面,在施工之前,要进行联合预验,并签字确认
机电安装专业需用土建总包塔吊进行吊装较多,必须做好计划报送土建总包单位
一、预留预埋的配合1
根据本工程结构施工的特点,水、电、暖通施工配合采取与结构施工同步的自下而上的施工方法进行配合施工
配合结构施工预留预埋主要工作内容:(1)给排水工程:穿外墙、地下室水池刚性防水套管;穿混凝土墙钢套管;穿砖墙镀锌薄钢板套管;卫生间给排水管及卫生间支管孔洞及套管的预留预埋等
(2)电气工程:接地焊接;电气暗敷管道预埋;墙、柱、楼板上电气开关、插座的接线盒等预埋;电气桥架、母线等穿越楼板或墙2/6体的孔洞预留等
(3)暖通工程:空调水管道穿外墙的刚性防水套管;空调水管道穿混凝土墙、穿楼板钢套管;风管穿混凝土墙板预留孔洞等

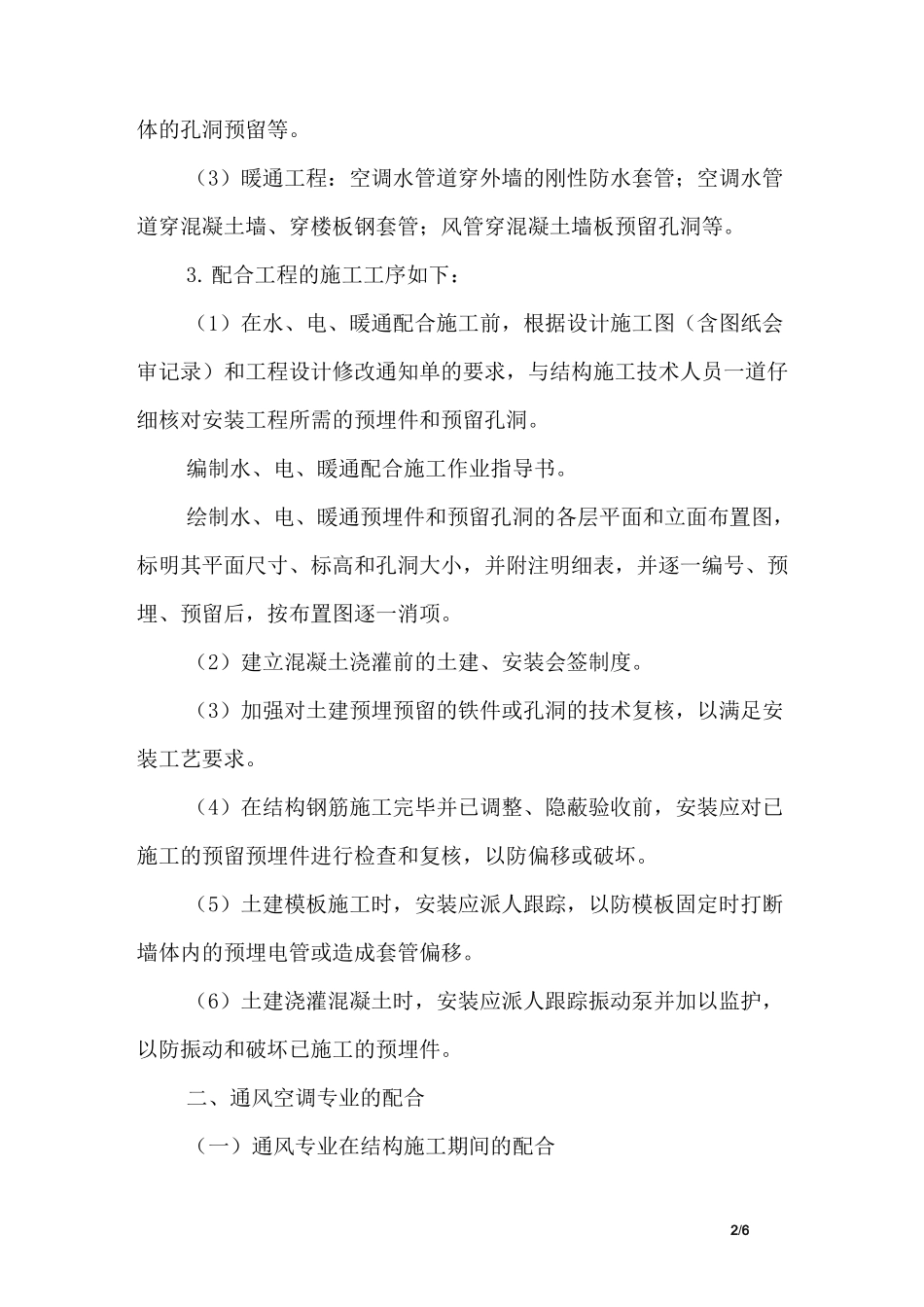

配合工程的施工工序如下:(1)在水、电、暖通配合施工前,根据设计施工图(含图纸会审记录)和工程设计修改通知单的要求,与结构施工技术人员一道仔细核对安装工程所需的预埋件和预留孔洞
编制水、电、暖通配合施工作业指导书
绘制水、电、暖通预埋件和预留孔洞的各层平面和立面布置图,标明其平面尺寸、标高和孔洞大小,并附注明细表,并逐一编号、预埋、预留后,按布置图逐一消项
(2)建立混凝土浇灌前的土建、安装会签制度

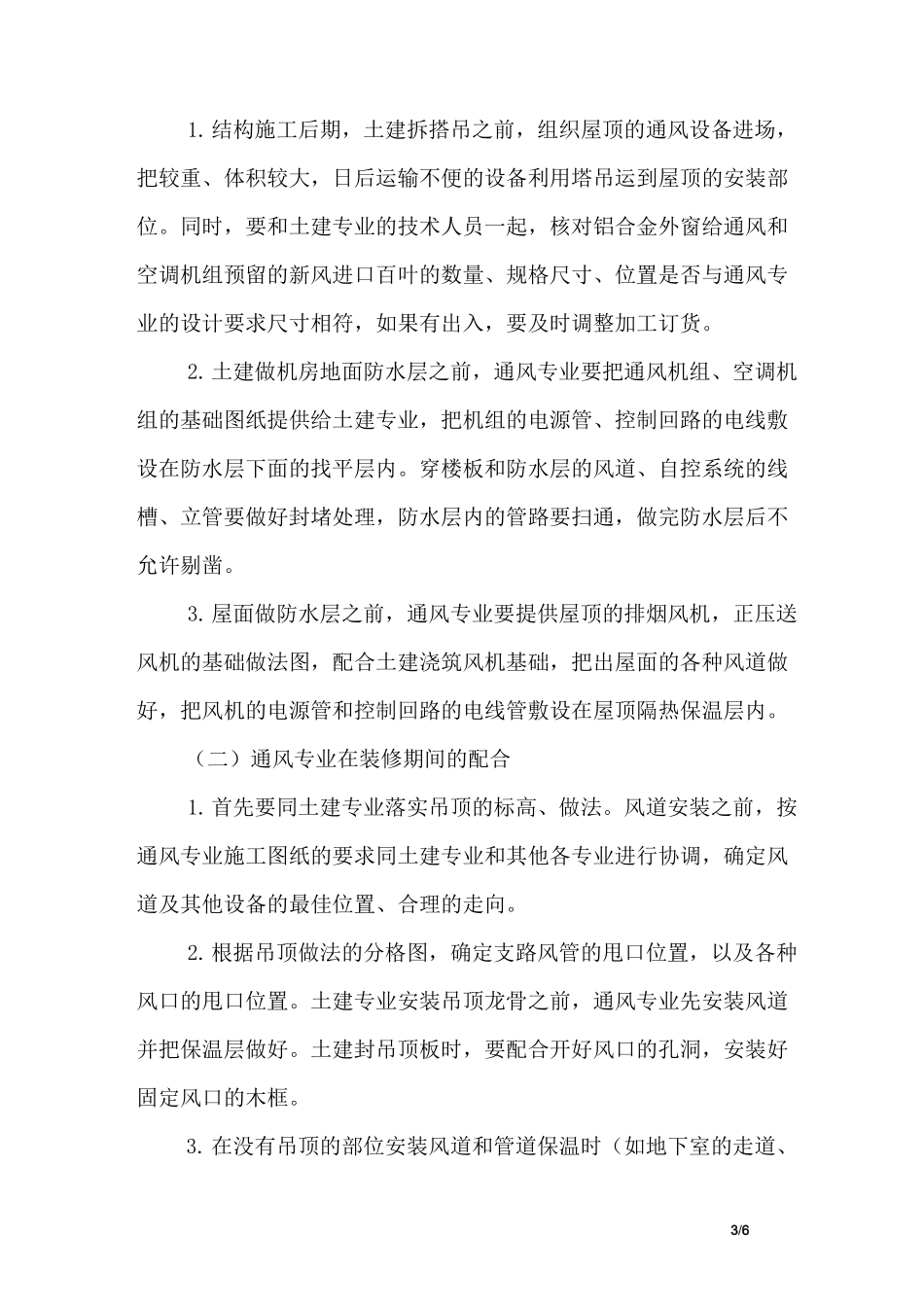

(3)加强对土建预埋预留的铁件或孔洞的技
