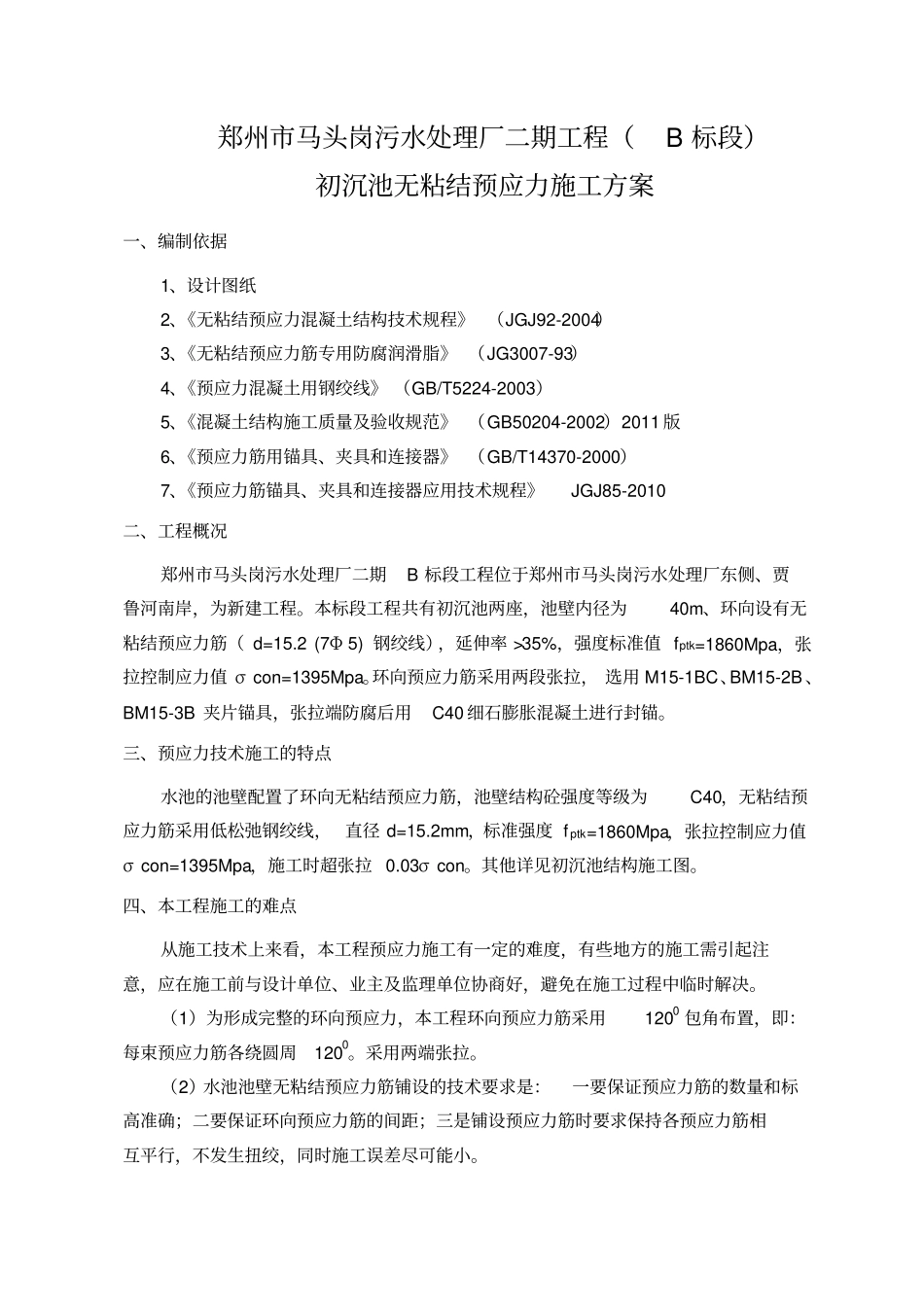

郑州市马头岗污水处理厂二期工程(B标段)初沉池无粘结预应力施工方案一、编制依据1、设计图纸2、《无粘结预应力混凝土结构技术规程》(JGJ92-2004)3、《无粘结预应力筋专用防腐润滑脂》(JG3007-93)4、《预应力混凝土用钢绞线》(GB/T5224-2003)5、《混凝土结构施工质量及验收规范》(GB50204-2002)2011版6、《预应力筋用锚具、夹具和连接器》(GB/T14370-2000)7、《预应力筋锚具、夹具和连接器应用技术规程》JGJ85-2010二、工程概况郑州市马头岗污水处理厂二期B标段工程位于郑州市马头岗污水处理厂东侧、贾鲁河南岸,为新建工程
本标段工程共有初沉池两座,池壁内径为40m、环向设有无粘结预应力筋(d=15
2(7Φ5)钢绞线),延伸率>35%,强度标准值fptk=1860Mpa,张拉控制应力值σcon=1395Mpa
环向预应力筋采用两段张拉,选用M15-1BC、BM15-2B、BM15-3B夹片锚具,张拉端防腐后用C40细石膨胀混凝土进行封锚
三、预应力技术施工的特点水池的池壁配置了环向无粘结预应力筋,池壁结构砼强度等级为C40,无粘结预应力筋采用低松弛钢绞线,直径d=15
2mm,标准强度fptk=1860Mpa,张拉控制应力值σcon=1395Mpa,施工时超张拉0
03σcon
其他详见初沉池结构施工图
四、本工程施工的难点从施工技术上来看,本工程预应力施工有一定的难度,有些地方的施工需引起注意,应在施工前与设计单位、业主及监理单位协商好,避免在施工过程中临时解决
(1)为形成完整的环向预应力,本工程环向预应力筋采用1200包角布置,即:每束预应力筋各绕圆周1200
采用两端张拉
(2)水池池壁无粘结预应力筋铺设的技术要求是:一要保证预应力筋的数量和标高准确;二要保证环向预应力筋的间距;三是铺设预应力筋时要求保持各预应力筋
