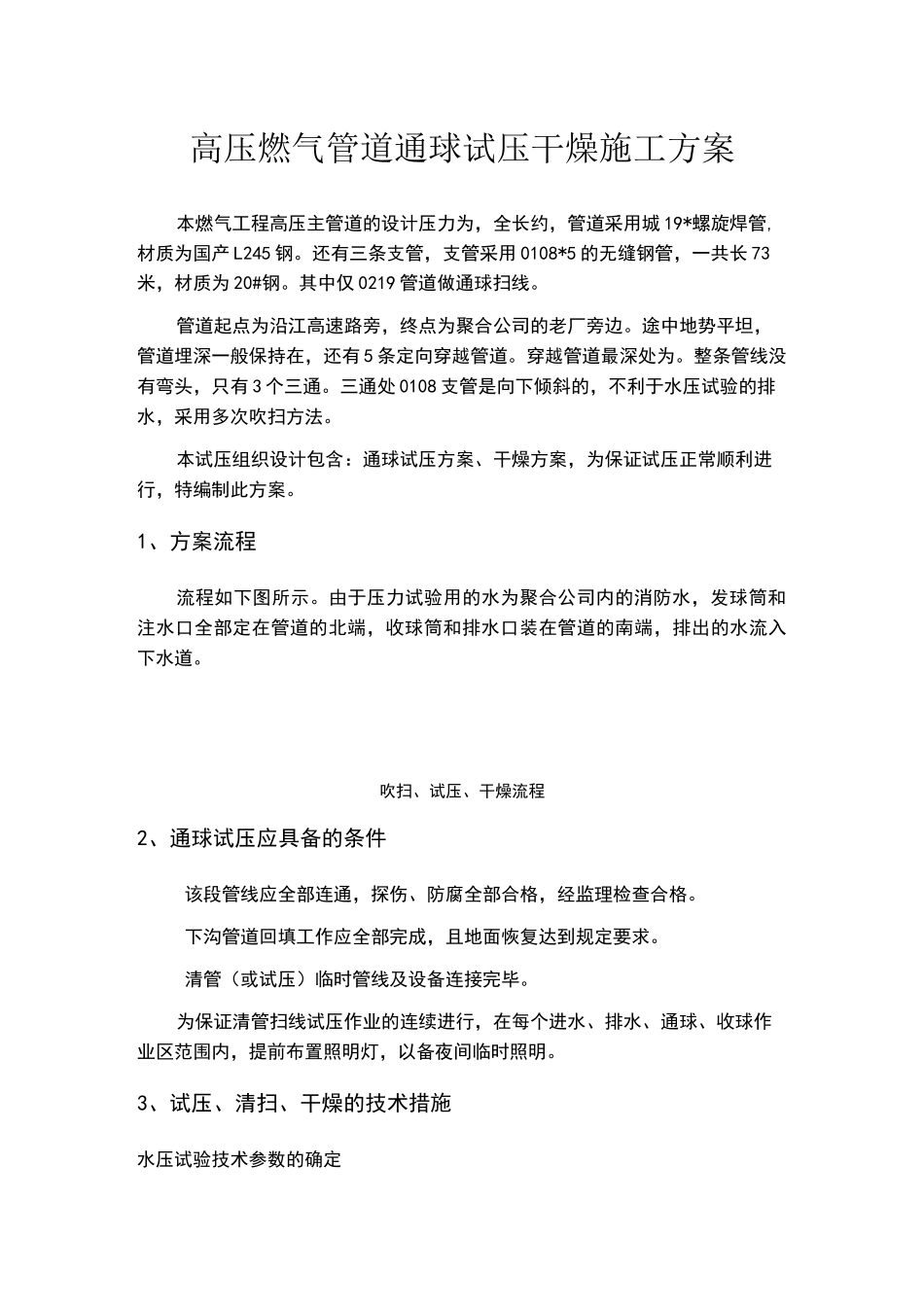

高压燃气管道通球试压干燥施工方案本燃气工程高压主管道的设计压力为,全长约,管道采用城19*螺旋焊管,材质为国产L245钢
还有三条支管,支管采用0108*5的无缝钢管,一共长73米,材质为20#钢
其中仅0219管道做通球扫线
管道起点为沿江高速路旁,终点为聚合公司的老厂旁边
途中地势平坦,管道埋深一般保持在,还有5条定向穿越管道
穿越管道最深处为
整条管线没有弯头,只有3个三通
三通处0108支管是向下倾斜的,不利于水压试验的排水,采用多次吹扫方法
本试压组织设计包含:通球试压方案、干燥方案,为保证试压正常顺利进行,特编制此方案
1、方案流程流程如下图所示
由于压力试验用的水为聚合公司内的消防水,发球筒和注水口全部定在管道的北端,收球筒和排水口装在管道的南端,排出的水流入下水道
吹扫、试压、干燥流程2、通球试压应具备的条件该段管线应全部连通,探伤、防腐全部合格,经监理检查合格
下沟管道回填工作应全部完成,且地面恢复达到规定要求
清管(或试压)临时管线及设备连接完毕
为保证清管扫线试压作业的连续进行,在每个进水、排水、通球、收球作业区范围内,提前布置照明灯,以备夜间临时照明

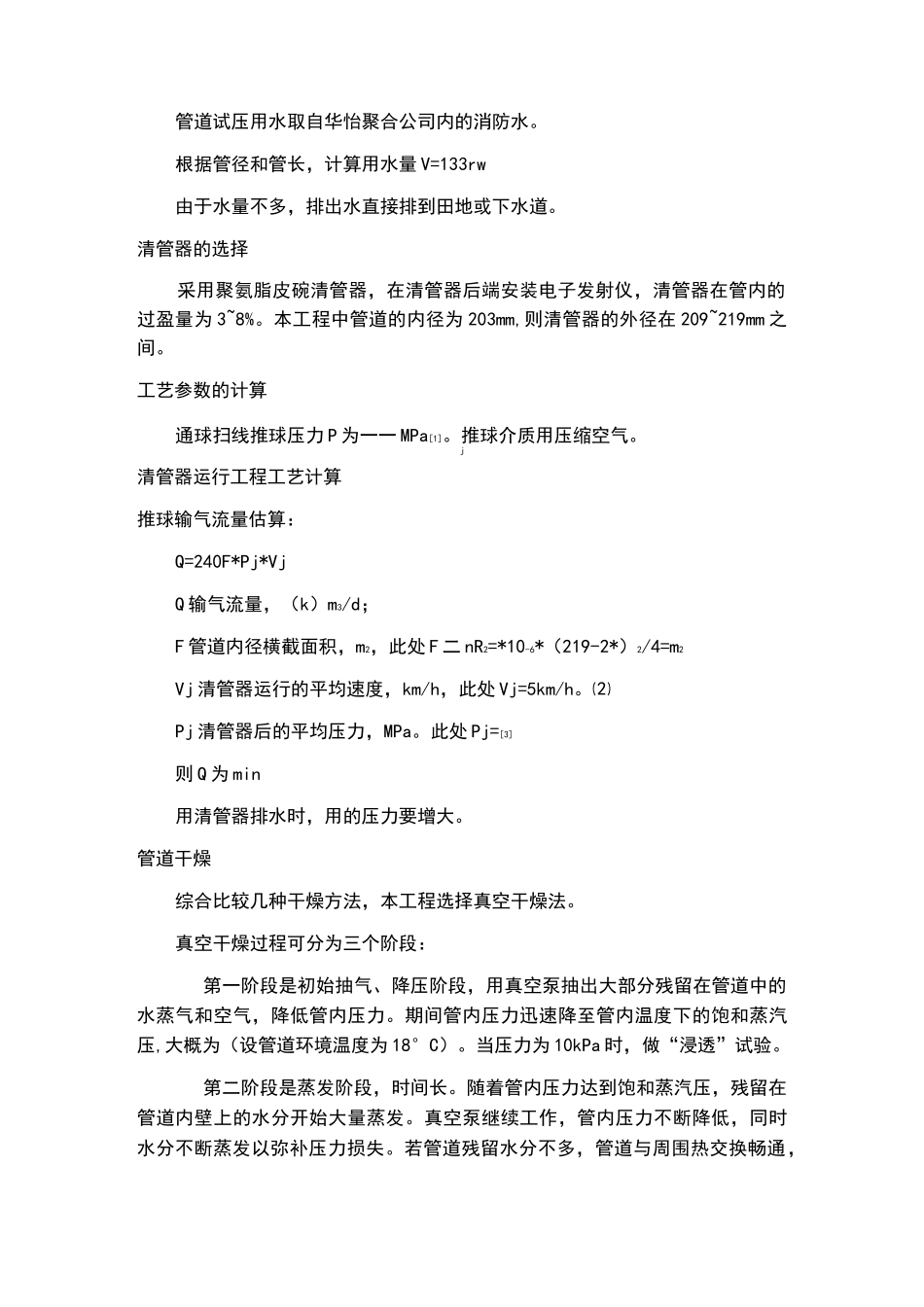

3、试压、清扫、干燥的技术措施水压试验技术参数的确定管道试压用水取自华怡聚合公司内的消防水
根据管径和管长,计算用水量V=133rw由于水量不多,排出水直接排到田地或下水道
清管器的选择采用聚氨脂皮碗清管器,在清管器后端安装电子发射仪,清管器在管内的过盈量为3~8%
本工程中管道的内径为203mm,则清管器的外径在209~219mm之间
工艺参数的计算通球扫线推球压力P为一一MPa[1]
推球介质用压缩空气
j清管器运行工程工艺计算推球输气流量估算:Q=240F*Pj*VjQ输气流量,(k)m3/d;F管道内径横截面积,m2,此处F二nR2=*10-6*(219-2*)2/4=m2Vj清管器运行的平均速
