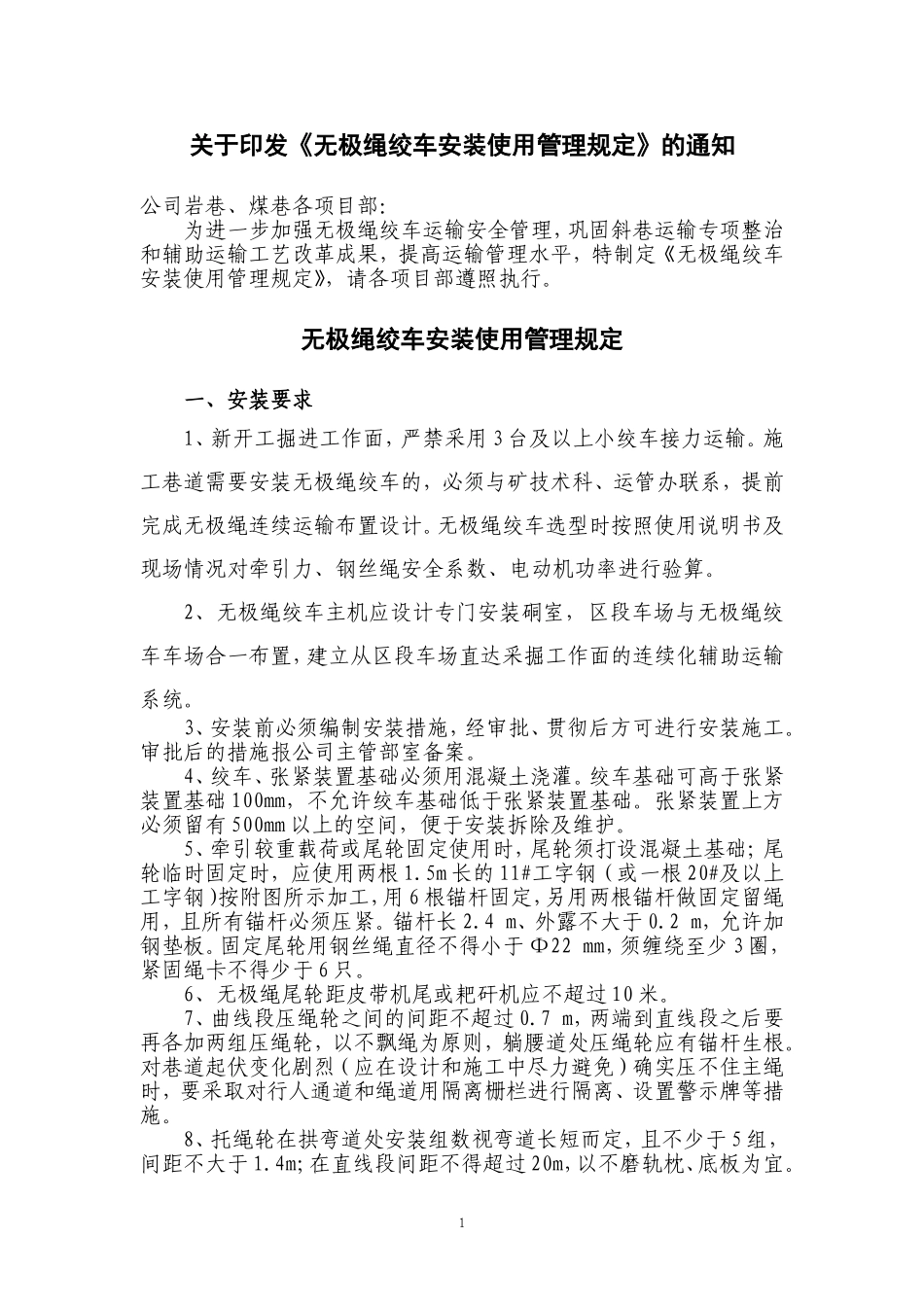

关于印发《无极绳绞车安装使用管理规定》的通知公司岩巷、煤巷各项目部:为进一步加强无极绳绞车运输安全管理,巩固斜巷运输专项整治和辅助运输工艺改革成果,提高运输管理水平,特制定《无极绳绞车安装使用管理规定》,请各项目部遵照执行
无极绳绞车安装使用管理规定一、安装要求1、新开工掘进工作面,严禁采用3台及以上小绞车接力运输
施工巷道需要安装无极绳绞车的,必须与矿技术科、运管办联系,提前完成无极绳连续运输布置设计
无极绳绞车选型时按照使用说明书及现场情况对牵引力、钢丝绳安全系数、电动机功率进行验算
2、无极绳绞车主机应设计专门安装硐室,区段车场与无极绳绞车车场合一布置,建立从区段车场直达采掘工作面的连续化辅助运输系统
3、安装前必须编制安装措施,经审批、贯彻后方可进行安装施工
审批后的措施报公司主管部室备案
4、绞车、张紧装置基础必须用混凝土浇灌

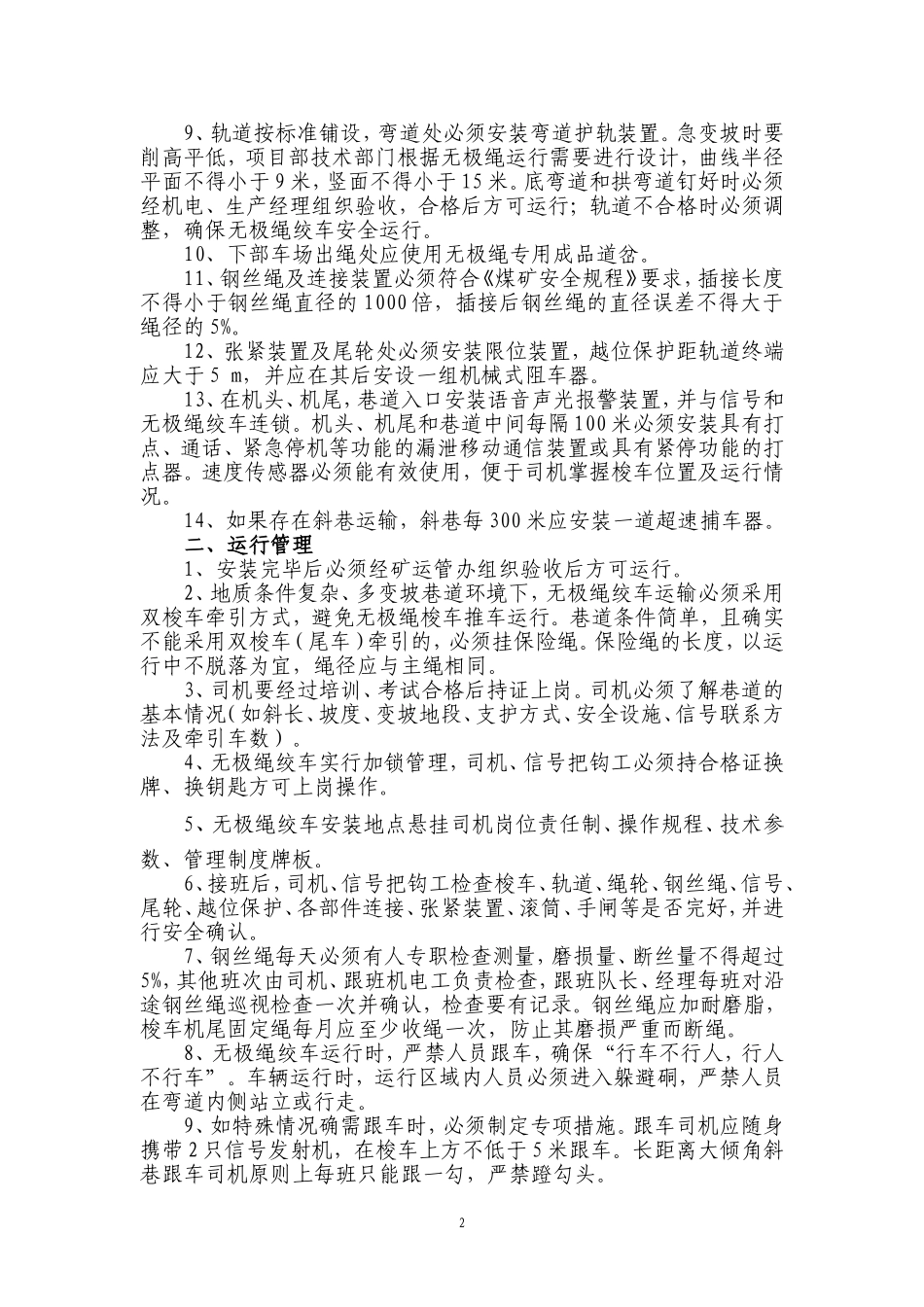

绞车基础可高于张紧装置基础100mm,不允许绞车基础低于张紧装置基础

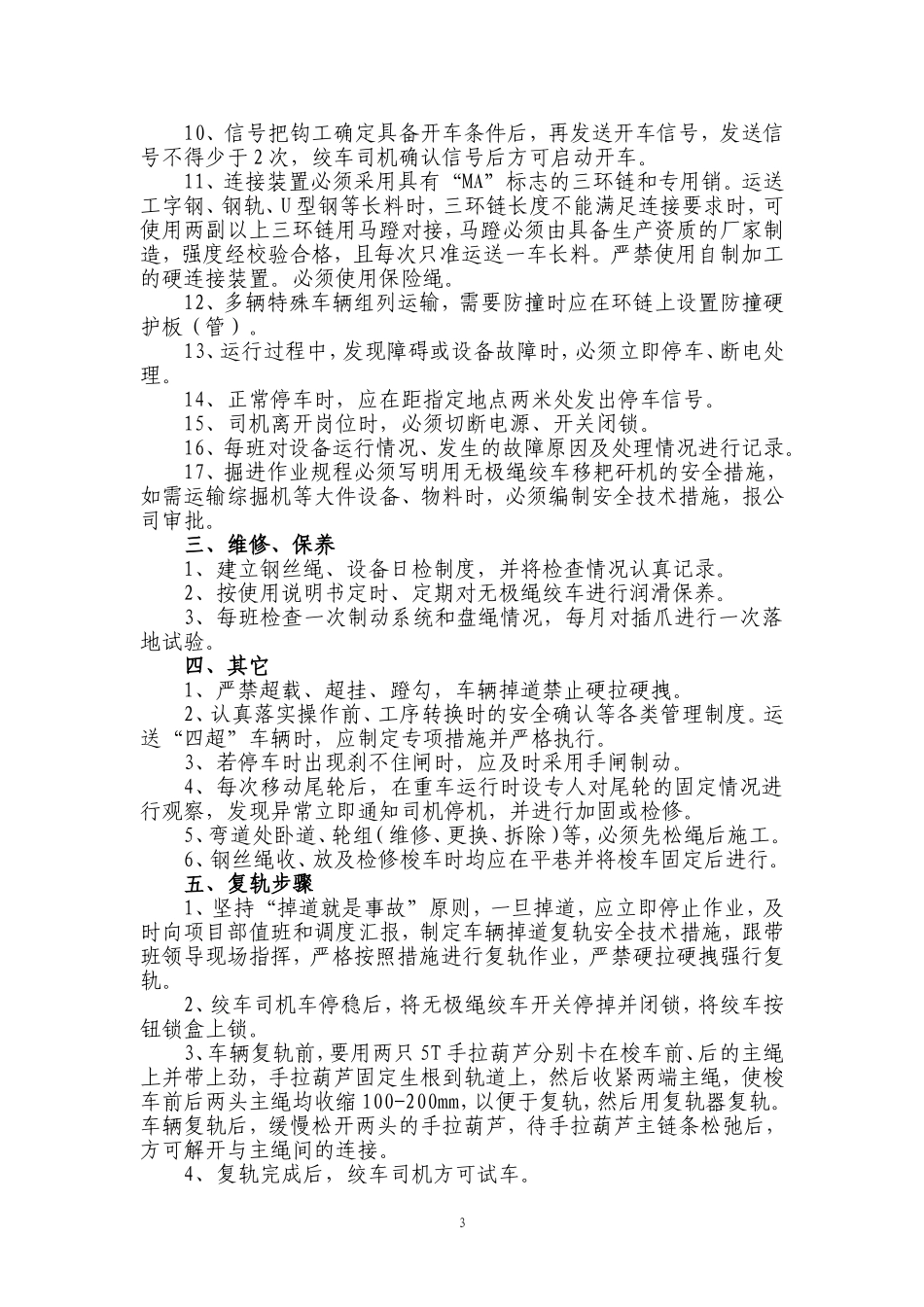

张紧装置上方必须留有500mm以上的空间,便于安装拆除及维护
5、牵引较重载荷或尾轮固定使用时,尾轮须打设混凝土基础;尾轮临时固定时,应使用两根1
5m长的11#工字钢(或一根20#及以上工字钢)按附图所示加工,用6根锚杆固定,另用两根锚杆做固定留绳用,且所有锚杆必须压紧
4m、外露不大于0
2m,允许加钢垫板
固定尾轮用钢丝绳直径不得小于Φ22mm,须缠绕至少3圈,紧固绳卡不得少于6只
6、无极绳尾轮距皮带机尾或耙矸机应不超过10米
7、曲线段压绳轮之间的间距不超过0
7m,两端到直线段之后要再各加两组压绳轮,以不飘绳为原则,躺腰道处压绳轮应有锚杆生根
对巷道起伏变化剧烈(应在设计和施工中尽力避免)确实压不住主绳时,要采取对行人通道和绳道用隔离栅栏进行隔离、设置警示牌等措施
8、托绳轮在拱弯道处安装组数视弯道长短而定,且不少于5组,间距不大于1
4m;在直线段
