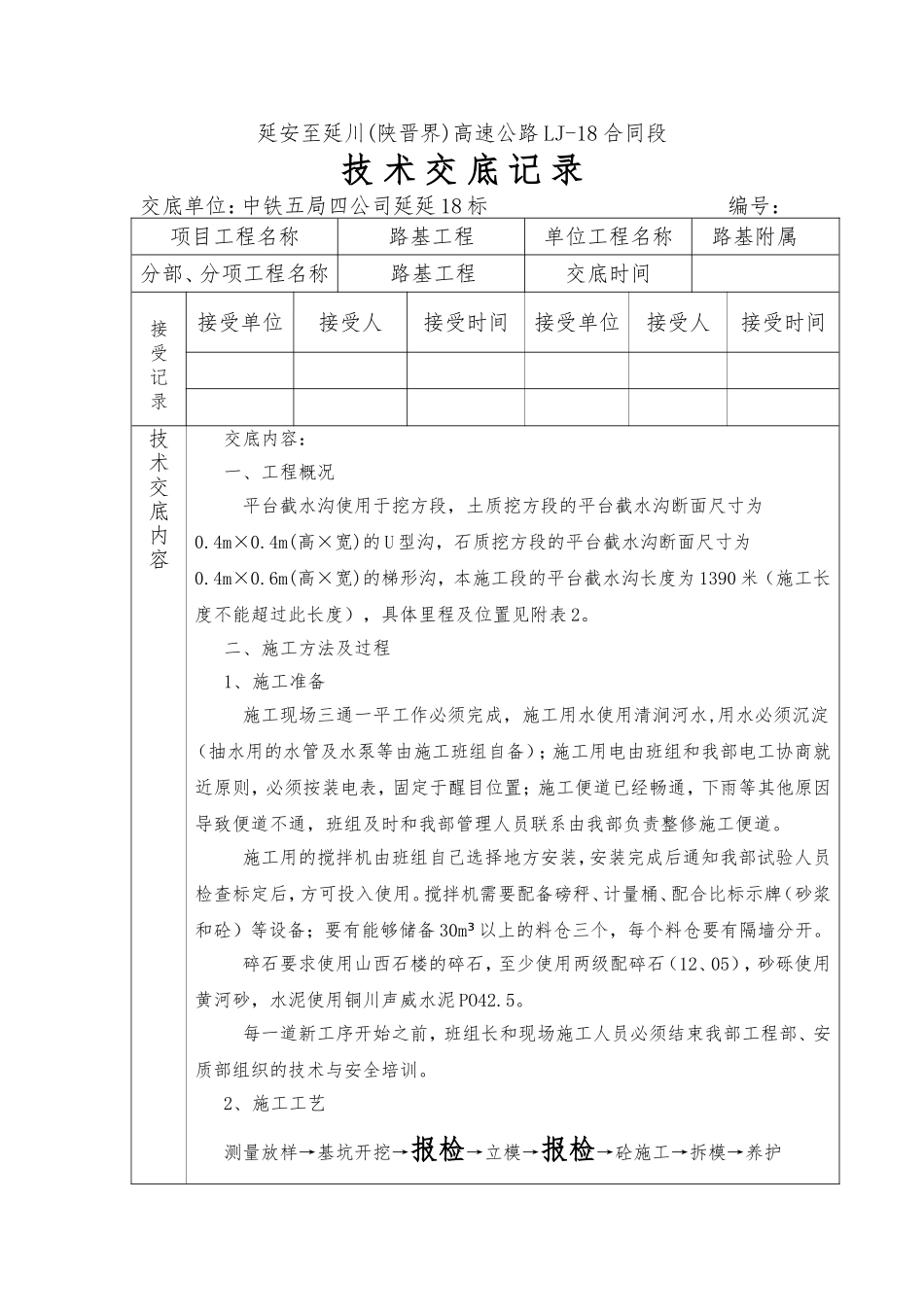

延安至延川(陕晋界)高速公路LJ-18合同段技术交底记录交底单位:中铁五局四公司延延18标编号:项目工程名称路基工程单位工程名称路基附属分部、分项工程名称路基工程交底时间接受记录接受单位接受人接受时间接受单位接受人接受时间技术交底内容交底内容:一、工程概况平台截水沟使用于挖方段,土质挖方段的平台截水沟断面尺寸为0
4m(高×宽)的U型沟,石质挖方段的平台截水沟断面尺寸为0

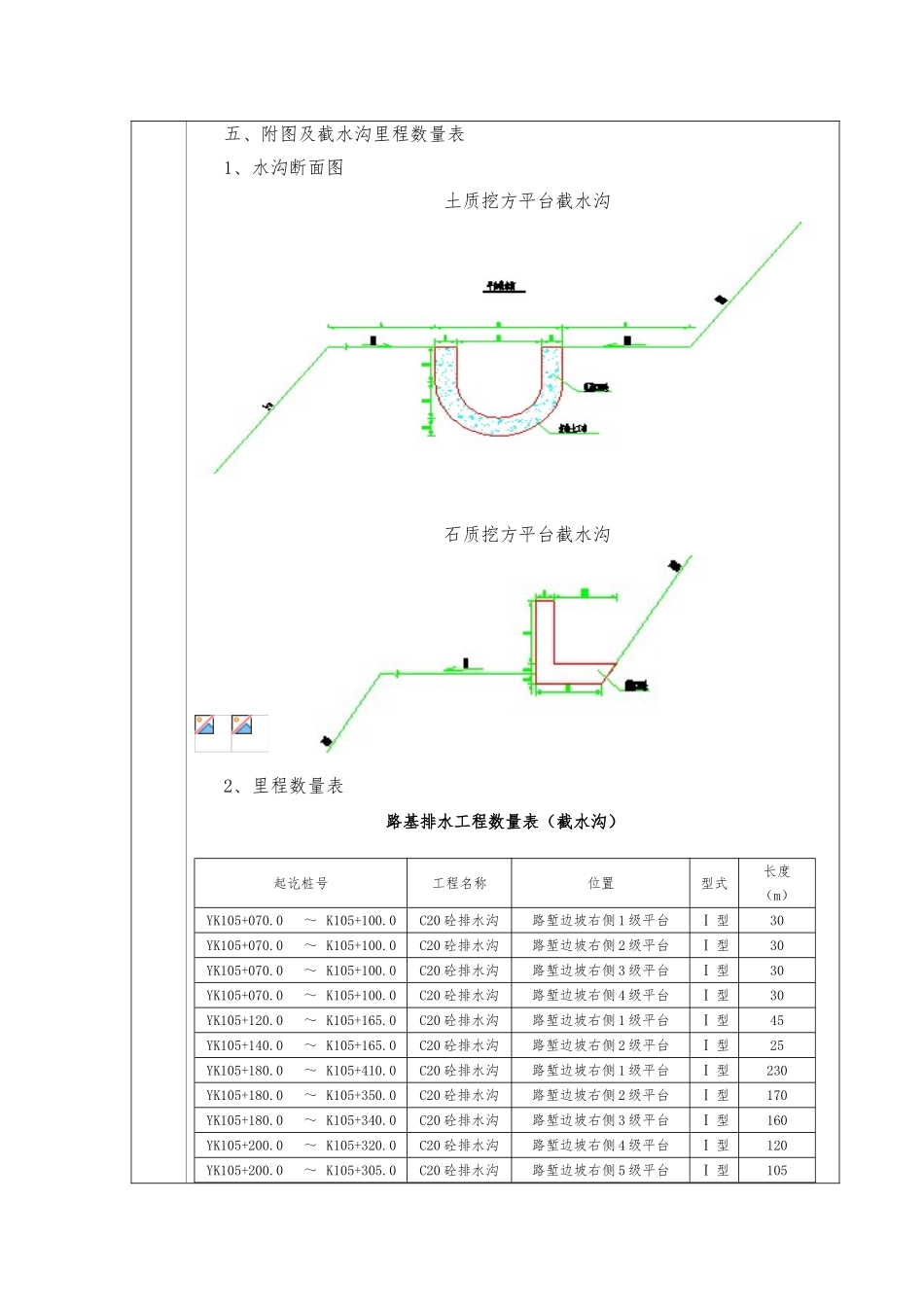

6m(高×宽)的梯形沟,本施工段的平台截水沟长度为1390米(施工长度不能超过此长度),具体里程及位置见附表2
二、施工方法及过程1、施工准备施工现场三通一平工作必须完成,施工用水使用清涧河水,用水必须沉淀(抽水用的水管及水泵等由施工班组自备);施工用电由班组和我部电工协商就近原则,必须按装电表,固定于醒目位置;施工便道已经畅通,下雨等其他原因导致便道不通,班组及时和我部管理人员联系由我部负责整修施工便道
施工用的搅拌机由班组自己选择地方安装,安装完成后通知我部试验人员检查标定后,方可投入使用
搅拌机需要配备磅秤、计量桶、配合比标示牌(砂浆和砼)等设备;要有能够储备30m³以上的料仓三个,每个料仓要有隔墙分开
碎石要求使用山西石楼的碎石,至少使用两级配碎石(12、05),砂砾使用黄河砂,水泥使用铜川声威水泥PO42
每一道新工序开始之前,班组长和现场施工人员必须结束我部工程部、安质部组织的技术与安全培训

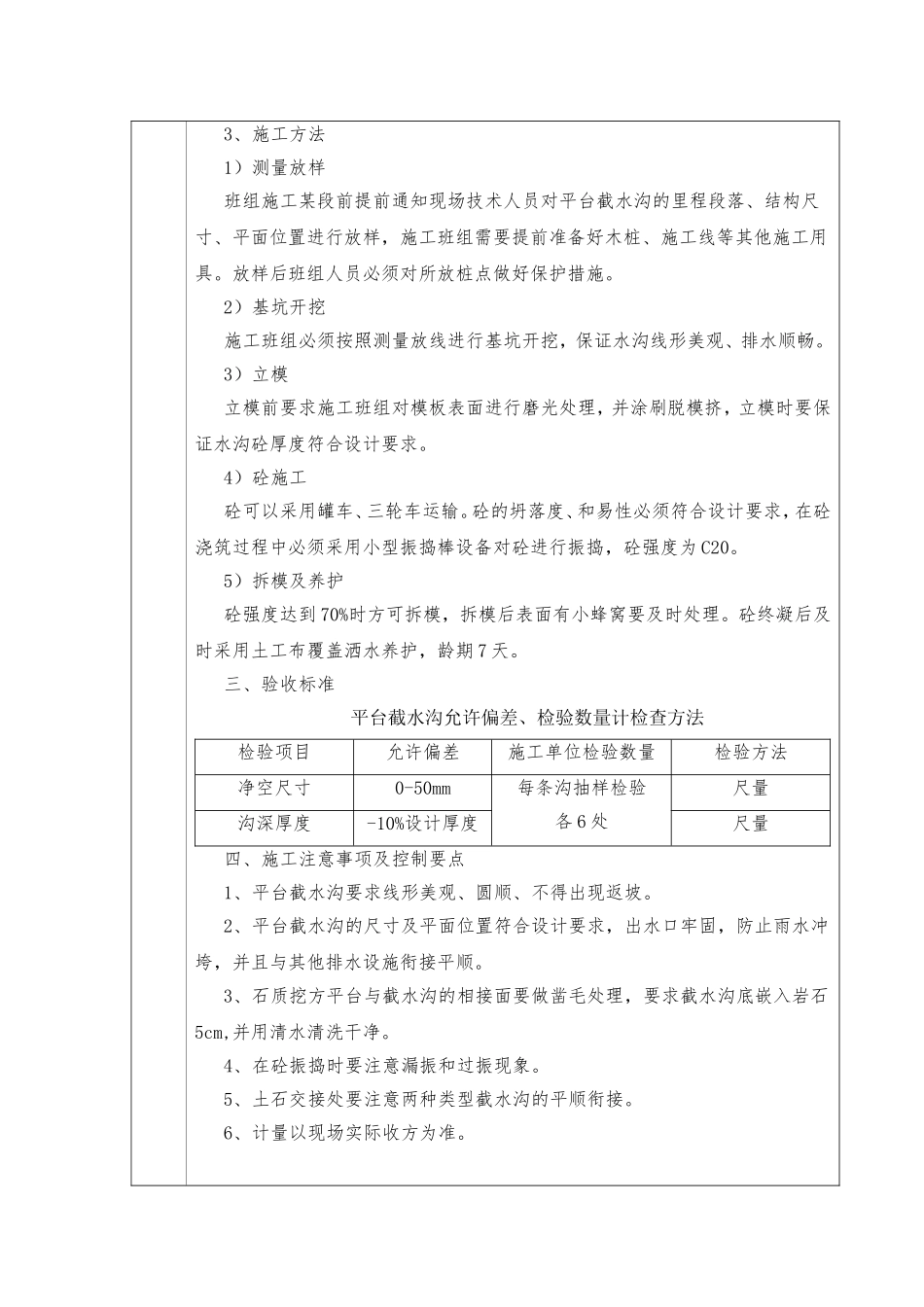

2、施工工艺测量放样→基坑开挖→报检→立模→报检→砼施工→拆模→养护3、施工方法1)测量放样班组施工某段前提前通知现场技术人员对平台截水沟的里程段落、结构尺寸、平面位置进行放样,施工班组需要提前准备好木桩、施工线等其他施工用具
放样后班组人员必须对所放桩点做好保护措施
2)基坑开挖施工班组必须按照测量放线进行基坑开挖,保证水沟线形美观、排水顺畅
3)立模立模前要求施工班组对模板表面
