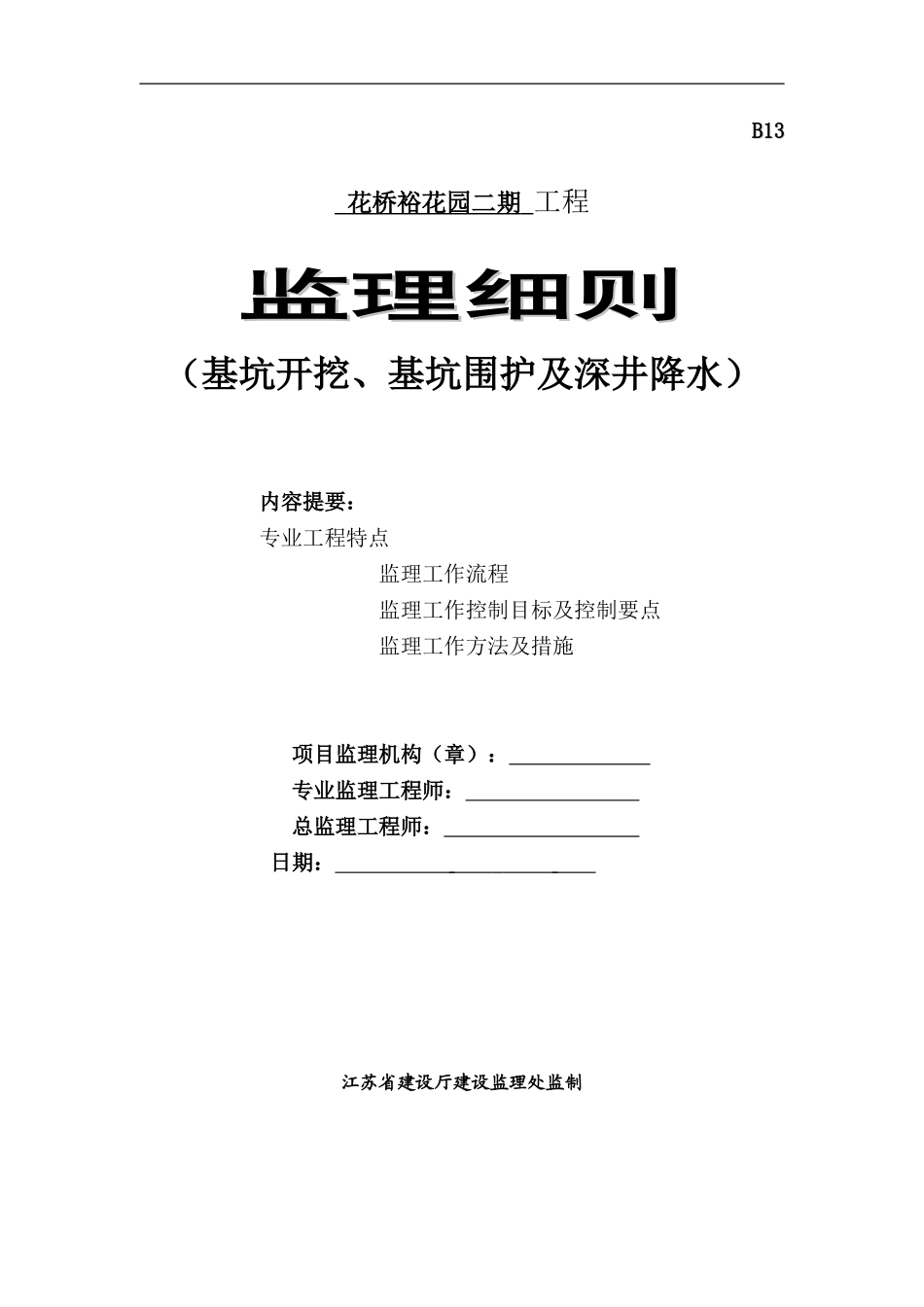

B13B13花桥裕花园二期工程监理细则监理细则(基坑开挖、基坑围护及深井降水)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅建设监理处监制建业恒安工程管理股份有限公司桩基施工监理实施细则一、工程概况项目名称:花桥裕花园二期项目地址:花桥镇绿地大道北侧,东城大道东侧工程概况:项目位于昆山市花桥经济开发区光明路南侧,规划用地面积106875平方米,总建筑面积326170平方米,建筑密度12
87%,绿地率43
28%,容积率2
50,停车位1459辆,住宅总户数3198户
建筑设计使用年限为二级(>50年),抗震设防烈度为七度,设计地震分组为第一组,建筑物耐火等级为一级,屋面防水等级二级,防水层合理使用年限为15年
建设单位:昆山国仁置业有限公司勘察单位:苏州市民用建筑设计院有限责任公司设计单位:悉地(北京)国际建筑设计顾问有限公司监理单位:建业恒安工程管理股份有限公施工单位:江苏顺通建设集团有限公司桩基单位:宜兴永固地基工程有限公司二、监理依据1、地基处理技术规范(DBJ08-40-90)2、建筑基坑支护技术规程(JGJ120-99)3、基坑土钉支护技术规程(CECS96-97)4、喷射混凝土施工技术规程(YBJ226-91)5、设计施工图,设计变更通知及设计交底会议纪要等

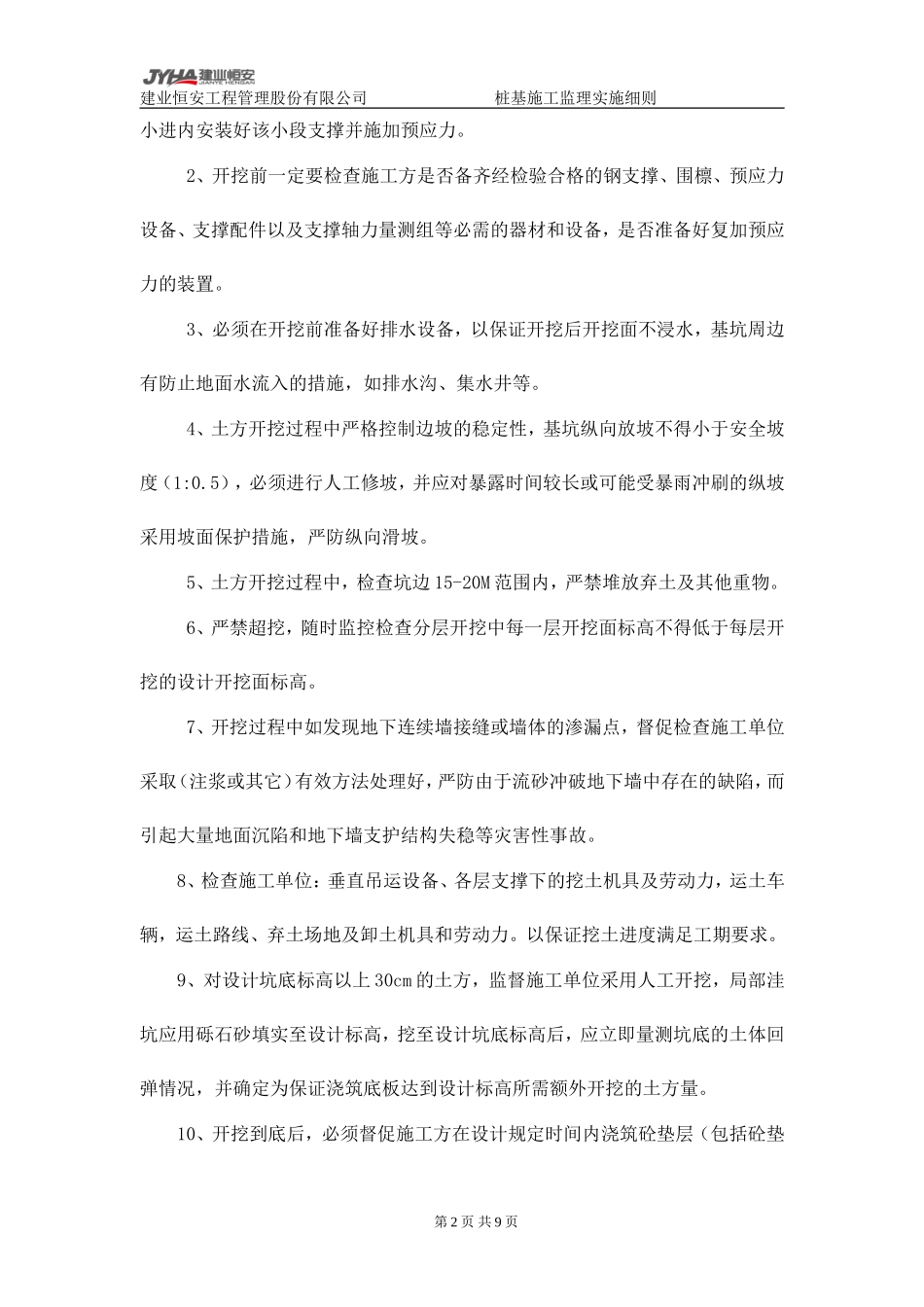

三、土方开挖控制过程1、基坑开挖严格按“时空效应”理论分层、分段挖土,随挖随撑,分段长度L≤20M,开挖第一、二道支撑的土层中,每小段宽度6m左右,小段土方要在16小时完成,随即8小时内安装好该小段的支撑并施加预应力;第三、四、五、六、七道支撑的土层开挖中,每小段长度3m左右,小段落土方8小时内挖完,随即在8第1页共9页建业恒安工程管理股份有限公司桩基施工监理实施细则小进内安装好该小段支撑并施加预应力
