编号:正华细则-001长螺旋钻孔灌注桩工程监理实施细则工程名称:常安白马大院项目专业:土建编制:周忠平审批:湖南正华工程监理有限公司第七监理部2012年12月30日本细则内容分监理依据、监理内容、施工前准备、施工过程中质量控制和桩基子分部验收五个部分
一、监理依据1.《建筑地基基础设计规范》(GB50007-2002);2.《混凝土结构设计规范》(GB50010-2002);3.《建筑抗震设计规范》(GB50011-2001);4.《建筑桩基技术规范》(JGJ94-94);5.《建筑地基基础工程施工质量验收规范》(GB50202-2002);6.《建筑地基基础技术规范》(DB21/907-2005);7.《混凝土结构工程施工质量验收规范》(GB50204-2002);8
《建设工程监理规范》(GB50319-2000)
《白马大院项目工程地质勘察报告》及施工图纸二、监理内容钻孔灌注桩工程量,见表1

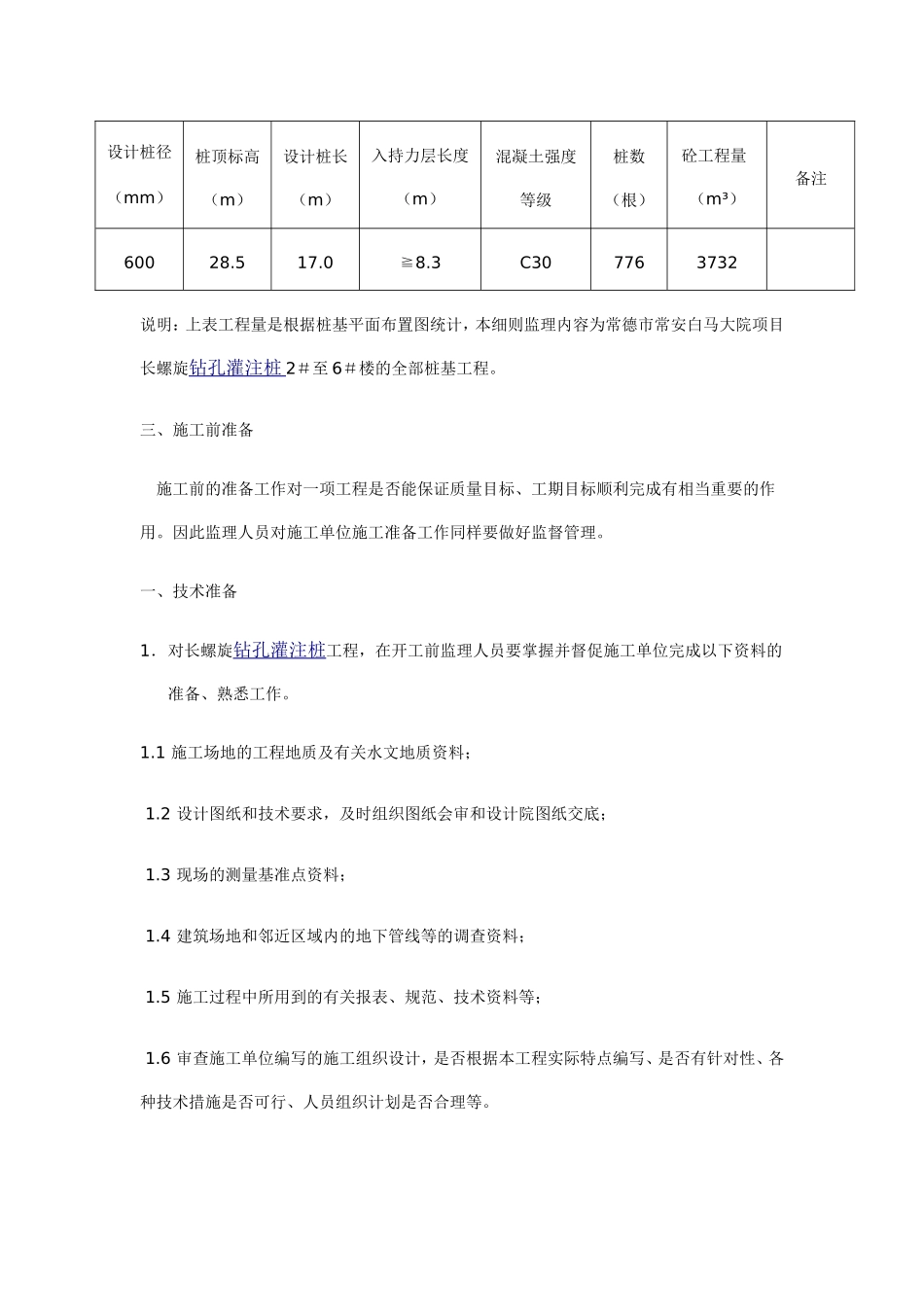

长螺旋钻孔灌注桩工程量表表1设计桩径(mm)桩顶标高(m)设计桩长(m)入持力层长度(m)混凝土强度等级桩数(根)砼工程量(m³)备注60028
3C307763732说明:上表工程量是根据桩基平面布置图统计,本细则监理内容为常德市常安白马大院项目长螺旋钻孔灌注桩2#至6#楼的全部桩基工程
三、施工前准备施工前的准备工作对一项工程是否能保证质量目标、工期目标顺利完成有相当重要的作用
因此监理人员对施工单位施工准备工作同样要做好监督管理
一、技术准备1.对长螺旋钻孔灌注桩工程,在开工前监理人员要掌握并督促施工单位完成以下资料的准备、熟悉工作
1施工场地的工程地质及有关水文地质资料;1
2设计图纸和技术要求,及时组织图纸会审和设计院图纸交底;1
3现场的测量基准点资料;1
4建筑场地和邻近区域内的地下管线等的调查资料;1
5施工过程中所用到的有关报表、规范、技
